Содержание

1. Расчет производственной мощности участка. 3

2. Расчет параметров сетевого графика. 4

3. Определение продолжительности операционного цикла. 2

4. Расчет продолжительности производственного цикла. 4

Список литературы.. 7
























1. Расчет производственной мощности участка

Производственной мощностью  предприятия  (цеха, участка) называется максимально возможный выпуск продукции в единицу времени при наиболее полном использовании  производственного оборудования.

         Производственная мощность предприятия на каждый данный момент является пределом, которого можно достичь лишь при полном  использовании всех резервов. Разница между производственной мощностью и производственной программой есть резерв производства.

Производственная мощность определяется по формуле:

М = д * N * T / t,                                 (1)

Где    д -  удельный вес изделия в общей трудоемкости

     N -  число станков в парке , шт.

     T – действительный фонд рабочего времени станка в год (3600 час.)

     t -  трудоемкость изготовления изделия, станко- часы

     В таблице 1 представлены результаты расчетов.

Таблица 1

Определение резерва производственной мощности

Изделие

Плановая трудоемкость, ст. - часы

Производственная программа, ед.

Плановая трудоемкость, ст. – часы

Удельный вес, %

Производственная мощность, ед.

Резерв, ед.

1

2

3

4 = гр. 2 * гр. 3

5

6 = гр. 5 *3600*35/гр. 2

7 = гр. 6 – гр. 3

А

68

980

3300

0,51

945

-35

В

75

650

1900

0,37

622

-28

а

110

30

1300

0,0025

29

-1

б

95

20

4500

0,015

17

-3

в

130

10

3700

0,01

10

0

г

150

30

66640

0,035

29

-1

д

185

20

48750

0,028

19

-1

ИТОГО

-

1740

130090


1671

-69


         Из таблицы 1 видно, что резервов нет (так как  итоговое значение отрицательно). Это означает, что производственная программа превышает  производственную мощность, значит необходимо срочного принимать меры  для увеличения производственной  мощности предприятия

2. Расчет параметров сетевого графика

Сетевой график показывает последовательность выполнения работ, которые необходимы для завершения технологического процесса.

Параметры событий сетевого графика рассчитываются следующим образом:

a

                                                   b            c

                                                           d

где     a – номер конечного события выходящих работ, через которое проходит путь наибольшей продолжительности от данного события до завершающего;

          b – ранний срок совершения события, который в то же время есть ранний срок начала последней работы;

          c – потенциал события, величина наиболее продолжительного пути от данного события до завершающего;

          d – номер начального события входящих работ, через которое к данному событию проходит путь максимальной продолжительности от исходного события.

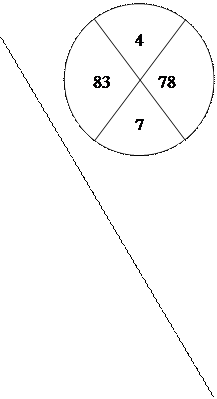

На рисунке  1 отражен сетевой график  с расчетом всех данных по нему. Жирной линией выделен критический путь. Пунктирная линия- фиктивная работа. В квадратике снизу от  события  отражено значение резервов по той или  иной работе. Следует отметить, что резервы времени по критическому пути равны 0.







Овал:          4

71         98

         7
Овал:          1

40         118

         6
                                    38                                            № 2             20

                                            29                                                            № 5                                                    № 6




                                                                                                                                30

        № 0                                № 1                        № 3                                                                           15

Овал:          1

11         104

         5
Овал:          0

11         158

         4
Овал:          -

  0         169

         1
                                                                                             26                                № 7                                                                                                    50                                № 8

Овал:          6

121       48

         8
Овал:          7

169        0

         -
                             11                               0



                                                                                                                                48



                                                                                            12

                                                                                                        0

Овал:          1

71         98

         6
                  7                                                            № 4

                                                                                                                                40

                                                  60





Рис. 1. Сетевой график  последовательности выполнения работ


Резерв определяется по формуле:

R = b+c-П,                    (2)

Где    П – продолжительность  критического пути

Таблица 2

Расчет резервов

Событие

Ранний срок свершения работы

Потенциал события

Продолжительность критического пути

Резерв

0

0

169

169

0

1

11

158

169

0

2

40

118

169

-11

3

11

104

169

-54

4

71

98

169

0

5

83

78

169

-8

6

71

98

169

0

7

121

48

169

0

8

169

0

169

0


3. Определение продолжительности операционного цикла

Определить длительность операционного цикла при последовательном, параллельном и последовательно- параллельном варианте организации производства.

Таблица 3

Исходные данные

Число изделий в серии (n)

15

Продолжительность  операции, мин.

1

24

2

18

3

12

4

15

5

18

6

27

7

30


1) Последовательный вариант организации производственного цикла










                                                     Т он = 2160                                                 продолжительность

Рис. 2. Последовательный вариант организации производства

2) параллельный вариант организации производства







                                       ∑t=144  30     30                     продолжительность


Рис. 3. Параллельный вариант организации производства

3) последовательно- параллельный вариант организации производства












                                            144        18      18           продолжительность

Рис. 4. Последовательно- параллельный вариант организации производства

4. Расчет продолжительности производственного цикла

Производственный цикл представляет собой общую продолжительность комплекса скоординированных во времени простых процессов, входящий в сложный процесс изготовления изделия или его партий.

Последовательность расчета производственного цикла;

1)    Минимальный размер партии:

где    ti – время  на выполнение  операции

         t пз – подготовительно- заключительное время по операциям

         α  -  потери времени на ремонт оборудования, % (2,8 %)

2) Максимальная величина  - месячная программа выпуска изделий – 880 ед.

3) Период чередования партий:



где    Др – число рабочих дней в месяце (20 дней)

4) принятый размер чередования R пр = 2

5) Корректируем размер партии:



         Условие Nmin≤Nн ≤N max выполняется.

6) Число партий в месяц:

7) Продолжительность операционного цикла партий изделий по каждой операции определяется:

,                    (3)

Результаты расчетов представлены в таблице 4

Таблица 4

Расчет продолжительности операционного цикла

Сборочные единицы

Номер операции

Штучное время на операцию

Подготовительно- заключительное время

Размер партии

Длительность операционного цикла

Длительность операционного цикла по сборочной единицы, гос.

АВ1

1

10

20

88

15

15

АВ2

2

18

32

27

27

АВ

3

5,5

18

8

8

АБ

4

19

15

28

56


5

13

20

19


6

6

25

9

АА

7

9

40

14

39


8

17

20

25

А

9

13

25

19

44


10

9

10

13


11

8

15

12

ИТОГО





189

189


Необходимое число рабочих мест рассчитывается:

Мр = Т / (R пр * К см*t см),                    (4)

         Необходимое число рабочих рассчитываем так:

Ч сп = М * К см * (1+ К зам)

Где    К зам – коэффициент замещения (0,15)

         Результаты расчетов занесем в таблицу 5




Таблица 5

Результаты расчетов



Сборочные единицы

Номер операции

Необходимое число рабочих мест

Число рабочих

АВ1

1

0,47

1

АВ2

2

0,84

2

АВ

3

0,25

1

АБ

4

1,75

4


5


6

АА

7

1,23

3


8

А

9

1,38

3


10


11

ИТОГО



14


         На рисунке 5 отражен график продолжительности цикла

Единица

Вермя

Дни, смены

R пр = 2



1

2

1

2

1

2

1

2

1

2

1

2

1

2

1

2

1

А

44





9




10

11

АА

39

7


8









АБ

56

4




5


6





АВ

8







3




АВ2

27





2





АВ1

15






1






Рис. 5. График продолжительности цикла







Список литературы

1)    Бороздин И.Г. Сетевое планирование и управление в строительстве. – М.: Стройиздат, 1972. – 182 с.

2)    Дикман Л.Г. Организация строительного производства. – М.: Стройиздат, 1999. – 345 с.

3)    Методические указания по курсу «Экономика и организация строительства сооружений связи». – Новосибирск: НЭИС, 1990. – 18 с.

4)    Организация, планирование  и управление строительством/ Под ред. А.К.Штейбера. – м.: Высшая школа, 1977 . –271 с.

5)    Ручьев А.П. Организация управления деятельностью строительных предприятий в условиях рыночных отношений. – Новосибирск: НГАСУ, 1995 – 47 с.
