1. Сетевая модель технологической подготовки изделия.

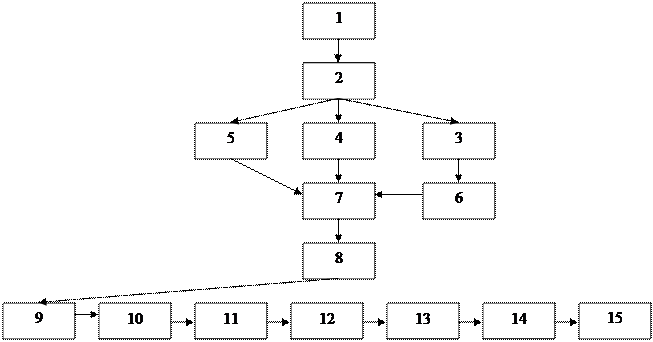

Сетевая модель построена на основании таблицы работ, которая приведена в приложении.
Так как сетевой график по своей форме близок к линейной модели, то критический путь будет практически равен количеству элементов – 12.
Общая продолжительность работ равна 75 дней. Принимая во внимание, то что сетевой график разветвляется только на участке 2 – 7 и продолжительность по маршруту 2 – 5 – 7 составляет 3 дня, по маршруту 2 – 4 – 7 составляет 14 дней, а по 2 – 3 – 6 – 7 25 дней, необходимо во избежание простоев оптимизировать работу на 3 и 6 участках.
2. Календарный график технологической подготовки изделия.
|
3 |
6 |
|
|||||||||||
15 |
10 |
|||||||||||||
1 |
2 |
4 |
|
7 |
8 |
9 |
10 |
11 |
12 |
13 |
14 |
15 |
||
3 |
10 |
14 |
|
6 |
5 |
10 |
5 |
2 |
2 |
6 |
3 |
3 |
||
|
5 |
|
||||||||||||
3 |
||||||||||||||
Календарный график технологической подготовки изделия наглядно демонстрирует разделение операций по времени их выполнения. Зелёным цветом на графике обозначены номера технологических операций, а красным – сроки их проведения в днях.
Как видно из календарного графика на участке 4 – 7 имеется разрыв, вызванный продолжительностью операций 3 и 6. Учитывая, что простои снижают эффективность работы необходимо оптимизировать календарный график. Так как на 3 операции задействовано максимальное количество работников, то на этом участке оптимизация невозможна. На 6 операции задействовано 4 работника из возможных 13 (см условия), то представляется возможным уменьшение срока выполнения операции до 4 дней путём увеличения численности задействованных работников. Таким же способом можно уменьшить сроки выполнения следующих операций:
· 1 операции с 3 до 2 дня;
· 7 операции с 6 до 3 дней;
· 9 операции с 10 до 8 дней.
в общей сложности после оптимизации, допустимо, сократить общий срок продолжительности проекта на 17 дней.
