ЗАДАЧА 1

УСЛОВИЕ ЗАДАЧИ

1)    Дан сетевой график выполнения строительно-монтажных работ (рисунок 1) и продолжительность работ в рабочих днях (табл. 1). Необходимо проанализировать ход выполнения строительно-монтажных работ на объекте, если известно, что:

-         с момента начала работ прошло 20 рабочих дней;

-         в момент съема информации в стадии выполнения находятся работы, приведенные в таблице 2;

2)    В случае нарушения графика выполнения работ на объекте спрогнозировать возможный срок окончания работ, и определить, через какие события сетевого графика проходит сверхкритический путь;

3)    разработать мероприятие, позволяющее устранить нарушение графика работ.

ИСХОДНЫЕ ДАННЫЕ ЗАДАЧИ:

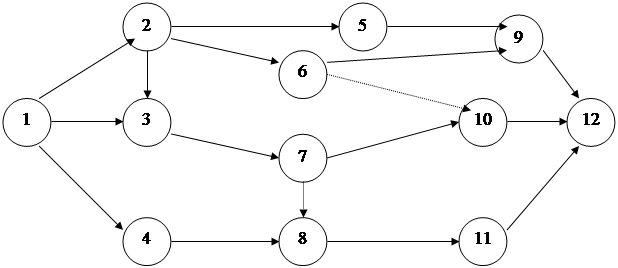

Рис. 1. Сетевой график выполнения строительно-монтажных работ

Таблица 1

Продолжительность выполнения работ в рабочих днях

Код работы

1-2

1-3

1-4

2-3

2-5

2-6

3-7

4-8

5-9

6-9

6-10

7-8

7-10

8-11

9-12

10-12

11-12

Продолжительность, раб.дни

15

4

7

3

5

10

4

14

4

2

0

0

4

10

5

10

6

Таблица 2

Информация о работах в момент ее съема

Код работы, находящейся в стадии выполнения

2-5

2-6

3-7

4-8

Количество рабочих дней до конца работ

4

8

1

5

РЕШЕНИЕ

В нашем случае сетевой график имеет вид на рисунке 2.

                                                         3                    9                                                    12

Овал: 7Овал: 6Овал: 9Овал: 5Овал: 8Овал: 11Овал: 10Овал: 12Овал: 4Овал: 3Овал: 2Овал: 1                                                   15        23      20          9                                         27       5

                       15                                1      5           2                                  4                6

                                                                                                                                                5

                                                    10

     2                                                                                                2                                                   -

0     38                7        3                                                                12                                          38     0

     -               18      20                                                               26           10                                    11

                            2                                       10                                 7

                           4                                   25      10               0                                 10

                                                                     2

8

22        16

                                       0             4                        3        4                                12

                            8                                                                                       32             6

                      7        30                                         0          11                                  8

                            1                                                       22       16

                                                                                           7                                      6

                         7                                14                              10

Параметры событий сетевого графика рассчитываются следующим образом:

a

                                                   b            c

                                                           d

где     a – номер конечного события выходящих работ, через которое проходит путь наибольшей продолжительности от данного события до завершающего;

          b – ранний срок совершения события, который в то же время есть ранний срок начала последней работы;

          c – потенциал события, величина наиболее продолжительного пути от данного события до завершающего;

          d – номер начального события входящих работ, через которое к данному событию проходит путь максимальной продолжительности от исходного события.

На рисунке 2 пунктирной линией изображена линия съема информации, которая делит график на две половины. Работы, лежащие слева от линии съема информации уже выполнены, а работы, лежащие справа от линии еще предстоит выполнить за оставшиеся дни.

Определяем продолжительность критического пути. Он равен 38 дней. Критический путь обозначен жирной черной линией. Он проходит через события 1-2-3-7-8-11-12.

Анализ хода выполнения программы осуществляем с использованием формулы (1):

Rij = Пс.н. – П (j) – tnij,                             (1)

где    Rij – резерв времени работы, находящейся в стадии выполнения

          Пс.н.- потенциала объема информации, показывающей время, оставшееся до окончания выполнения всех работ строительства

          П (j) – потенциал конечного события работ, находящихся в стадии выполнения

          tnij – время, оставшееся до окончания работ, находящихся в стадии выполнения

Пс.н. = tкр – tс.и.,                                              (2)

где    tкр – критический путь, равный 38 рабочих дней,

          tс.и. – время съема информации равное 20 рабочих дней.

          Используя формулу (1), составим таблицу 3

Таблица 3

Данные по анализу хода выполнения работ

Код работ в стадии выполнения

Пс.н.

П (j)

tnij

Rij

2-5

20

9

4

+7

2-6

20

10

8

+2

3-7

20

16

1

+3

4-8

20

16

5

-1

          Данные таблицы 3 показывают, что в сверхкритическом положении оказался ход выполнения работ 4-8. Оставшаяся невыполненной ее часть имеет отрицательный резерв времени (- 1 день). Следовательно, критический путь увеличился на 1 день и стал равным 39  дней.

          Появился сверхкритический путь, который проходит через работу 4-8 (ее часть, расположенную справа от линии съема информации). Далее  сверхкритический путь проходит через события 4-8-11-12.

          Для выполнения строительно-монтажных работ в срок необходимо сократить выполнение оставшейся части работы 4-8 на 1 день, то есть выполнить ее не за 5 , а за 4 дня. Этого можно достичь путем переброски рабочих с работ, имеющих большие положительные резервы, то есть с работ 2-5, 2-6 и 3-7 на работу 4-8.

ОТВЕТ

1)    сетевая модель выполнения строительно-монтажных работ на объекте представлена на рисунке 2;

2)    возможный срок окончания работ- 38 рабочих дней;

3)    сверхкритический путь проходит через события 4-8-11-12;

4)    мероприятие устранения нарушения графика работ: переброска части рабочих с работ  2-5, 2-6 и 3-7 на работу 4-8.

ЗАДАЧА 2

УСЛОВИЕ ЗАДАЧИ

          Комплекс работ по строительству линейных сооружений ГТС разбит на три участка, на каждом из которых выполняются 4 вида однородных работ. По каждой работе предусмотрена специализированная бригада. Время работы  бригад приведено в таблице 4.

Таблица 4

Время работы специализированных бригад на участках

Участки (j)

Бригады (i)

1

2

3

4

1

9

10

11

3

П

7

9

15

3

Ш

4

8

8

1

          Установлена последовательность выхода бригад на участки по двум вариантам:

1)    1 – Ш - П;

2)    Ш – 1 - П.

ЗАДАНИЕ

1)    произвести технологическую увязку строительных потоков по вариантам с определением коэффициентов плотности графика работ;

2)    определить оптимальный вариант выхода специализированных бригад на участки. Критерий оптимальности min Тстр;

3)    для оптимального варианта изобразить линейный график и циклограмму движения специализированных бригад  по участкам;

4)    для оптимального варианта определить время развертывания потока, время свертывания потока, время стабильного потока, время выпуска готовой продукции.

РЕШЕНИЕ:

1 ВАРИАНТ: 1 – Ш - П

Технологическую увязку проводим в таблице 5

Таблица 5

Технологическая увязка работы бригад на участках

Участки (j)

Бригады (i)

1

2

3

4

1

0

9

9

9

10

19

19

11

30

30

3

33

Ш

9

4

13

19

6         8

27

30

3        8

38

33

- 5     1

34

П

13

7

20

27

7         9

36

38

2         15

53

34

-19     3

37

          При технологической увязке строительных потоков необходимо соблюдать несколько условий:

1)    специализированные бригады должны использоваться равномерно;

2)    предыдущая бригада должна обеспечивать фронт работ последующей бригаде на участке;

3)    между двумя смежными бригадами должно быть хотя бы одно место критического сближения.

Время организационного перерыва рассчитывается по формуле:

t орг = tн(i+1) j – t0 i j ,                                            (3)

где    tн(i+1) j – время начала работы предыдущей бригады;

          t0i j – время окончания работы предшествующей бригады

Должно соблюдаться условие:

t орг ≥ 0,                                                            (4)

          В 4 бригаде условие (4) не соблюдается на участках  Ш и П. Причем наиболее отрицательное значение t орг имеет на  П участке. Для устранения ставим знак увязки на  участке с наиболее отрицательным значением t орг, то есть на  П участке. Результаты увязки занесем в таблицу 6.

Таблица 6

Участки (j)

Бригады (i)

3

4

1

19

11

30

49

19      3

52

П

30

8

38

52

14      1

53

Ш

38

15

53

53

          3

56

          Окончательные результаты занесем в таблицу 7.

Таблица 7

Результаты увязки работы бригад на объектах

Участки (j)

Бригады (i)

1

2

3

4

1

0

9

9

9

10

19

19

11

30

49

19      3

52

Ш

9

4

13

19

6         8

27

30

3        8

38

52

14       1

53

П

13

7

20

27

7         9

36

38

2         15

53

53

3

56

Определяем значение ∑tij / (∑tij + ∑ t ор):

-         участок 1: 33/(33+19) = 33/ 52;

-         участок Ш: 21 / (21+ 23) = 21/44;

-         участок П: 34/ (34+ 9) = 34/43.

Определяем значение коэффициента плотности графика по формуле (5)

                               (5)

Кпл = (33+21+34)/(52+44+43) = 0,63

          То есть 63 % рабочего времени участки находятся  в работе, а 37 % простаивают по оргпричинам.

2 ВАРИАНТ : Ш – 1 – П

Первоначальная технологическая увязка представлена в таблице 8

Таблица 8

Технологическая увязка работы бригад на участках

Участки (j)

Бригады (i)

1

2

3

4

Ш

0

4

4

4

8

12

12

8

20

20

1

21

1

4

9

13

12

 -1       10

22

20

 - 2      11

31

21

- 10     3

24

П

13

7

20

22

2         9

31

31

         15

46

24

-- 22     3

27

          В 2 бригаде условие (4) не соблюдается на участке  1 и 1. Для устранения ставим знак увязки на  участке с  отрицательным значением t орг, то есть на  1 участке. Результаты увязки занесем в таблицу 9

Таблица 9

Участки (j)

Бригады (i)

1

2

Ш

0

4

4

5

 1      8

13

1

4

9

13

13

        10

23

П

13

7

20

23

   3      9

32

Обобщенные результаты увязки работы бригад на объектах представлены в таблице 10

Таблица 10

Результаты увязки работы бригад на объектах

Участки (j)

Бригады (i)

1

2

3

4

Ш

0

4

4

5

1         8

13

13

8

21

21

          1

22

1

4

9

13

13

10

23

21

- 2       11

32

22

- 10     3

25

П

13

7

20

23

3        9

32

32

          15

47

25

-- 22      3

28

          Аналогично проводим увязку  работы 2 и 3 бригады на участке 1 в таблице 11.

Таблица 11

Участки (j)

Бригады (i)

2

3

Ш

5

8

13

15

 2      8

23

1

13

10

23

23

        11

34

П

23

9

32

34

   2     15

49

Результаты занесем в таблицу 12

Таблица 12

Результаты увязки работы бригад на объектах

Участки (j)

Бригады (i)

1

2

3

4

Ш

0

4

4

5

1         8

13

15

 2        8

23

23

          1

24

1

4

9

13

13

10

23

23

        11

34

24

- 10     3

27

П

13

7

20

23

3        9

32

34

   2      15

49

27

-- 22      3

30

В таблице 13 проводим увязку  работы 3 и 4 бригады на П участке.

Таблица 13

Участки (j)

Бригады (i)

3

4

Ш

15

8

23

45

 22     1

46

1

23

11

34

46

   12     3

49

П

34

15

49

49

        3

52

Результаты увязки занесем в таблицу 14

Таблица 14

Участки (j)

Бригады (i)

1

2

3

4

Ш

0

4

4

5

1         8

13

15

 2        8

23

45

    22     1

46

1

4

9

13

13

10

23

23

        11

34

46

 12      3

49

П

13

7

20

23

3        9

32

34

   2      15

49

49

         3

52

Определяем значение ∑tij / (∑tij + ∑ t ор):

-         участок П: 21/(21+25) = 21/ 46;

-         участок Ш: 33/ (33+ 12) = 33/45;

-         участок 1: 34/ (34+ 5) = 34/39.

Коэффициент плотности графика работы равен:

К пл = (21+ 33+ 34)/ (46+45+39) = 0,68

Значит, 68 % рабочего времени участки находятся в работе.

ВЫВОД: таким образом, из двух рассмотренных вариантов наиболее оптимальным является вариант 2, так он имеет наименьший срок окончания работ- 52 дня.

          Для оптимального варианта 2 выхода на работу изобразим линейный график и циклограмму  на рисунке 2 и 3.

        15

 13

13        20

     34

   32

    45

            49

      5

      4

    23

   23

             Бригады (i)                                                                 46 49  52

4

3

2

1

      0                   10                20                30                 40                 50                60  Т

Рис. 3. Линейный график работы бригад на объекте

           Участки (j)                20                           32                        49   52

  1

  Ш

  П

      0                 10                 20                30                 40                 50                60  Т

Рис. 4. Циклограмма движения бригад по участкам работы

         Время развертывания потока- время от начала строительства до времени начало работ последней бригады. Тр = 45 раб.дн.

         Время стабильного потока - время, в течение которого на объекте работают все бригады. Тстаб = 0 раб. дн.

         Время свертывания потока – время от окончания работы на объекте первой бригады до окончания строительства. Тсв = 32 раб. дн.

         Время выпуска готовой продукции- время работы на объекте последней бригады. Т вып.гп = 7 раб. дн.

         Общий срок окончания работ Тобщ = 52 дня

ОТВЕТ:

1)    технологическая увязка строительных потоков по двум вариантам представлена в таблицах 7 и 14 ;

2)    оптимальный вариант выхода бригад на участки- вариант 2 : Ш – 1 - П;

3)    линейный график и циклограмма движения бригад  по 2 варианту представлена на рисунках 3 и 4;

4)    время развертывания потока- 45 рабочих дней

время стабильного потока- 0 рабочих дней

время свертывания потока- 32 рабочих дня

время выпуска готовой продукции- 7 рабочих дней

общий срок окончания работ- 52 рабочих дня.

Список литературы

1)    Бороздин И.Г. Сетевое планирование и управление в строительстве. – М.: Стройиздат, 1972. – 182 с.

2)    Дикман Л.Г. Организация строительного производства. – М.: Стройиздат, 1999. – 345 с.

3)    Методические указания по курсу «Экономика и организация строительства сооружений связи». – Новосибирск: НЭИС, 1990. – 18 с.

4)    Организация, планирование  и управление строительством/ Под ред. А.К.Штейбера. – м.: Высшая школа, 1977 . –271 с.

5)    Ручьев А.П. Организация управления деятельностью строительных предприятий в условиях рыночных отношений. – Новосибирск: НГАСУ, 1995 – 47 с.
