Курсовая работа: Организация строительства крупнопанельного 24 этажного здания гостиницы
Название: Организация строительства крупнопанельного 24 этажного здания гостиницы Раздел: Рефераты по строительству Тип: курсовая работа | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
МИНИСТЕРСТВО ОБРАЗОВАНИЯ РОССИЙСКОЙ ФЕДЕРАЦИИ МОСКОВСКИЙ ГОСУДАРСТВЕННЫЙ СТРОИТЕЛЬНЫЙ УНИВЕРСИТЕТ Кафедра Организации строительства и управления недвижимостьюКурсовой проект на тему: “Организация строительства крупно-панельного 24-этажного здания гостиницы” Выполнила: Новикова Е.В. Факультет: ПГС Курс: V Группа: 1 Руководитель проекта: Колесникова Е.Б. МОСКВА 2002Содержание: 1.Введение 1.1.Исходные данные………………………………………………………..4 1.2.Определение продолжительности строительства, объёмов и трудоёмкости работ…………………………………………………..4 2.Календарное планирование 2.1 Построение календарного графика производства работ………..……..5 2.2. Сетевой график…………………………………………………………..8 2.3 Построение графиков потребностей в ресурсах………………………..8 3.Проектирование СГП 3.1. Подбор кранов, их привязка, определение зон действия……………..10 3.2. Расчет площадей складов……………………………………………….10 3.3. Проектирование временных дорог……………………………………..11 3.4. Расчет временных зданий……………………………………………….11 3.5. Расчет потребности в электроэнергии, освещении……………………13 3.6. Расчет потребности в воде………………………………………………14 4.Расчет и анализ технико-экономических показателей……………….…..15 5. Заключение……………………………………………………………………16 6.Литература……………………………………………………………….…….17 7. Приложения…………………………………………………………………..18 1.Введение В данном курсовом проекте выполняется проект производства работ (ППР) при строительстве общественного крупнопанельного здания. Здание предназначено для гостиницы. По конструктивному решению здание представляет собой 24-х этажное крупнопанельное здание. Длина здания 43 м , ширина 25 м. Строительство производится в городе Москва. Район строительства имеет следующие климатические характеристики: -снеговой район III. -ветровой район I. -грунтовые условия: грунт основания строительной площадки – супесчаный. Прямые затраты на выполнение проекта составят 1697555 руб. ( в ценах 1984 года). 1.1.Исходные данные. В данном курсовом проекте необходимо выполнить ППР по строительству общественного здания гостиницы по следующим исходным данным: Прямые затраты : 1697555 руб. Площадь застройки : 1075 м2 Строительный объём : 92450 м3 Норма продолжительности строительства общая: 24 мес. подгот. период 3 мес. Накладные расходы принимаем в объёме 17 % от прямых затрат. Плановые накопления принимаем равными 8 % от себестоимости. Также в исходные данные входит план здания и поперечный разрез с указанием высотных отметок и размеров в плане. Ведомость сборных элементов: 1.Фундаментные блоки под стены…………....…вес-2,55т. размер-1,18м. 2.Фундаментные блоки под колонны……………..вес-6,68т. размер-2,7м. 3.Блоки стен подвала………………………………вес-2,1т. размер-2,38м. 4.Наружные стеновые панели…………………..…вес-6,6т. размер-5,9м. 5.Внутренние стеновые панели………………… вес-5,33т. размер-6.06м. 6.Лестничные марши и площадки ………………..вес-1,84т. размер-2,53м. 7.Плиты перекрытия……………………………….вес-6,9т. размер-6,06м. 8.Плиты покрытия………………………………….вес-5,7т. размер-6,0м. 9.Крупнопанельные перегородки.……………..….вес-1,04т размер-2,53м 10.Вентиляционные блоки…………………………вес-3,18т. размер-2,68м. 11.Элементы входа……….………………….…… вес-2.3т. размер-3,0м. 1.2.Определение продолжительности строительства, объёмов и трудоёмкости работ. Нормативную продолжительность строительства в общем случае определяют по СНиП 1.04.03.85 "Нормы продолжительности строительства и задела в строительстве предприятий и сооружений''. В данном курсовом проекте продолжительность строительства задана в размере 24 мес., 3 из которых занимает период подготовительных работ. Состав работ по строительству объекта в общем случае определяют по архитектурно планировочному решению здания, описанию производимых работ, приведенных в задании на проектирование. В данном курсовом проекте состав работ и их объёмы заданы , но в дальнейшем уточняются расчетом: Затраты на неучтенные работы принимаются в размере 15% от суммы трудоемкости основных работ. На основе известных данных разрабатываем ''Ведомость объемов, трудоёмкости и потребности в машино-сменах (табл. 1). Необходимо вычислить себестоимость СМР, размер накладных расходов НР и плановых накоплений ПН. Все расчеты ведутся в ценах 1984 года. ПЗ=1697555 руб. НР=0.17×ПЗ=0.17×1697555=288584,35 руб. СС=ПЗ+НР=1697555+288584,35=1986139,35 руб. ПН=0.08×СС=0.08*1986139,35=158891,148 руб. СМР=ПЗ+НР+ПН=1697555+288584,35+158891,148=2 145030,498 руб. Объём неучтенных работ: 0.15×Q=0,15*13665=2412 чел.-дн. 2.Организация работ и календарное планирование 2.1 Построение календарного графика производства работ Календарный план производства работ по возведению объекта. Таб.1
Продолжительность выполнения работ определяется следующим образом: -продолжительность выполнения работы для полностью механизированных работ (МЗР) tim=Зм/n×A, где Зм - общие затраты машинного времени на производство работ, маш.-см. n-число машин, участвующих в выполнении работ в смену А - сменность работы -продолжительность выполнения работы для частично механизированных или немеханизированных работ ti=Тр/N×А, где Тр - трудоёмкость работы в чел.-дн. N - принятое количество рабочих в смену А - сменность работыПланируемую продолжительность округляют с точностью до смены в меньшую сторону, планируя увеличение производительности труда на 3-5 %. Полученные продолжительности откладываем на линейном календарном графике, совмещая процессы во времени . По этим же принципам разрабатываем сетевую модель производства работ. Затем, используя данные, строим сетевой график. 2.2.Сетевой график. Выбор рационального способа ведения работ. Подготовка территории производится с использованием бульдозера в срок не менее 3 месяца (по заданию). Затем на уже подготовленных участках территории начинается выполнение механизированных земляных работ. Механизированные земляные работы выполняются экскаватором и бульдозером. На захватки не разбивается. После окончания МЗР производим ручной добор грунта.В момент начала механизированных земляных работ начинаем неучтенные работы, которые распределяем таким образом, что бы на графике потребности в ресурсах не было так называемых “колодцев”. В то время как начались МЗР, начинается ввод коммуникаций. После добора грунта осуществляем монтаж фундаментных блоков и блоков стен подвала. После его окончания производится гидроизоляция подземной части ф-та . Монтажные работы производим башенным краном. Монтажные работы надземной части включают в себя: монтаж внутренних и наружных стеновых панелей, лестничных маршей, плит покрытия, плит перекрытия, вентиляционных блоков.. Устройство кровли выполняется после окончания монтажа конструкций. Сантехнические работы начинаем после того,как смонтировали 2-й ярус ЖБК. Когда завершается монтаж ЖБК, начинается заполнение дверных проемов. Остекление и электромонтаж разбит на ярусы по 3 этажа. Электромонтаж на седьмом ярусе производят после окончания устройства кровли и остекления на 7 ярусе. По завершению электромонтажа, сантехники, заполнения дверных проемов производят мокрую штукатурку стен, цементная стяжка и прочие отделочные работы. Монтаж оборудования производится после устройства линолеумных и плиточных полов на 7 ярусе. После монтажа оборудования начинается пуско-наладка. Окраска и оклейка стен, а также устройство линолеумных и плиточных полов разбиты на 7 ярусов. Данные по работам, их количеству, продолжительности приведены в таблице 1. 2.3. Построение графиков потребности в ресурсах
Необходимо построить следующие графики потребностей: -график потребности в рабочих кадрах на объекте -график электрических нагрузок График потребности в рабочих кадрах строится после построения календарного графика, с учетом совмещения работ во времени. После его построения вычисляется коэффициент неравномерности использования ресурсов по следующей формуле: К=Nmax /(T/t), где Nmax =52 чел.- максимальное число рабочих Т=21630 чел.-дн.- общая трудоемкость строительстваt= 693 дн.- продолжительность строительства К=52/(21630/693)=1.68 Коэффициент К должен лежать в пределах 1.5 – 1.7. Это условие выполняется. График потребности в основных строительных машинах: -Экскаватор одноковшовый ЭО-4121А, объёмом ковша Vк=0.65 м3 . -Бульдозер гусеничный с поворотным отвалом ДЗ-43. -Кран башенный КБ-674. -Бетононасос СБ-9/с.296А Р=16,8кВт (2 шт) -Поверхностный вибратор ИВ-106 Р=0,75кВт (2 шт) -Растворонасос СО-49Б Р=4кВт (4 шт) -Компрессорная установка СО7А Р=4кВт (3 шт) -Машина для подогрева, перемешивания и подачи мастик на кровлю СО-100А Р=60 кВт (1 шт) -Сварочный аппарат СТШ-500 Р=32 кВт (4 шт) -Штукатурный агрегат СО-57А Р=5,25 кВт (1 шт) -Окрасочный агрегат СО-75;Р=4кВт (1 шт) -Паркетно-шлифовочная машина СО-155 Р=2,2 кВт (3 шт) Поступление на объект строительных материалов, конструкций, изделий: Таб.2
3. Проектирование стройгенплана. Стройгенплан - чертёж, который показывает образец обустройства строительной площадки. В данной курсовой работе разрабатывается стройгенплан на период монтажных работ. Стройгенплан выполнен в масштабе 1:500. 3.1.Подбор крана, его привязка, определение зоны действия. Для осуществления монтажных работ производим выбор подъёмных механизмов. 1.Тип крана –рельсовый башенный. Высота подъема стрелы. Нк=h1 +h2 +h3 +h4 =82+1+3=86м. h1 =-высота самого высокого монтажного уровня. h2 =-высота элемента, монтируемого на этот уровень. h3 =1м-зазор. h4 =3м-высота грузозахватных устройств. Грузоподъемность. Qк=k*qmax =1.1*6.9=7.59 т qmax =6,9 т.-масса плиты перекрытия. Принимаем кран рельсовый башенный типа КБ-674. Кран имеет следующие технические характеристики: грузоподъемность Qk =5…..25 т, вылет стрелы 3,5…..35 м, высота подъема крюкаHк =88м. Расположение на плане монтажных механизмов. Продольная привязка крана. , где длина подкрановых путей, расстояние между крайними стоянками крана, длина тормозного пути, тупиковое расстояние. Поперечная привязка крана. У котлована: ; ; . расстояние по горизонтали от основания выемки до ближайшей опоры машины. На СГП показываются рабочая и опасная зоны крана: Радиус рабочей зоны крана равен максимальному вылету стрелы крана: Rрз =Rmax =35 м. Радиус опасной зоны крана определяется по следующей формуле: Rоз =Rmax +1.5lmax +lбез , где Rmax =35 м. lmax =6,06 м. - максимальная длина монтируемого элемента lбез =15м (см.справочник). Rоз =44,09+15=59,09 м. Зона перемещения груза: Rпг = Rmax +1.5lmax =35+1,5х6,06=44,09 м. 3.2 Проектирование складов. В данном курсовом проекте предусматривается устройство открытых складских площадок. Расчет, необходимый для складирования строительных материалов и изделий приведен в таблице Таб.3
Общая фактическая площадь склада равна Sф =1218,36 м2. 3.3.Проектирование временных дорог. Доставка на стройку грузов осуществляется автомобильным транспортом, поэтому производим устройство временных дорог. Эти дороги прокладываются из сборных ж/б плит, укладываемых на песчаной подушке. Временные дороги необходимы для бесперебойного подвода материалов, конструкций, машин в течение всего строительства в любое время года. Дороги не размещаются над подземными коммуникациями. При поперечном пересечении дорог и подземных коммуникаций, траншеи засыпаются на всю глубину песком. В курсовом проекте устроены временные дороги с двусторонним движением и шириной 6 м. Радиус закругления временных дорог должен быть не менее 12 м. Радиус закругления временных дорог диктуется возможностями маневрирования отдельных машин и автопоездов, т.е. их поворотоспособность без применения заднего хода. Затраты на устройство, ремонт и содержание таких дорог обычно окупаются за 1,5-2 года. Сборно-разборные плиты являются собственностью строительной организации и предполагают их многократное использование. 3.4 Расчет временных зданий и сооружений Потребность во временных зданиях и сооружениях определяется по действующим нормам на расчётное количество рабочих и ИТР.
Таб.4 В таблице 4 приведено максимальное количество рабочих Nmax и количество рабочих в максимально загруженную смену Nmax см., количество женщин (0.3×Nmax ) и мужчин (0.7×Nmax ), количество ИТР (0.16×Nmax ). Максимальное количество рабочих принимаем по графику потребности в трудовых ресурсах. Результаты расчёта площадей временных зданий и сооружений сводятся в таблицу. Таб.5
Из вышеописанных зданий формируем бытовой городок. Располагаем его на стройгенплане таким образом, чтобы наиболее удалённая точка возводимого объекта располагалась на расстоянии не более, чем 150 м. Городок огораживают, подводят к нему временные коммуникации. 3.5. Расчёт нагрузок и подбор электроустановок 3.5.1 Определение мощности по видам потребителей : 1.Мощность силовых потребителей: - Растворонасос СО-495, 3шт. Рс=12 кВт; - Компрессорная установка СО 7А, 3 шт. Рс=12 кВт; - КБ-674А-6. Рс=97 кВт; - Сварочный аппарат СТШ 500, 5шт. Рс=160 кВт; - Мелкие механизмы и инструменты Р=5.5 кВт Суммарная мощность силовых потребителей Рc =286,5 кВт. 2.Мощность, необходимая для внутреннего освещения: - закрытые склады S=82,8м2 . Удельная мощность на 1 м2 2 Вт P=82,8×2=0,2 кВт. - конторы, мастерские, служебные помещения и т.д. S=487,5 м2 . Удельная мощность на 1м2 площади 15 Вт Р=487,5×15=7,3 кВт. Суммарная мощность, необходимая для внутреннего освещения Ров = 7,5 кВт. 3.Мощность, необходимая для наружного освещения: - освещение территории стройплощадки Р=(164×285) ×0,4=18,7 кВт. - открытые склады S=1218,36 м2 . Удельная мощность на 1 м2 площади 2 Вт Р=1218,36×2=2,4 кВт. - освещение монтажа S=1075 м2 Удельная мощность на 1 м2 площади 3 Вт Р=1075×3=3,2 кВт. Суммарная мощность, необходимая для наружного освещения: Р= 24,3 кВт. 3.5.2. Сумма потребляемых мощностей:

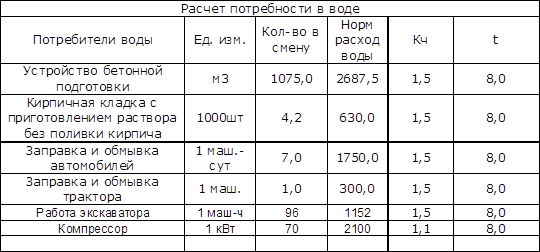

. Подбираем 1 трансформаторную подстанцию мощностью 320 кВ×А марки КТП СКБ Мосстроя. Размеры в плане: КТП СКБ Мосстроя Длина- 3,33 м Ширина- 2,22 м Суммарная мощность 1×320=320 кВ×А >Ртр =286,2 кВ×А.3.5.3.Расчитываем количество осветительных приборов необходимых для освещения рабочей площадки: Находим площадь строительной площадки: S=164×285=46740 м2 =4,674 Га. Выбираем лампы накаливания мощностью 1,5 кВт Количество ламп: n= p×E×S/pл , где р-удельная мощность р=0,3 Вт/м2*лк Е-освещенность (лк) определяется по справочной литературе рл -мощность лампы (рл =1,0 кВт) n=0,3*2*46740/1000=28 шт Возьмем 3 лампы на опору Количество опор: N= 9шт по 3 лампы,1шт с одной лампой Высота опор 25 м 5.3.4.Освещение места производства работ: Площадь, которую необходимо освещать: S= 1075 м2 Количество ламп : n=0,3×20*1075/1000=7 шт. Количество опор: N=n/2=10/2=5 шт. Проектирование сети электроснабжения. Размещаем источник питания на расстоянии, не превышающем 200 м от центра электрических нагрузок — чтобы потери в сети были минимальны. При подборе сечения провода учитываем условие 1мм2 сечения провода на 1 кВт мощности потребителя для алюминиевых жил. 3.6. Расчет потребности в воде и диаметра труб временного водопровода. Qобщ =Qпр +Qх +Qпож Qпр =kпр *qп *nп *kr /3600×t Qх =qx *np *kr /3600*t+qg *ng /60*t1. Qпр =1,2*((2687,5*1,5+2100*1,1+1,5*(150+1152+1750+300))/3600*8)=0,47 л/с. Qх =20*38*2/3600*8+30*0,8*38*1/60*45=0,391 л/с. Qпож =10 л/с , т.к. Sсп =4,674 Га. Qобщ =0,47+0,391+10=10,861 л/с. Определение диаметра труб . Принимаем диаметр 101,3 мм. Большие диаметры V=1.5-2м/c. 4. Технико-экономические показатели и их сравнительный анализ. 1) Объем выпущенной продукции V=92450 м3 - строительный объем. 1075 м2 – общая площадь застройки. 2) Общая сметная стоимость: 2.1.Необходимо вычислить себестоимость СМР, размер накладных расходов НР и плановых накоплений ПН. Все расчеты ведутся в ценах 1984 года. ПЗ=1697555 руб. НР=0.17×ПЗ=0.17×1697555=288584,35 руб. СС=ПЗ+НР=1697555+288587,35=1986139,35 руб. ПН=0.08×СС=0.08*1986139,35=158891,148руб. СМР=ПЗ+НР+ПН=1697555+288584,35+158891,148=2145030,5 руб. Объём неучтенных работ: 0.15×Q=0,15*13665=241.-дн. 2.2. Соб =Ссмр +Собор +См-жа обор =2145030,5+19861,4+30600=2195492 руб - сметная стоимость строительно-монтажных работ с объекта. 3) Стоимость СМР на единицу конечной продукции равна Соб /V=2195492/92450=23,75 руб/м3 4) Общие трудозатраты . 5) Затраты труда на единицу чел.дн./м3 . 6) Средняя выработка на одного человека в день:
7) Тн = 32 мес. - нормативная или расчетная продолжительность строительства. 31,5 мес. - планируемая в курсовом проекте продолжительность строительства. 7) Коэффициент неравномерности трудовых ресурсов. К=52/(21630/693)=1.68 Коэффициент К должен лежать в пределах 1.5 – 1.7. Это условие выполняется. 5. Заключение. В результате применения поточного метода работ мы получили: - использование минимального количества машин : 25 основных строительных машин, машины и механизмы малой механизации, машин “тяжелой” механизации 3 шт. - проведение работ в 1-3 смены; - практически равномерное потребление ресурсов; - отсутствие простоев; - ритмичность выпуска готовой продукции; - благоприятные условия для смежников, которые загружены равномерно; -коэффициент равномерности потока равный ~ 1.68 (в пределах 1.5¸1.7 коэффициент равномерности потока считается оптимальным). В результате строгого соблюдения указаний СНиП, широкого применения в процессе строительства эффективных устройств для автоматического регулирования машин и средств малой механизации, использования прогрессивных методов контроля качества с использованием изотопов, ультразвука и т.п., мы получили строительную продукцию высокого качества. 6. ЛИТЕРАТУРА: 1 .СНиП 3.01.01-85 "Организация строительного производства" 2 . СНиП 3.05.06.-85 "Правила проектирования электроустановок" 3 .Исходные материалы для задания на выполнение курсового проекта по курсу "Организация строительного производства" 4 . Дикман Л.Г. "Организация и планирование строительного производства" 5 . Кузин Э.Н. Справочник "Строительные машины '' том 1 6 . Станевский и др. “'Строительные краны” 7 . Цай Т.Н., Грабовый В.А. "Организация строительного производства"; учебник для вузов. — М.: Изд-во АСВ, 1999. |
