Учебное пособие: Организация строительства жилых микрорайонов градостроительными комплексами

Название: Организация строительства жилых микрорайонов градостроительными комплексами
Раздел: Рефераты по строительству
Тип: учебное пособие

Министерство образования Российской Федерации

Южно-уральский государственный университет

Кафедра «Экономики и инвестиций»

«Организация строительства жилых микрорайонов градостроительными комплексами»

Пояснительная записка к курсовому проекту по дисциплине

«Организация и планирование строительного производства»

Руководитель

Маленьких Ю.А.

« » 2002 г.

Автор проекта

студентка группы АС-402

Щербакова Е.И.

« » 2002 г.

Челябинск

2002

Содержание:

Введение.

1. Исходные данные.

1.1 Данные по градостроительной ситуации.

1.2 Структура строительных организаций – участников строительства.

1.3 Характеристика зданий, возводимых в микрорайоне.

1.4 Данные по снабжению строительства материалами, конструкциями и электроэнергией.

1.5 Данные по грунтам и трубопроводам.

1.6 Характеристика строительных конструкций.

1.7 Генплан микрорайона.

1.8 План наружных коммуникаций.

2. Обоснование очередности застройки микрорайона.

2.1. Определение площади сечения траншеи при прокладке трубопроводов.

2.2. Определение длин трубопроводов.

2.3. Калькуляция трудовых затрат по инженерной подготовке.

2.4. Расчет трудоемкости инженерной подготовки градостроительных комплексов по вариантам очередности.

3. Инженерная подготовка территории.

3.1. Структура комплексного потока по инженерной подготовке.

3.2. Определение объемов по разработке растительного слоя грунта в микрорайоне.

3.3. Калькуляция трудовых затрат на возведение временных зданий.

3.4. Калькуляция трудовых затрат на строительство дорог.

3.5. Калькуляция трудовых затрат на возведение ЛЭП.

3.6. Калькуляция трудовых затрат с разбивкой на градостроительные комплексы.

3.7. Карточка-определитель работ календарного графика на подготовительный период.

3.8. Сетевой график производства работ на подготовительный период строительства.

4. Организация поточной застройки микрорайона.

4.1. Структура комплексного потока на основной период строительства.

4.2. Ведомость объемов работ.

4.3. Калькуляция трудозатрат и затрат машинного времени на дом 1-ого типа.

4.4. Калькуляция трудозатрат и затрат машинного времени на дом 2-ого типа.

4.5. Карточка-определитель работ на основной период строительства.

4.6. Калькуляция количества параллельных специализированных потоков.

4.7. Циклограмма производства работ.

4.8. График движения рабочей силы на весь период строительства.

4.9. График движения рабочей силы на ГСК1.

5. Организация строительной площадки.

5.1. Обоснование потребности строительства в рабочих кадрах.

5.2. Обоснование потребности во временных зданиях.

5.3. Обоснование потребности строительства в складах.

5.4. Обоснование потребности строительства в воде.

5.5. Обоснование потребности в электроэнергии.

5.6. Обоснование потребности в освещении.

5.7. Технико-экономические показатели.

6. Литература.

Введение.

Заданием предусматривается разработка основных ПОС в соответствии с требованием СНиП 01.01.03-87. Организация строительного производства. Состав проекта охватывает все разделы курса организации, планирования и управления строительством. Работа над ним разовьет практические навыки в планировании строительного производства и организации строительной площадки.

Своевременный ввод в эксплуатацию строящихся зданий, сооружений и их комплексов, во многом зависит от уровня организации и планирования строительного производства. Именно организация и планирование являются наиболее важными функциями управления.

Преуспевающие руководители хорошо знают, что все великие битвы сначала выигрываются на бумаге после тщательно разработанного плана и только потом в реальной действительности. Наличие детально разработанного плана позволяет активно развивать строительную деятельность, привлекать инвесторов, партнеров и кредитные ресурсы. Для того чтобы план отвечал функциям, для которых он предназначен, необходимо, чтобы его разработка велась с учетом местных условий строительства и возможностей строительных организаций.

Исходные данные.

Исходные данные для выполнения курсового проекта следует принять по методическому указанию Ю.А. Маленьких «Методические указания и задания на разработку проектов организации строительства жилых микрорайонов градостроительными комплексами» [7].

1.1 Данные по градостроительной ситуации.

Принимаем директивный срок строительства равный 2 годам, три градостроительных комплекса, западное расположение существующей застройки в городе Воронеж.

1.2 Структура строительных организаций – участников строительства.

Строительные организации, участники строительства имеют исторически сложившуюся структуру, выполняемых ими работы. Поскольку вариант выбирается по первой букве фамилии, то структура строительных организаций будет следующей.

Таблица 1

№ п.п. Наименование организации Структура работ
1 2 3
1 Подземстрой Срезка растительного слоя; планировка; разработка котлованов, устройство подземных частей здания.
2 Теплострой Устройство наружных и внутренних сетей теплоснабжения, включая земляные работы.
3 Водоканалстрой. Строительство наружных и внутренних сетей водопровода и канализации включая земляные работы.
4 Гражданстрой Возведение коробок здания, заполнение проемов.
5 Отделстрой 2 Комплекс всех отделочных работ без заполнения проемов.
6 Спецстрой Устройство кровель, дорог, благоустройство.
7 Связьстрой 1 Устройство наружных и внутренних сетей радио, телевидения, телефона.
8 Электромонтаж Устройство наружных и внутренних сетей электроснабжения радио, телевидения, телефона.

1.3 Характеристика зданий, возводимых в микрорайоне.

В микрорайоне возводятся два типа зданий, характеристики которых сводим в табл. 2. Глубину заложения принимаем равной глубине промерзания.

Таблица 2

Тип здания

Полезная площадь,

м2

Жилая площадь, м2

Характеристика строительных конструкций

Длина,

м

Ширина, м

Кол-во этажей

Кол-во секций

Общая высота здания, м
1 2 3 4 5 6 7 8
1 15629.76 12503.81 160.8 12 9 6 24.12
2 1285.10 807.9 29.67 12 5 2 24

1.4 Данные по снабжению строительства материалами, конструкциями и электроэнергией.

Снабжение электроэнергией обеспечивается с помощью временной ТП, с напряжением 6 кВт. Материалы поступают на стройку с помощью автомобильного, водного и железнодорожного транспорта, с дальностью перевозки 25 км, 50 км и 250 км соответственно.

Таблица 3

Вид транспорта и дальность перевозки, км Источник электроэнергии и напряжение, кВ.
Автомобильный Водный Ж.д. Временная ТП
1 2 3 4
25 50 250 6

1.5 Данные по грунтам и трубопроводам .

Данные принимаемых материалов, диаметра и глубины заложения труб инженерных сетей сводим в табл. 4.

Таблица 4

Тип грунта УГВ, м Водопровод Канализация Теплотрасса
Мате- риал труб Диа-метр труб, мм Глу- бина залож., м Мате- риал труб Диа-метр труб, мм Глу- бина залож., м Мате- риал труб Диа-метр труб, мм Глу- бина залож., м
1 2 3 4 5 6 7 8 9 10 11
Глина полутвердая.

-1.5

Чугун

250

-2.0

Керамика

300

-2.5

Сталь

200

-1.0

1.6 Характеристика строительных конструкций .

Строительные конструкции выбираются для каждого типа здания, принятые данные соответственно варианту сводим в таблицу 5.

Таблица 5

Тип

Здания

Фундамент Стены Кровля Полы
Внутренние Наружные перегородки
1 2 3 4 5 6 7

1

Ленточные бутобетонные. Кирпичные, толщиной 51 см. Кирпичные блоки толщиной 64 см. Кирпичные, толщиной 12.5. Сборная из железобетон-ных панелей Щитовой паркет. В санузлах керамическая плитка.
2 Ленточные, монолитные, бутобетонные. Из крупных бутобетонных блоков. Кирпичные, толщиной 51 см. Кирпичные, толщиной 12.5 см. Рулонный четырехслойный ковер с утеплителем. Линолеум теплый. В санузлах керамическая плитка.

Примечание:

Площадь пола в санузлах принять равной 10% от полезной.

Стены в жилых помещениях оклеиваются обоями, в кухнях и санузлах облицовываются керамической плиткой (20% от полезной площади). Потолок окрашивается известью. Окна и двери окрашиваются эмалью.

1.7 Генплан микрорайона.

Генплан микрорайона принимаем условно и выполняем в масштабе М 1:4000 (рис. 1).

1.8 План наружных коммуникаций.

На основании генерального плана микрорайона разрабатывается план наружных коммуникаций (рис. 2) и выполняем в масштабе М 1:4000.

Обоснование очередности застройки микрорайона.

При рассмотрении вопроса об очередности застройки микрорайона первыми целесообразно начать работы на ГСК трудоемкость работ по инженерной подготовке которого меньше.

2.1 Определение площади сечения траншеи при прокладке трубопровода.

Площадь сечения траншеи это показатель необходимый для

определения объема работ по инженерной подготовке.

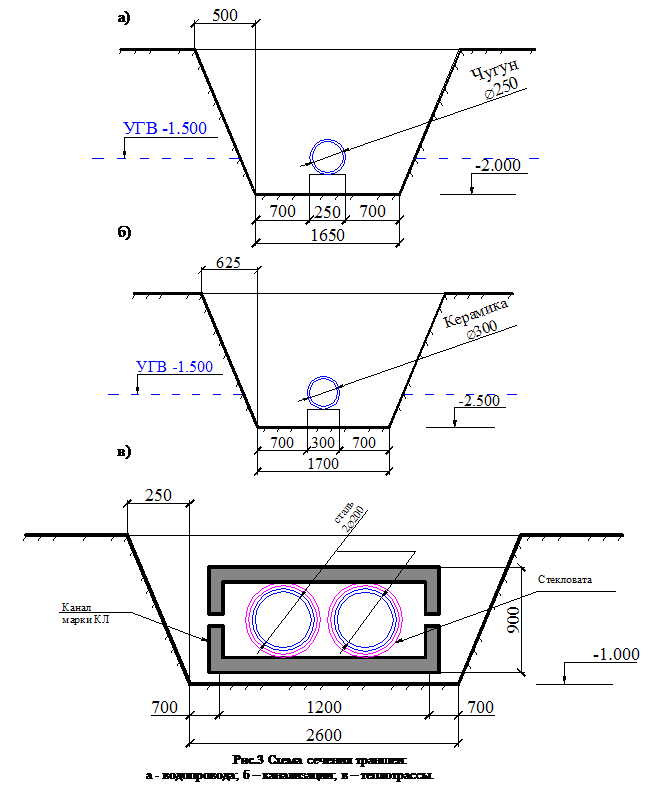

Площадь сечения траншеи (рис. 3):

где а – ширина траншеи на поверхности земли, м; b – ширина заложения откоса, м; h – глубина заложения трубопровода, м.

Крутизну откосов и ширину траншеи принимаем согласно СНиП III-8-76.

Грунт – глина полутвердая. Крутизну откосов при глубине до 3м. – принимаем 1:0.25.

Площадь сечения траншеи полная:

Площадь сечения траншеи ниже уровня грунтовых вод:

Площадь сечения основания траншеи:

Площадь сечения изоляции:

где в – диаметр трубы; b – толщина стекловаты; n – количество труб.

2.2 Определение длин трубопроводов.

Длину трубопроводов определяем с помощью линейки по плану наружных коммуникаций, выполненному в масштабе, результаты измерений сводим в таблицу 6.

Участки и длины трубопроводов.

Табли ца 6

Участок водопровода

Длина участка

м

Участок канализа- ции

Длина участка,

м

Участок канализа- ции

Длина участка,

м

Участок теплотрас-сы

Длина участка,

м

1 2 3 4 5 6 7 8

ГСК-1

вк3-вк4

вк4-вк6

вк3- вк15

ГСК-2

вк7-вк15

вк8-вк10

ГСК-3

вк2-вк7

вк7-вк11

вк11-вк13

вк13-вк14

288

188

44

400

160

72

200

28

144

ГСК-1

кк4-кк6

кк6-кк7

кк8-кк10

кк4-кк10

кк5-кк8

кк3-кк9

кк3-кк14

ГСК-2

Кк17-кк14

кк13-кк19

кк17-кк18

кк15-кк16

ГСК-1

168

16

102

170

170

48

92

ГСК-2

144

68

40

156

кк13-кк14

кк11-кк12

кк2-кк19

ГСК-3

кк20-кк26

кк21-кк22

кк22-кк23

Кк20-кк21

Кк24-кк25

Кк26-кк27

Кк2-кк26

156

36

160

ГСК-3

144

44

40

156

156

36

68

ГСК-1

Тк11-тк6

тк6-тк7

ГСК-2

тк16-тк8

тк8-тк10

тк10-тк11

ГСК-3

тк2-тк16

тк16-тк5

тк5-тк17

тк14-тк17

тк13-тк12

тк14-тк15

ГСК-1

260

96

ГСК-2

320

76

152

ГСК-3

80

92

48

148

152

152

ГСК-1

вп-1

вп-2

вп-3

вп-5

ГСК-2

вп-6

вп-7

вп-8

вп-9

ГСК-3

вп-10

вп-11

вп-12

вп-13

ГСК-1

128

16

76

52

ГСК-2

8

8

8

68

ГСК-3

68

8

8

140

ГСК-1

кп-1

кп-2

кп-3

кп-4

кп-5

ГСК-2

кп-6

кп-7

кп-8

кп-9

ГСК-3

кп-10

кп-11

кп-12

кп-13

ГСК-1

16

48

48

16

48

ГСК-2

16

48

48

16

ГСК-3

16

48

48

16

ГСК-1

тп-1

тп-2

тп-3

тп-5

ГСК-2

тп-6

тп-7

тп-8

тп-9

ГСК-3

тп-10

тп-11

тп-12

тп-13

ГСК-1

16

56

36

96

ГСК-2

44

16

24

96

ГСК-3

24

24

28

32

2.3 Калькуляция трудовых затрат по инженерной подготовке.

Таблица 7

№ п.п Наименование Объем работ Обоснование Трудоемкость
Ед. изм. Всего Нормат. Всего
1 2 3 4 5 6 7
Водопровод
1 Устр. Основания м3 0.33 Е2-1-47 0.225 0.0742
2 Водоотлив м3 0.9 Приложение 1 0.063 0.0567
3 Устр. Водопров. Пог.м 1 Приложение 1 1.12 1.12

В том числе:

Разраб. Грунта

Обратная засыпка

м3

м3

4.3

3.01

СНиП IV-2-82

Сб. 1

0.004

0.001

0.0172

0.003

Итого на водопровод: 1.2711
Канализация
4 Устр. Основания м3 0.34 Е2-1-47 0.225 0.0765
5 Водоотлив м3 1.95 Приложение 1 0.063 0.1228
6 Устр. Канализ. Пог.м 1 Приложение 1 0.88 0.88

В том числе:

Разраб. Грунта

Обратная засыпка

м3

м3

5.81

4.067

СНиП IV-2-82

Сб. 1

0.004

0.001

0.023

0.004

Итого на канализацию: 1.10
Теплотрасса
7 Устр. Основания м3 0.52 Е2-1-47 0.225 0.117
8 Устр. Каналов Пог.м 1 Приложение 1 1.11 1.11
9 Изоляция труб м3 0.25 Приложение 1 18.5 4.625
10 Устр. Канализ. Пог.м 1 Приложение 1 1.368 1.368

В том числе:

Разраб. Грунта

Обратная засыпка

м3

м3

2.85

1.995

СНиП IV-2-82

Сб. 1

0.004

0.001

0.0114

0.0019

Итого на теплотрассу: 7.23

2.4 Расчет трудоемкости инженерной подготовки градостроительных комплексов по вариантам очередности.

Расчет трудоемкости инженерной подготовки градостроительных комплексов для удобства вычисления сводим в таблицу 8. Объем работ определяем по плану наружных коммуникаций, пользуясь данными измерений (таблица 6 ).

Расчет трудоемкости инженерной подготовки градостроительных комплексов по вариантам очередности.

Таблица 8

Наименование работ

Объем работ Трудоемкость, чел.×см.
Един. Изм. Всего На един. Всего
ГСК1 ГСК2 ГСК3 ГСК1 ГСК2 ГСК3
1 2 3 4 5 6 7 8 9
Водопровод Пог.м. 1264 724 668 1.2711 1607 920 849
Канализация Пог.м 1326 888 772 1.1000 1459 977 849
Теплотрасса Пог.м 1188 808 780 7.2300 8589 5842 5639
Итого на ГСК 11655 7739 7338
Строительство жилого микрорайона целесообразно начать с ГСК3, так как его трудоемкость минимальная. Трудозатраты для ГСК1 и ГСК2 пересчитываем с учетом условия, что подготовительные работы для ГСК3 выполнены.
Водопровод Пог.м. 1192 652 - 1.2711 1515 829 -
Канализация Пог.м 1326 888 - 1.1000 1459 977 -
Теплотрасса Пог.м 1108 728 - 7.2300 8011 5263 -
Итого на ГСК 10985 7069 -
Строительство жилого микрорайона целесообразно начать с ГСК2, так как его трудоемкость минимальная. Трудозатраты для ГСК1 пересчитываем с учетом условия, что подготовительные работы для ГСК2 и ГСК3 выполнены.
Водопровод Пог.м 792 - - 1.2711 1007 - -
Канализация Пог.м 942 - - 1.1000 1036 - -
Теплотрасса Пог.м 560 - - 7.2300 4049 - -
Итого на ГСК 6092 - -
По результатам расчета видно, что работы целесообразно выполнять в следующей последовательности: ГСК3, ГСК2, ГСК1.

Инженерная подготовка территории.

До начала строительства выполняются мероприятия и работы по подготовке строительного производства в объеме, обеспечивающем осуществление строительства запроектированными темпами, включая проведение общей организационно-технической подготовки, подготовки к строительству объекта, подготовки строительных организаций.

3.1 Структура комплексного потока по инженерной подготовке.

На основании исходных данных формируем структуру комплексного потока по инженерной подготовке. Данные сводим в таблицу 9

Таблица 9

№ п.п Специализированные потоки Структура работ Организация исполнитель
1 2 3 4
1 Вертикальная планировка территории Срезка растительного слоя; устройство оснований; разработка и обратная засыпка грунта. Подземстрой.
2 Устройство дорог Устройство дорог, тротуаров, площадок, озеленение. Спецстрой.
3 Прокладка наружной водопроводной сети Монтаж труб водопровода, устройство колодцев, водоотлив, устройство ограждений. Водоканалстрой.
4 Прокладка наружной канализационной сети Монтаж труб канализации, устройство колодцев, водоотлив, устройство ограждений. Водоканалстрой.
5 Прокладка наружной сети теплотрассы. Строительство наружных сетей теплотрассы, изоляция труб, устройство каналов КЛ, устройство колодцев. Водоканалстрой.
6 Строительство временных зданий Монтаж временных зданий и сооружений. Гражданстрой.
7 Прокладка наружной сети электроснабже-ния. Разработка траншей, подготовка постели, укладка кабеля, обратная засыпка. Электромонтаж.

3.2 Определение объемов по разработке растительного слоя грунта в микрорайоне.

Площадь срезки растительного слоя определяем по генеральному плану микрорайона. Срезка растительного слоя производится со всей площади градостроительных комплексов, на глубину

0.15 м.

Объем грунта (растительного слоя) принимаем:

для ГСК1 VP = 44665 м2 · 0.15 м = 6699 м3;

для ГСК2 VP = 49430 м2 · 0.15 м = 7415 м3;

для ГСК3 VP = 49430 м2 · 0.15 м = 7415 м3.

3.3 Калькуляция трудовых затрат на возведение временных зданий.

Возведение временных зданий и сооружений при строительстве микрорайона, возможно в двух вариантах. Первый вариант – возведение единого городка на весь период строительства. Второй вариант – возведение городков в каждом ГСК отдельно. Выберем второй вариант и подсчитаем затраты на строительство временных зданий.

Площадь подсобных зданий определяется по формуле: F = FH · P,

где FH – нормативный показатель площади здания м2/чел., определяется по расчетным нормативам [4, стр. 43]; Р – расчетное число человек, пользующихся помещениями.

Предполагаем, что запланировано строительство временных зданий и сооружений на каждом ГСК отдельно. Результаты сводим в таблицу 11 .

Калькуляция составлена согласно СНиП IV-5-82. Среднюю высоту здания принимаем 2,9 м.. расчет сводим в таблицу 10.

Затраты на возведение временных зданий.

Таблица 10

Наименование зданий

Объем работ Трудоемкость, чел.×см.
Един. Изм. Всего На един. Всего
ГСК1 ГСК2 ГСК3 ГСК1 ГСК2 ГСК3
1 2 3 4 5 6 7 8 9
Административные 100 м3 30.3 30.3 26.6 14.5 439.6 439.6 386.8
Бытовые 100 м3 51.3 51.3 45.0 13.7 703.0 703.0 616.8
Столовая 100 м3 25.4 25.4 22.3 12.2 309.9 309.9 271.7
Итого на ГСК 107 107 93.9 1452.5 1452.5 1275.3

3.4 Калькуляция трудовых затрат на строительство дорог.

Строительные нормы и правила регламентируют строительство дорог на единицу объема. Поэтому для расчета необходимы данные о протяженности. Для этого на генеральном плане микрорайона дается набросок временных дорог. С помощью линейки выполняются приближенные измерения характеристик. Данные сводим в таблицу 12.

Калькуляция затрат на строительство дорог.

Таблица 12

Наименование работ Объемы работ Обоснование Трудоемкость, чел.×см.
Един. Изм. Всего На един. Всего
ГСК1 ГСК2 ГСК3 ГСК1 ГСК2 ГСК3
1 2 3 4 5 6 7 8 9 10
Устройство временных дорог 1 м 680 880 1200 СНиП IV-5-82 ст.7 0.084 100.8 73.92 57.12
Итого на ГСК 100.8 73.92 57.12

3.5 Калькуляция трудовых затрат на возведение ЛЭП.

Калькуляция составлена согласно СНиП IV-2-82 том 5.

Калькуляция трудовых затрат на строительство ЛЭП.

Таблица 13

Наименование зданий

Объем работ Трудоемкость, чел.×см.
Един. Изм. Всего На един. Всего
ГСК1 ГСК2 ГСК3 ГСК1 ГСК2 ГСК3
1 2 3 4 5 6 7 8 9
Устройство ж/б опор 1 оп. 20 27 38 0.46 9.2 12.42 17.48
Подвеска проводов 1 км. 0.64 0.84 1.1 4.30 2.75 3.61 4.73
Итого на ГСК 11.95 16.03 22.21

Временные здания на строительной площадке.

Таб лица 11

№ п.п Наименование зданий Нормативный показатель площади Объем работ Требуемая площадь, м2
ГСК1 ГСК2 ГСК3 ГСК1 ГСК2 ГСК3
1 2 3 4 5 6 7 8 9
Объекты служебного назначения 1045.5 1045.5 920
1 Контора начальника 4 м2/на 0.08 работ. 87 87 77 348 348 308
2 Здания для проф. учебы 0.75 м2/ работ. в НМС 930 930 816 697.5 697.5 612
Объекты санитарно-бытового назначения 1769.55 1769.55 1552.56
3 Гардеробная 0.6 м2/на 1 работ. 930 930 816 558 558 489.6
4 Здания для отдыха 0.1 м2/ работ. В НМС. 930 930 816 93 93 81.6
5 Душевая 0.82 м2/ раб. в НМС. 930 930 816 762.6 762.6 669.12
6 Умывальная 0.065 м2/ раб. В НМС 930 930 816 60.45 60.45 53.04
7 Сушилка для одежды 0.2 м2/ работ. В НМС 930 930 816 186 186 163.2
8 Уборная женская 0.1м2/на 1 женщину 329 329 288 32.9 32.9 28.8
9 Уборная мужская 0.1м2/на 1 мужчину 766 766 672 76.6 76.6 67.2
Столовые и буфеты 876 876 768
10 Столовая раздаточная 0.8 м2/ раб. В НМС 1095 1095 960 876 876 768

3.6 Калькуляция трудовых затрат с разбивкой на градостроительные комплексы.

Калькуляцию трудовых затрат с разбивкой на ГСК выполняем согласно нормативам и сводим в таблицу 14.

Ведомость объемов работ и трудовых затрат с разбивкой на градостроительные комплексы.

Таблица 14

Наименование работ Объем работ Обоснова-ние

Трудоемкость,

чел.×см.

Ед. изм. Всего Норматив. Всего
ГСК1 ГСК2 ГСК3 ГСК1 ГСК2 ГСК3
1 2 3 4 5 6 7 8 9 10
Срезка растительного слоя м3 6699 7415 7415

СНиП IV-2-82

Сб. 1п. 6.1

0.002 13.39 14.83 14.83
Устройство дорог пог.м 680 880 1200 Табл. 12 0.084 57.12 73.92 100.8
Водопровод
Устройство оснований м3 261.4 215.2 220.4 Е2-1-47 0.225 58.82 48.42 49.59
Водоотлив м3 712.8 799.2 601.2 Задание 0.063 44.91 50.35 37.88
Устройство водопровода пог.м 792 652 668 Задание 1.12 887.0 730.24 748
Монтаж водопровода пог.м 792 652 668 - - 887.2 717.05 748
Разработка грунта м3 3405 2804 2872

СНиП IV-2-82

Сб. 1п. 1.1

0.004 13.62 11.22 11.49
Обратная засыпка м3 2384 1962 2010

СНиП IV-2-82

Сб. 1п. 6.3

0.001 2.38 1.96 2.01
Итого на водопровод 1007 829 849
Канализация
Устройство оснований м3 320.3 301.9 262.5 Е2-1-47 0.225 72.07 67.93 59.06
Водоотлив м3 1837 1731 1505 Задание 0.063 115.7 109.05 94.82
Устройство канализации пог.м 942 888 772 Задание 0.88 828.9 781.44 679.3
Монтаж канализации пог.м 942 888 772 - - 822.5 775.8 674
Разработка грунта м3 5473 5160 4485

СНиП IV-2-82

Сб. 1п. 1.1

0.004 21.89 20.64 17.94
Обратная засыпка м3 3831 3612 3139

СНиП IV-2-82

Сб. 1п. 6.3

0.001 3.83 3.61 3.14
Итого на канализацию 1036 977 849
Теплотрасса
Устройство оснований м3 291.2 378.6 405.6 Е2-1-47 0.225 65.52 85.19 91.26
Устройство каналов. пог.м 560 728 780 Задание 1.11 621.6 808.08 865.8
Изоляция труб м3 140 182 195 Задание 18.5 2590 3367 3607
Устройство теплотрассы пог.м 560 728 780 Задание 1.368 766 995.90 1067
Монтаж теплотрассы пог.м 560 728 780 - - 764.4 993 1064
Разработка грунта м3 1596 2074 2223

СНиП IV-2-82

Сб. 1п. 1.1

0.004 6.38 8.30 8.89
Обратная засыпка м3 1117 1451 1556

СНиП IV-2-82

Сб. 1п. 6.3

0.001 1.12 1.45 1.56
Итого на теплотрассу 4049 5263 5639
Строительство временных зданий и сооружений 100 м3 107 107 93.9 Табл. 10 - 1452.5 1452.5 1275.3
Устройство ЛЭП 1оп. 20 27 38 Табл. 13 0.46 11.95 16.03 22.21
Итого на подготовительный период 7624.6 8618.9 8738.1

3.7 Карточка – определитель работ календарного графика на подготовительный период.

Таблица 15

шифр работ Наименование работ Объем работ Обоснование Трудоемкость, чел.×см. Машины Кол.чел. Кол.бригад. Продол. Раб,дни
Ед. изм. Кол-во Наименование

маш.

см

1 2 3 4 5 6 7 8 9 10 11
Вз1 Устройство временных зданий 100 м3 107 СНиП IV-5-82 1452.5 - - 10 10 14
Э1 Устройство ЛЭП 1 оп. 20 СНиП IV-2-82 11.95 Вышка телескоп 5.05 3 1 5
С1 Срезка раст. Слоя м3 6699 СНиП IV-2-82 13.39 Бульдозер 6.86 1 3 5
Д1 Устройство дорог пог.м 680 СНиП IV-5-82 57.12 Бульдозер 34.1 5 1 12
Водопровод
Рв1 Разработка грунта м3 3405 СНиП IV-2-82 13.62 Экскава-тор 25.5 1 4 4
Зв1 Обратная засыпка м3 2384 СНиП IV-2-82 2.38 Бульдозер 4.45 1 2 2
Мв1 Монтаж водопровода пог.м 792 Задание 887.2 Трубо-уклад. 84.2 8 7 16
Канализация
Рк1 Разработка грунта м3 5473 СНиП IV-2-82 21.89 Экскава-тор 24.4 1 2 10
Зк1 Обратная засыпка м3 3831 СНиП IV-2-82 3.83 Бульдозер 4.27 1 4 1
Мк1 Монтаж канализации пог.м 942 Задание 822.5 Трубо-уклад. 84.2 8 4 32
Теплотрасса
Рт1 Разработка грунта м3 1596 СНиП IV-2-82 6.38 Экскава-тор 6.85 1 2 3
Зт1 Обратная засыпка м3 1117 СНиП IV-2-82 1.12 Бульдозер 1.20 1 1 1
Мт1 Монтаж теплотрассы пог.м 560 Задание 764.4 Трубо-уклад. 102.7 14 3 22
Всего на ГСК1 4058.28
Вз2 Устройство временных зданий 100 м3 107 СНиП IV-5-82 1452.5 - - 10 9 16
Э2 Устройство ЛЭП 1 оп. 27 СНиП IV-2-82 16.03 Вышка телескоп 8.05 3 1 5
С2 Срезка раст. Слоя м3 7415 СНиП IV-2-82 14.83 Бульдозер 6.86 1 3 5
Д2 Устройство дорог пог.м 880 СНиП IV-5-82 73.92 Бульдозер 34.1 5 2 10
Водопровод
Рв2 Разработка грунта м3 2804 СНиП IV-2-82 11.22 Экскава-тор 25.5 1 2 7
Зв2 Обратная засыпка м3 1962 СНиП IV-2-82 1.96 Бульдозер 4.45 1 1 2
Мв2 Монтаж водопровода пог.м 652 Задание 717.05 Трубо-уклад. 84.2 8 9 10
Канализация
Рк2 Разработка грунта м3 5160 СНиП IV-2-82 20.64 Экскава-тор 24.4 1 4 6
Зк2 Обратная засыпка м3 3612 СНиП IV-2-82 3.61 Бульдозер 4.27 1 1 5
Мк2 Монтаж канализации пог.м 888 Задание 775.8 Трубо-уклад. 84.2 8 4 26
Теплотрасса
Рт2 Разработка грунта м3 2074 СНиП IV-2-82 8.30 Экскава-тор 6.85 1 2 4
Зт2 Обратная засыпка м3 1451 СНиП IV-2-82 1.45 Бульдозер 1.20 1 1 2
Мт2 Монтаж теплотрассы пог.м 728 Задание 993 Трубо-уклад. 102.7 14 5 15
Всего на ГСК2 4090.3
Вз3 Устройство временных зданий 100 м3 93.9 СНиП IV-5-82 1275.3 - - 10 7 18
Э3 Устройство ЛЭП 1 оп. 38 СНиП IV-2-82 22.21 Вышка телескоп 5.05 3 1 7
С3 Срезка раст. Слоя м3 7415 СНиП IV-2-82 14.83 Бульдозер 6.86 1 2 7
Д3 Устройство дорог пог.м 1200 СНиП IV-5-82 100.8 Бульдозер 34.1 5 2 14
Водопровод
Рв3 Разработка грунта м3 2872 СНиП IV-2-82 11.49 Экскава-тор 25.5 1 2 7
Зв3 Обратная засыпка м3 2010 СНиП IV-2-82 2.01 Бульдозер 4.45 1 1 2
Мв3 Монтаж водопровода пог.м 668 Задание 748 Трубо-уклад. 84.2 8 7 14
Канализация
Рк3 Разработка грунта м3 4485 СНиП IV-2-82 17.94 Экскава-тор 24.4 1 2 13
Зк3 Обратная засыпка м3 3139 СНиП IV-2-82 3.14 Бульдозер 4.27 1 1 3
Мк3 Монтаж канализации пог.м 772 Задание 674 Трубо-уклад. 84.2 8 3 27
Теплотрасса
Рт3 Разработка грунта м3 2223 СНиП IV-2-82 8.89 Экскава-тор 6.85 1 2 5
Зт3 Обратная засыпка м3 1556 СНиП IV-2-82 1.56 Бульдозер 1.20 1 1 2
Мт3 Монтаж теплотрассы пог.м 780 Задание 1064 Трубо-уклад. 102.7 14 4 20
Всего на ГСК3 3944.1

Организация поточной застройки микрорайона.

4.1 Структура комплексного потока на основной период строительства.

На основании исходных данных формируем структуру комплексного потока на основной период строительства. Данные сводим в таблицу 16.

Структура комплексного потока.

Таблица 16

№ п.п Специализированные потоки Состав работ Наименование организации
1 2 3 4
1 Работы нулевого цикла Разработка котлованов. Устройство подземной части здания Подземстрой.
2 Возведение коробок зданий Возведение стен, перекрытий, оконных и дверных блоков. Монтаж мусоропроводов. Гражданстрой.
3 Устройство кровель Работы по устройству кровель. Спецстрой.
4 Сантехнические работы Устройство внутренних сетей теплоснабжения, водоснабжения и канализации. Теплострой.
5 Электрификация Устройство внутренних и внешних сетей электроснабжения Электромонтаж.
6 Отделочные работы Комплекс отделочных работ Отделстрой 2
7 Монтаж лифтов Работы по монтажу лифтов Гражданстрой.
8 Благоустройство микрорайона Озеленение. Устройство площадок, тротуаров и проездов. Спецстрой.

4.2 Ведомость объемов работ.

Ведомость составлена по укрупненным показателям (прил. 3). Согласно исходным данным значения жилой площади принимаем:

дом 1-ого типа S1 = 12503.81 м2;

дом 2-ого типа S2 = 807.9 м2.

Количество квартир в одном подъезде, на одном этаже считаем равным четырем.

Объем здания определяем по формуле:

V = H·L·B,

V1 = 24.12·160.8·12 = 46542 м3 ,

V2 = 24·29.67·12 = 8545 м3,

где H – высота здания, м; L – длина здания, м; B – ширина здания, м.

Ведомость объемов работ.

Таблица 17

№ п.п.

Наименование

Работ

Ед. изм. Объем работ
Норматив на 100 м2 Всего

Дом

1 типа

Дом

2 типа

Дом

1 типа

Дом

2 типа

1 2 3 4 5 6 7
1 Земляные работы. м3 110 110 13754.2 888.69
2 Устройство Фундаментов. м3 20.3 20.3 2538.27 164.004
3 Возведение наружных стен. м3 59 59 7377.25 476.661
4 Возведение внутрен. стен. м3 65 65 8127.48 525.135
5 Монтаж перекрытий. м3 211.3 211.3 26420.6 1707.09
6 Монтаж межквартирных перегородок. м2 19 19 2375.72 153.501
7 Монтаж межкомнатных перегородок. м2 94 94 11753.6 759.426
8 Монтаж перег. в с/уз. м3 50.1 50.1 6264.41 404.758
9 Установка оконных и балконных блоков. м3 40.2 40.2 5026.53 324.776
10 Установка дверных блоков. м3 67.8 67.8 8477.58 547.756
11 Монтаж лестничных площадок. м3 1.1 1.1 137.542 8.8869
12 Монтаж лестничных маршей. м3 1.5 1.5 187.557 12.1185
13 Устройство балконов и крылец. м3 7.0 7.0 875.267 56.553
14 Устройство кровли. м3 55.9 55.9 6989.63 451.616
15 Настилка паркетных полов. м3 127.5 15942.4
16 Настилка линол. полов. м3 27.4 221.365
17 Настилка мозаич. полов. 11.3 1412.93
18 Настилка керам. Полов м3 11.3 91.2927
19 Нанесение штукатурки м3 773.5 773.5 96717 6249.11
20 Нанесение штукатурки в подвале м3 45.4 45.4 5676.73 366.787
21 Наклейка обоев м3 361 361 45138.8 2916.52
22 Масленая окраска окон и дверей м3 115.2 115.2 14404.4 930.701
23 Окраска прочих конструкций м3 121.8 121.8 15229.6 984.022
24 Облицовка плиткой м3 41.9 41.9 5239.1 338.51
25 Побелка м3 421.1 421.1 52653.5 3402.07

4.3 Калькуляция трудозатрат и затрат машинного времени на дом 1 типа.

Таблица 18

Наименование Объем работ Обоснование Трудоемкость, чел-см Наименование Машиноемкость, маш-см
П.п. работ. Ед.изм Кол-во Нормат. Всего Машин Нормат. Всего
1 2 3 4 5 6 7 8 9 10
1 Земляные работы. 1000м3 13.7542 Приложение 4 3.08 42.3629 Экскаватор 2.05 28.1961
2 Монтаж фундаментов. 100 м3 25.3827 Приложение 4 25.30 642.182 Кран гусенечн. 4.13 104.831
3 Монтаж перекрытий(1/10) 100 м2 26.4206 Приложение 4 4.2 110.967 Кран гусенечн. 0.34 8.983
Итого на нулевой цикл 795.512 142.01
4 Возведение наружных стен. 100 м3 73.7725 Приложение 4 95 7008.39 Кран башенный 3.3 243.449
5 Возведение внутренних стен. 100 м3 81.2748 Приложение 4 95 7721.11 Кран башенный 3.3 268.207
6 Монтаж перекрытий (9/10). 100 м2 237.7854 Приложение 4 4.2 998.699 Кран башенный 0.34 80.847
7 Монтаж перегородок. 100 м2 203.937 Приложение 4 95 19374 Кран башенный 3.3 672.992
8 Установка оконных и балконных блоков. 100 м2 50.2653 Приложение 4 17.2 864.563 - -
9 Установка дверных блоков. 100 м2 84.7758 Приложение 4 19.3 1636.17 - -
10 Монтаж лестничн. площадок. 100 м3 1.37542 Приложение 4 8.4 11.5535 Кран башенный 1.63 2.24193
11 Монтаж лестничн. маршей. 100 м3 1.87557 Приложение 4 11.1 20.8188 Кран башенный 2.25 4.22003
12 Установка балконов и крылец 100 м2 8.75267 Приложение 4 18.3 160.174 Кран башенный 2.8 24.5075
13 Монтаж мусоропроводов. 1 сек. 6 Приложение 4 15.63 93.78 - -
Итого на возведение коробки здания 37889.3 1296.46
14 Устройство кровли. 100 м2 69.8963 СниП IV-2-82 13.0 908.652 - -
Итого на устройство кровли 908.652 -
15 Монтаж лифтов. 1 лифт 6 Приложение 4 21 126 - -
Итого на специализированные работы 126 -
16 Настил паркетных полов. 100 м2 159.424 Приложение 4 21.2 3379.79 - -
17 Настил мозаичных полов. 100 м2 14.1293 Приложение 4 23.7 334.864 - -
18 Нанесение штукатурки в надземной части. 100 м2 967.17 Приложение 4 8.1 7834.08 - -
19 Нанесение штукатурки в подвале. 100 м2 56.7673 Приложение 4 7.6 431.431 - -
20 Наклейка обоев. 100 м2 451.388 Приложение 4 4.1 1850.69 - -
21 Окраска окон и дверей. 100 м2 144.044 Приложение 4 3.8 547.367 - -
22 Окраска прочих конструкций. 100 м2 152.296 Приложение 4 9.6 1462.04 - -
23 Облицовка плиткой. 100 м2 52.391 Приложение 4 10.4 544.866 - -
24 Побелка. 100 м2 526.535 Приложение 4 1.3 684.496 - -
Итого на отделочные работы 17069.6 -
25 Внутренние сан. работы. 1 кв. 216 Приложение 4 3.79 818.64 - -
26 Теплофикация. 100 м3 465.42 Приложение 4 1.39 646.934 - -
Итого на сантехнические работы 1465.57 -
27 Внутренние элек. работы. 100 м3 465.42 Приложение 4 3.94 1833.75 - -
28 Монтаж слаботочных сетей. 100 м3 465.42 Приложение 4 0.55 255.981 - -
Итого на электромонтажные работы 2089.74 -
Общая трудоемкость 60344.4 1438.47
Благоустройство ( 10%) 6034.44 143.847
Итого на дом 1 типа 66378.8 1582.32

4.4 Калькуляция трудозатрат и затрат машинного времени на дом 2 типа.

Таблица 19

Наименование Объем работ Обоснование Трудоемкость, чел-см Наименование Машиноемкость, маш-см
п.п. работ. Ед.изм Кол-во Нормат. Всего Машин Нормат. Всего
1 2 3 4 5 6 7 8 9 10
1 Земляные работы. 1000м3 0.88869 Приложение 4 3.08 2.73717 Экскаватор 2.05 1.82181
2 Монтаж фундаментов. 100 м3 1.64004 Приложение 4 25.30 41.493 Кран гусенечн. 4.13 6.77337
3 Монтаж перекрытий(1/6) 100 м2 2.84 Приложение 4 4.2 11.928 Кран гусенечн. 0.34 0.9656
Итого на нулевой цикл 56.1582 9.56078
4 Возведение наружных стен. 100 м3 4.76661 Приложение 4 95 452.828 Кран башенный 3.3 15.7298
5 Возведение внутренних стен. 100 м3 5.25135 Приложение 4 21.4 112.379 Кран башенный 1.28 6.72173
6 Монтаж перекрытий (5/6). 100 м2 14.2 Приложение 4 4.2 59.64 Кран башенный 0.34 4.828
7 Монтаж перегородок. 100 м2 9.12927 Приложение 4 95 867.281 Кран башенный 3.3 30.1266
8 Установка оконных и балконных блоков. 100 м2 3.24776 Приложение 4 17.2 55.8615 - -
9 Установка дверных блоков. 100 м2 5.47756 Приложение 4 19.3 105.717 - -
10 Монтаж лестничн. площадок. 100 м3 0.088869 Приложение 4 8.4 0.7465 Кран башенный 1.63 0.14486
11 Монтаж лестничн. маршей. 100 м3 0.121185 Приложение 4 11.1 1.34515 Кран башенный 2.25 0.27267
12 Установка балконов и крылец 100 м2 0.56553 Приложение 4 18.3 10.3492 Кран башенный 2.8 1.58348
Итого на возведение коробки здания 1666.15 59.4071
13 Устройство кровли. 100 м2 4.51616 СниП IV-2-82 13.0 58.7101 - -
Итого на устройство кровли 58.7101 -
14 Настил линолеумных полов. 100 м2 2.21365 Приложение 4 19 42.0594 - -
15 Настил керамических полов. 100 м2 0.912927 Приложение 4 23.7 21.6364 - -
16 Нанесение штукатурки в надземной части. 100 м2 62.4911 Приложение 4 8.1 506.178 - -
17 Нанесение штукатурки в подвале. 100 м2 3.66787 Приложение 4 7.6 27.8758 - -
18 Наклейка обоев. 100 м2 29.1652 Приложение 4 4.1 119.577 - -
19 Окраска окон и дверей. 100 м2 9.30701 Приложение 4 3.8 35.3666 - -
20 Окраска прочих конструкций. 100 м2 9.84022 Приложение 4 9.6 94.4661 - -
21 Облицовка плиткой. 100 м2 3.3851 Приложение 4 10.4 35.205 - -
22 Побелка. 100 м2 34.0207 Приложение 4 1.3 44.2269 - -
Итого на отделочные работы 926.591 -
23 Внутренние сан. работы. 1 кв. 40 Приложение 4 3.79 151.6 - -
24 Теплофикация. 100 м3 85.45 Приложение 4 1.39 118.776 - -
Итого на сантехнические работы 270.376 -
25 Внутренние элек. работы. 100 м3 85.45 Приложение 4 3.94 336.673 - -
26 Монтаж слаботочных сетей. 100 м3 85.45 Приложение 4 0.55 46.9975 - -
Итого на электромонтажные работы 383.671 -
Общая трудоемкость 3361.65 68.9679
Благоустройство ( 10%) 336.165 6.89679
Итого на дом 2 типа 3697.82 75.8647

4.5 Карточка - определитель работ на основной период строительства.

Таблица 20

Шифр работ

Наименование

Работ

Объем работ

Трудоемкость

Чел.-cм

Машины

Кол-во

челов.

в бриг.

Кол. Бри-

Гад

Продолжительн.

Работ, дн.

Ед. изм Кол-во Наименование маш-см
1 2 3 4 5 6 7 8 9 10
Дом 1 типа
Нц Работы нулевого цикла 100 м3 465.42 795.512 Экскаватор 142.01 7 10 11
Кк Возвед. Коробки здания 100 м3 465.42 37889.3 Кран башенный 1296.46 10 25 151
К Устройство кровель 100 м3 465.42 908.652 - 4 20 11
С Сантехнические работы 1 кв. 216 1465.57 - 4 40 9
Л Монтаж лифтов 1 лифт 6 126 - 5 3 8
Э Электрификация 100 м3 465.42 2089.74 - 5 48 8
Ор Отделочные работы 100 м3 465.42 17069.6 - 16 45 24
Б Благоустройство (10%) 6034.44 Бульдозер 143.847 15 25 16
Всего на дом 1 типа 66378.8 1582.32 238
Дом 2 типа
Нц Работы нулевого цикла 100 м3 85.45 56.1582 Экскаватор 9.56078 7 2 4
Пк Возвед. Коробки здания 100 м3 85.45 1666.15 Кран башенный 59.4071 10 12 13
К Устройство кровель 100 м3 85.45 58.7101 - 4 3 5
С Сантехнические работы 1 кв. 40 270.376 - 4 10 7
Э Электрификация 100 м3 85.45 383.671 - 5 12 7
Ор Отделочные работы 100 м3 85.45 926.591 - 16 3 20
Б Благоустройство (10%) 336.166 Бульдозер 6.89679 15 2 12
Всего на дом 2 типа 3697.82 75.8647 68

4.6 Калькуляция количества параллельных специализированных потоков

Количество параллельных потоков определяется по методике об интенсивности потоков:

Тосн = Тд - Тп - Тр,

где Тосн - продолжительность основного периода, Тд - директивный срок строительства,

Тп- продолжительность подготовительного периода на ГСК, который возводится первым;

Тр – продолжительность развертывания потока.

Тосн = 480 – 48 –238 = 194 дня.

Интенсивность комплексного потока определяем по формуле:

Jо =УFi / Tо,

где Jо – интенсивность комплексного потока,

УFi –сумарная жилая площадь,

Tо – продолжительность основного периода.

Jо = (7×12503.81 +6×807.9)/165 = 476 м2/день.

Интенсивность специализированного потока определяем как:

Ji = Fi / Ti,

где Ji – интенсивность специализированного потока,

Fi –жилая площадь,

Tо – продолжительность специализированного потока.

Количество специализированных потоков считаем по формуле:

N =Jо / Ji,

где N – количество специализированных потоков,

Jо – интенсивность комплексного потока,

Ji – интенсивность специализированного потока.

Результаты вычислений сводим в табл.21

Калькуляция количества параллельных специализированных потоков

Таблица 21

№ п.п

Наименование

Работ

Продолжительность , дни Жил. площадь, м2 Интенс. Спец. Потока Кол. Потоков
1тип дома 2 тип дома Средняя Расч. Факт.
1 2 3 4 5 6 7 8 9
Нц Работы нулевого цикла. 11 4 7.5 7112 948 0.6 1
Кк Возведение кирпичной коробки здания. 151 13 82 7112 86.7317 6.5 7
К Устройство кровель. 11 5 8 7112 889 0.53 1
С Сантехнические работы. 9 7 8 7112 889 0.53 1
Л Монтаж лифтов. 8 - 8 12503.81 1562.98 0.35 1
Э Электрофикация. 8 7 7.5 7112 948 0.50 1
Ор Отделочные работы. 24 20 22 7112 323.273 1.4 2
Б Благоустройство. 16 12 14 7112 508 1.1 2

Организация строительной площадки.

5.1 Обоснование потребности строительства в рабочих кадрах.

Потребность строительства в рабочих определяем по графику движения рабочей силы. Категории работающих принимаем по учебному пособию [4.стр.327]. Определение потребности строительства в рабочих кадрах сводим в табл.22.

Калькуляция потребности строительства в категориях работающих

Таблица 22

п.п.

Состав рабочих кадров Соотношение категорий Количество рабочих кадров
1 ГСК 2 ГСК 3 ГСК
1 2 3 4 5 6
2 Всего работающих. 100 % 1095 1095 960
3 Рабочие. 85 % 930 930 816
4 ИТР. 8 % 87 87 77
5 Служащие. 5 % 55 55 48
6 МОП и охрана. 2 % 23 23 19
7 Женщин. 30 % 329 329 288
8 Мужчин. 70 % 766 766 672
Количество работающих в наиболее многочисленную смену. Из них: 1095 1095 960
10 Рабочие. 85 % 930 930 816
11 ИТР. 8 % 87 87 77
12 Служащие. 5 % 55 55 48
13 МОП и охрана. 2 % 23 23 19

5.2 Обос нование потребности строительства во временных зданиях .

Номенклатуру и серию мобильных зданий определяем по справочнику строителя [11. стр. 376-393 ] . По данным потребности и вместимости зданий подбираем их необходимое количество. Результаты сводим в табл.23.

Конструктивные решения временных зданий на 3 ГСК

Таблица 23

п.п.

Наименование зданий Число пользователей Серия мобильных зданий Полезная площадь, м2 Размер зданий Количество зданий, шт.
1 2 3 4 5 6 7
1 Контора. 77 “Комфорт“ К-4 24.5 3 x 9 x 2.9 12
2 Здание для учебы. 816 “Комфорт“ КУ-11 24.3 3 x 9 x 2.9 25
3 Гардеробная с умывальной. 816 “Днепр“ Д-06-К 15.7 3 x 6 x 2.9 34
4 Сушилка и обогрев. 816 “Универсал“ 1129 15.5 3 x 6 x 2.9 15
5 Душевая. 816 “Комфорт“ Д-6 24.3 3 x 9 x 2.9 27
6 Уборная женская. 288 “Днепр“ Д-09-К 1.4 3 x 9 x 2.9 20
7 Уборная мужская. 672 “Днепр“ Д-09-К 1.4 1.3 x 1.2 x 2.4 44
8 Столовая. 960 “Комфорт“ 420-110 69.0 9 x 9 x 3 11

5.3 Обоснование потр ебности строительства в складах.

Площадь склада зависит от вида, способа хранения материалов и его количества. Площадь склада слагается из полезной площади, занятой непосредственно под хранящимися материалами, вспомогательной площади приемочных и отпускных площадок, проездов и проходов. Площадь открытых складских площадок рассчитывается по формуле:

Sтр = Pскл×qскл ,

где Рскл - расчетный запас материалов; qскл - норма складирования на 1 м2 пола склада.

Величину производственных запасов материалов, подлежащих хранению на складе, рассчитывают по формуле:

Рскл = ( Робщ / Т)×Тн×К1×К2 ,

где Робщ – количество материалов, деталей и конструкций, необходимых для выполнения плана строительства на расчетный период; Т – продолжительность расчетного периода; Тн – норма запаса материалов (приложение 6); К1 – коэффициент неравномерности поступления материалов; К2 – коэффициент неравномерности потребления материалов.

Расчет площади складов сводим в табл.24.

5.4 Обоснование потребности строи тельства в воде

Временное водоснабжение на строительной площадке предназначено для обеспечения производственных, хозяйственно бытовых и противопожарных нужд. Расход воды определяется как сумма потребностей по формуле:

Qтр = Qпр + Qхоз + Qпож ,

где Qпр, Qхоз, Qпож, - расход воды соответственно на производственные, хозяйственные и пожарные нужды, л/с.

Qпр = å Кну ×qу×nп×Кч/(3600×t),

где Кну - коэффициент неучтенного расхода воды (1.2); qу - удельный расход воды на производственные нужды, л; nп - число производственных потребителей; Kч - коэффициент часовой неравномерности потребления (1.5); t - число учитываемых расходом воды часов в смену (8).

Qхоз = å qх×nр×Кч×/(3600×t) + qд×nд /(60×t1),

где qх - удельный расход воды на хозяйственные нужды; qд - расход воды на прием душа одного работающего; nр - число работающих в наиболее загруженную смену (960 чел.); nд - число пользующихся душем ( 80 % от np = 768 чел.); t1 - продолжительность использования душa 45 мин; Кч - коэффициент часовой неравномерности потребления (1.5); t - число учитываемых расходом воды часов в смену (8час).

Qпож = 10 л/с,

из расчета действия 2 струй из гидрантов по 5 л/с.

Удельный расход воды определяем по расчетным нормативам [4.стр.364].

На водопроводной линии предусматривают не менее двух гидрантов, расположенных на расстоянии не более 150 м один от другого. Диаметр труб водонапорной наружной сети определяем по формуле:

где Qтр - расчетный расход воды, л/с; v - скорость движения воды в трубах 0,6 м/с.

Принимаем 2 гидранта с диаметром труб 120 мм. Расчет сводим в табл.25 .

5.5 О боснование потребности в электроэнергии.

Сети электроснабжения постоянные и временные предназначены для энергетического обеспечения силовых и технологических потребителей, а так же для энергетического обеспечения наружного и внутреннего освещения объектов строительства, временных зданий и сооружений, мест производства работ и строительных площадок.

Расчетную электрическую нагрузку можно определить [11 стр.413], следующим образом:

где cosj - коэффициент мощности; К1с; К2с; К3с; -коэффициенты спроса; Рс - мощность силовых потребителей, кВт; Рт - мощность для технологических нужд, кВт; Ров -мощность устройств внутреннего освещения, кВт; Рон - мощность устройств наружного освещения, кВт.

Результаты сводим в табл.26 .

В задании источник электроэнергии напряжением 6 кВт. По расчетной электрической нагрузке запроектируем на строительной площадке, дополнительную трансформаторную подстанцию закрытого типа СКТП-180/10/6/0,4/0,23, мощностью 180 Кв×А.

Расчет площади складов.

Таб лица 24

Материалы и изделия

Прод. Потреб. Дн. Потребность Коэффициент равномернос. Запас матер. Норма склад., м2 Площ. склада, м2
Ед. измир. Об-щая Суточ-ная Пос-тупл. Пот-ребл. Нор-матив Расчетный На еден. Всего
1 2 3 4 5 6 7 8 9 10 11 12 13
На дом 1 типа
1 Кирпич. 151 1 тыс.шт 6875 38.9 1.2 1,3 20 1213 2.5 3032 3099
2 Лестничные площадки. 151 м3 137.54 0.91 1.2 1,3 20 29 1 29
3 Лестничные марши. 151 м3 187.55 1.24 1.2 1,3 20 38 1 38
На дом 2 типа
4 Кирпич. 13 1 тыс.шт 426 32 1.2 1,3 20 998 2.5 2487 2537
5 Лестничные площадки. 13 м3 8.8869 0.68 1.2 1,3 20 21 1 21
6 Лестничные марши. 13 м3 12.118 0.93 1.2 1,3 20 29 1 29

Примечание: Количество штук кирпича определяем из условия: 0,38 тыс. шт. на 1 м3 кладки ,для наружных и внутренних стен; 5,04 тыс. шт. кирпича на 100м2 перегородок.

Калькуляция потребности строительства в воде.

Табли ца 25

п.п

Строительные

Нужды

Ед. изм.

Кол-во потреб. Продол. потр., дн Удельный расход , л. Коэффициент Число часов в смену Расход воды, л/с
Неучтен расхода Нерав. потребл.
1 2 3 4 5 6 7 8 9 10
1 Кирпичная кладка. 1000 шт.

6875

426

151

13

90

90

1.2

1.2

1.5

1.5

8

8

0.25

0.18

2 Малярные работы 1 м2

29634

1910

24

20

0.5

0.5

1.2

1.2

1.5

1.5

8

8

0.03858

0.00298

3 Штукатурные работы 1 м2

102300

6615

24

20

4

4

1.2

1.2

1.5

1.5

8

8

1.0656

0.08268

Производственные нужды 1.61984
4 Прием душа 80% раб. 768 - 50 - - 0.75 14.22
5 Умывальники 1 раб. в НМС 816 - 4 - 1.5 8 0.17
6 Столовые 1 раб. в НМС 816 - 25 - 1.5 8 1.06
7 Уборные 1 раб. в НМС 816 - 6 - 1.5 8 0.255
Хозяйственные нужды 15.705
Пожарные нужды 10,0
Общий расход воды 27.32

Калькуляция потребности строительства в электроэнергии.

Табл ица 26

п/п

Наименование

потребителей

Ед.

изм.

Объем потребления Коэффициент Удельная мощность Расчетная мощн., кВА
Cпроса, Кi Мощн., cos j
1 2 3 4 5 6 7 8
1 Кран башенный КБ-100-3А шт. 3 0.2 0.5 34 кВт/шт. 40.8
2 Электросварочные тран. ТД500 шт. 2 0.35 0.4 12.8 кВ/шт. 22.4
Всего на силовые потребит. 63.2
3 Электропрогрев бетона - - - по технол. непредусмот. 0
4 Оттаивания грунта - - - 0
Всего на технолог. нужды 0
5 Территория производства работ м2 54581 1.0 1.0 0.4 Вт/м2 21.8324
6 Главные проходы и проезды м2 2376 1.0 1.0 5 Вт/м2 11.8
7 Второстеп. проходы и проезды м2 1188 1.0 1.0 2.5 Вт/м2 2.97
8 Охранное освещение м2 12400 1.0 1.0 1.5 Вт/м2 18.6
9 Места пр. землян. и бет. работ. м2 4536 1.0 1.0 1 Вт/м2 4.536
10 Монтаж строительных конст. м2 4536 1.0 1.0 3 Вт/м2 13.608
11 Такелажные работы м2 4536 1.0 1.0 2 Вт/м2 9.072
Всего на наружное освещение 78.8284
12 Контора м2 294 0.8 1.0 15 Вт/м2 3.528
13 Здание для учебы м2 607.5 0.8 1.0 15 Вт/м2 7.29
14 Гардеробная с умывальной м2 533.8 0.8 1.0 10 Вт/м2 4.2704
15 Сушилка и обогрев м2 232.5 0.8 1.0 10 Вт/м2 1.86
16 Душевая м2 656.1 0.8 1.0 15 Вт/м2 7.8732
17 Уборная м2 89.6 0.8 1.0 10 Вт/м2 0.7168
18 Столовая м2 759 0.8 1.0 15 Вт/м2 9.108
Всего на внутреннее освещ. 34.6464
Расчетная нагрузка 176.66

5.6 Обоснов ание потребности в освещении

Расчет числа прожекторов ведется через удельную мощность прожекторов [11стр.417] по формуле:

n = р×Е×S/Рл ,

где р – удельная мощность, Вт; Е – освещенность, лк; S – величина площадки, подлежащей освещению, м2; Рл – мощность лампы прожектора, Вт.

Принимаем прожекторы ПЗС - 35 (р = 0.30 Вт/м2×лк; Рл = 1000 Вт)

Калькуляция потребности строительства в прожекторах

Таблица 27

п/п

Наименование

Потребителей

Объем потребления, м2 Освещенность, лк Расчетное количество прожекторов, шт
1ГСК 2ГСК 3ГСК 1ГСК 2ГСК 3ГСК
1 2 4 5 6 8 9 10 11
1 Территория производства работ. 70398 54581 54581 2 42.2388 32.7486 32.7486
2 Главные проходы и проезды. 1346 1742 2376 3 1.2114 1.5678 2.1384
3 Второстепенные проходы и проезды. 673 871 1188 1 0.2019 0.2613 0.3564
4 Общее равномерное освещение. 20100 13400 13400 0.5 3.015 2.01 2.01
Всего 46.671 36.587 37.253

Принимаем количество прожекторов: на 1ГСК - 47 шт.; на 2ГСК - 37 шт.; на 3ГСК - 38 шт. Высота прожекторных мачт 20 м., расстояние между мачтами 100 м.

Ресурсное ограничение

Максимальное число работающих:

Rmax = 1.5×(7×66378.8+6×3697.82)/194 = 3764 чел.

Реально занятое количество не превышает допустимого значения.

5.7 Технико-экономические показатели проекта.

1. Общая продолжительность строительства, в том числе подготовительного периода (по циклограмме): 466 дней.

2. Максимальная численность рабочих: 1845 человек (на всем микрорайоне).

3. Максимальная численность работающих: 1845 человек.

4. Затраты труда на выполнение строительно-монтажных работ, на дом 1 типа: 66378.8 чел./см.; 1582.32 маш./см.

5. Затраты труда на выполнение строительно-монтажных работ, на дом 2 типа: 3697.82 чел./см.; 78.86 маш./см.

Литерат ура.

1. Маленьких Ю.А. Организация и планирование строительного производства: Методические указания и задания на разработку проектов организации строительства жилых микрорайонов градостроительными комплексами. – Челябинск: Изд. ЮУрГУ, 1998. – 32 с.: ли., табл..

2. Маленьких Ю.А. Организация, планирование и управление строительством. Стройгенплан: Учебное пособие к курсовому и дипломному проектированию. – Челябинск: Изд. ЧПИ, 1988. – 82 с.

3. Методический пример проекта организации строительства жилого микрорайона / ЦНИИОМТП. – М.: Стройиздат, 1988. – 60 с.

4. СНиП 01.01.03-87. Организация строительного производства / Госстрой СССР – М.: Стройиздат, 1987, - 86 с.

5. СНиП 01.01.03-87. Организация строительного производства / Госстрой СССР – М.: Стройиздат, 1987, - 86 с.

6. СНиП 3.01.01-85. Организация строительного производства / Госстрой СССР – М.: ЦИТП Госстроя СССР, 1985, - 56 с.
