Курсовая работа: Основы проектирования предприятий телефонной связи

Название: Основы проектирования предприятий телефонной связи
Раздел: Рефераты по коммуникации и связи
Тип: курсовая работа

Сибирский Государственный Университет

Телекоммуникаций и Информатики

КУРСОВАЯ РАБОТА

по дисциплине «Основы проектирования предприятий телефонной связи»

Вариант 14

Выполнил:

Проверил: С.Г. Ситников

2009 г.

Исходные данные

№ АТС

Количество номеров

АТС-1

150

АТС-2

100

АТС-3

50

АТС-4

150

АТС-5

50

АТС-6

100

АТС-7

150

АТС-8

150

АТС-9

100

АТС-10

50

АТС-11

150

АТС-12

100

АТС-13

150

Расстояние между станциями, км

АТС-1 – ЦС

24,1

АТС-2 – ЦС

18,2

АТС-3 – ЦС

31,4

АТС-4 – ЦС

25,8

АТС-5 – ЦС

18,6

АТС-6 – ЦС

30,3

АТС-7 – ЦС

13,7

АТС-8 – ЦС

26,5

АТС-9 – ЦС

18

АТС-10 – ЦС

28,3

АТС-11 – ЦС

26,4

АТС-12 – ЦС

16,8

АТС-13 – ЦС

27,1

АТС-1 – АТС-2

8,2

АТС-3 – АТС-2

12,0

АТС-4 – АТС-5

10,1

АТС-6 – АТС-5

12,3

АТС-8 – АТС-9

9,4

АТС-10 – АТС-9

11,9

АТС-11 – АТС-12

13

АТС-13 – АТС-12

14,1

Коэффициент использования монтированной емкости, %

81,1

Группировка абонентов по показателю средней длины абонентской линии, %

1 км

65

1,5 км

20

3 км

10

5 км

3,5

15 км

1,5

Данные об общем количестве телефонных вызовов, поступающих в ЧНН на соединительные линии:

при емкости станции 50 номеров - 25 вызовов;

при емкости станции 100 номеров - 45 вызовов;

при емкости станции 150 номеров - 65 вызовов;

при емкости станции 200 номеров - 85 вызовов.

Укрупненные показатели стоимости линейных сооружений и станционного оборудования для определения капиталовложений на строительство сети СТС.

Наименование оборудования и видов работ

Единица измерения

Стоимость

ед. руб.

1. Строительство кабельных линий связи кабелем КСПП 1Х4Х0,9

км

3 100

2. Строительство абонентских линий

Км-пара

700

3. Строительство оконечных станций АТСК-50/200 М:

на 50 номеров

1 номер

1 490

на 100 номеров

1 460

на 150 номеров

1 430

на 200 номеров

1 400

4. Строительство узловых станций АТСК-50/200 М:

на 50 номеров

1 номер

1 500

на 100 номеров

1 480

на 150 номеров

1 470

на 200 номеров

1 460

5. Установка и монтаж систем передачи оконечного пункта:

ИКМ-12 М

полукомплект

87 400

ИКМ-15

95 000

ИКМ-30 С

109 700

6. Установка и монтаж необслуживаемых промежуточных

усилительных станций:

ИКМ-12 М

шт.

15 150

ИКМ-15

15 400

7. Установка и монтаж необслуживаемых регенерационных пунктов (НРП) системы ИКМ-30 С

шт.

15 900

Нормативы технического обслуживания и текущего ремонта линейных сооружений, станционного оборудования и абонентских устройств СТС.

Наименование показателей

Единицы

измерений

Нормативы, чел./ч. в месяц

Квалификация обслуживающего персонала

Кабели межстанционных соединительных линий СТС:

уплотнение до 30 каналов

Км. кабеля

3,6

Эл.монтер-100%

уплотнение свыше 30 каналов

Км. кабеля

3,9

Эл.монтер-100%

неуплотненные (типы КСПП)

1,0

Абонентские линии СТС

0,8

Абонентские пункты СТС

аб.пункт

0,4

Эл.монтер-100%

ИКМ-12М, ИКМ-15

оконечная

10,0

эл.механик-62%

ИКМ-30С

13,5

эл.монтер-38%

НРП ИКМ-30С

контейнер

5

эл.механик-50%
эл.монтер-50%

Сельские АТС типа К-50/200

монт. номер

0,4

эл.монтер-100%

Для организации технического обслуживания СТС в курсовом проекте предусматривается организация одного линейно-технического цеха (ЛТЦ) и одного кабельного участка со следующим штатом и должностными окладами:

1. Начальник ЛТЦ - 1650р. (инженер) - один.

2. Начальник КУ - 1350р. (инженер) - один.

3. Ст. электромеханик - 1270р. (инженер) - один.

4. Электромеханик - 1110р. - (согласно расчету).

5. Электромонтер - 920р. (согласно расчету).

6. Численность работников определяется исходя из среднемесячной нормы одного работника, равной 173 ч, и коэффициента отпусков

Расходы на материалы и запасные части.

Наименование сооружений

и оборудования

Единицы измерения

Норматив, руб.

Кабель однопарный

км.

10

Кабель многопарный

км.

28

Абонентские пункты

шт.

4,1

АТСК-50/200

монт. номер

15

Система передачи ИКМ-12М, ИКМ-15, ИКМ-30С

п/комплект

100

Затраты на производственную электроэнергию.

Наименование сооружений

и оборудования

Норматив,

кВт/ ч, суточн.

Сельские АТСК-50/200:

На 50 номеров

2,8

На 100 номеров

5,5

На 150 номеров

8,5

На 200 номеров

11,1

Системы передачи:

ИКМ-12М.

0,8

ИКМ-15

1,0

ИКМ – 30 С

1,7

Нормы амортизационных отчислений.

Наименование оборудования

Норма амортизации

(годовая), %

1. Кабельные линии с многопарным кабелем

9,6

2. Кабельные линии с однопарным кабелем

8,6

3. Сельские АТСК-50/200

5,5

4. Системы передачи

6,1

Задание:

1. Разработать два варианта построения сети СТС в сельском административном районе.

2. Рассчитать число каналов межстанционной связи для двух вариантов построения сети.

3. Определить объем строительства по линейным сооружениям, станционному оборудованию и системам передачи.

4. Изобразить схему организации связи.

5. Рассчитать капитальные вложения.

6. Выбрать вариант построения сети по капитальным вложениям.

7. Рассчитать численность работников по эксплуатационно-техническому обслуживанию СТС для двух вариантов организации сети.

8. Определить эксплуатационные расходы для каждого варианта.

9. Определить объем продукции по обоим вариантам.

10. Рассчитать показатели эффективности и определить экономически целесообразный вариант организации СТС в районе.

Введение

Сельские телефонные сети (СТС) относятся к местным телефонным сетям и служат для удовлетворения потребностей в услугах телефонной связи потребителей, расположенных в населённых пунктах сельских административных районов.

По сравнению с городскими телефонными сетями, СТС имеют ряд существенных отличий, обусловленных в первую очередь спецификой сельской местности: большое количество населённых пунктов, находящихся друг от друга на значительном расстоянии; небольшая плотность населения; гораздо более низкий уровень доходов населения.

Это приводит к тому, что количество станций на СТС по сравнению с ГТС гораздо больше, при значительно меньшей емкости, основные затраты на организацию СТС приходятся на линейные сооружения. Низкий уровень доходов населения обуславливает низкую рентабельность СТС и достаточно большие сроки окупаемости капитальных вложений.

В настоящее время, СТС в своем подавляющем большинстве, оборудованы устаревшими декадно-шаговыми и координатными АТС. Это в первую очередь не позволяет снизить затраты на их эксплуатацию, а во вторых – расширять номенклатуру предоставляемых потребителям услуг.

Таким образом, приоритетным направлением в развитии СТС, в ближайшие годы, будет их цифровизация.

Создание цифровых сетей на СТС может осуществляться по следующим основным вариантам:

1. Постепенная замена отдельных аналоговых АТС на цифровые коммутационные станции;

2. Создание «наложенных» сетей по принципу, близкому к ГТС, когда ЦАТС устанавливаются и в отдельных ОС (УС) и в ЦС одновременно.

3. Замена всех аналоговых АТС одновременно.

Достоинством первого варианта можно считать минимальный размер первоначальных затрат при переходе на цифровые станции, однако дополнительные услуги, которые позволит предоставлять ЦАТС будут доступны только в зоне ее обслуживания.

Достоинством второго варианта является то, что цифровая АТС, установленная на Центральной станции одновременно с ОС или УС будет осуществлять синхронизацию наложенной сети. Здесь дополнительные услуги могут быть предоставлены всем абонентам наложенной сети. Этот вариант эффективнее, чем замена отдельных аналоговых АТС на цифровые станции, однако данный вариант требует больших единовременных капитальных вложений.

Третий вариант является самым затратным и характеризуется отсутствием переходного этапа от существующей к цифровой сети.

Выбор того или иного варианта цифровизации СТС напрямую зависит от инвестиционных возможностей операторов, а также местных условий организации СТС.

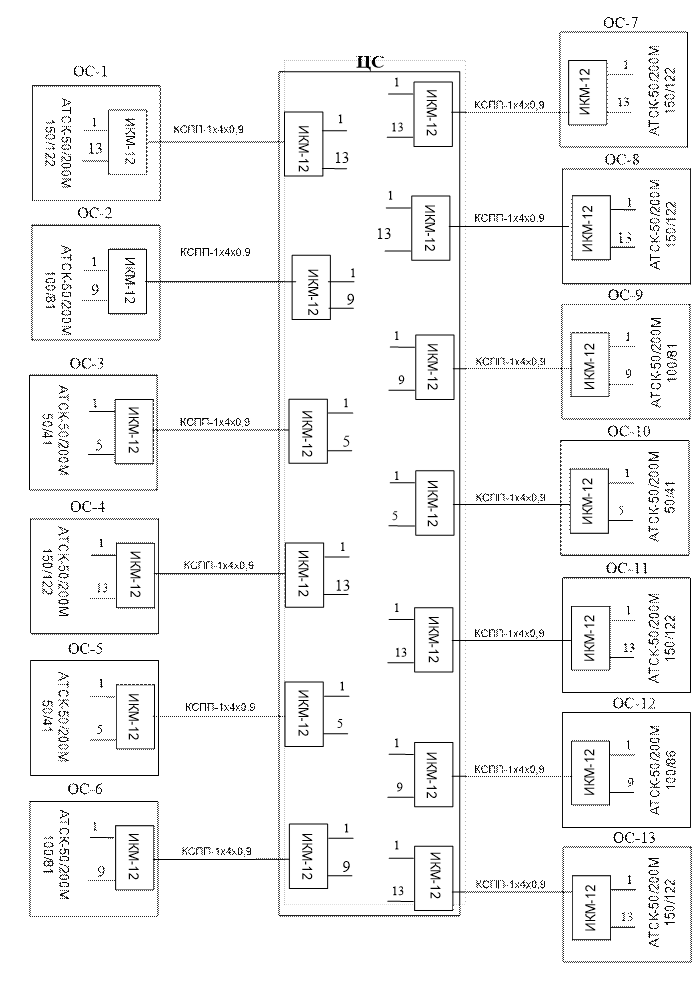

Рисунок 1. Схема построения сети по радиальному принципу.


Рисунок 2. Построение сети по радиально-узловому принципу.

2. Расчет числа каналов для межстанционной связи.

2.1 Радиальный способ построения сети.

Рассчитаем нагрузку на соединительные линии (каналы связи) в ЧНН по каждому направлению.

Нагрузка на соединительные линии между оконечной и центральной станциями может быть определена по формуле:

Уос-цс = , Эрл., где

Сос – число вызовов, поступающих от ОС на пучок СЛ.

Тср – средняя продолжительность занятия соединительной линии одним вызовом (Тср = 6 мин.)

На основании рассчитанной нагрузки (У) в Эрлангах и допустимых потерь телефонных сообщений Р = 5%, по таблицам Эрланга-Пальма определим требуемое количество соединительных линий для каждого участка сети.

№ АТС

Монтируемая емкость

Задействованная емкость

Кол-во вызовов в ЧНН

Нагрузка на СЛ, Эрл.

Кол-во СЛ

АТС-1

150

121,65

65

6,5

12,9

АТС-2

100

81,1

45

4,5

8,9

АТС-3

50

40,55

25

2,5

4,9

АТС-4

150

121,65

65

6,5

12,9

АТС-5

50

40,55

25

2,5

4,9

АТС-6

100

81,1

45

4,5

8,9

АТС-7

150

121,65

65

6,5

12,9

АТС-8

150

121,65

65

6,5

12,9

АТС-9

100

81,1

45

4,5

8,9

АТС-10

50

40,55

25

2,5

4,9

АТС-11

150

121,65

65

6,5

12,9

АТС-12

100

81,1

45

4,5

8,9

АТС-13

150

121,65

65

6,5

12,9

2.2 Радиально-узловой способ построения

Нагрузка на соединительные линии между узловой и центральной станцией рассчитывается с учетом нагрузки включенных в УС оконечных станций. При этом величина нагрузки, поступающей от ОС, уменьшается на 35-40%, т.к. часть вызовов ОС замыкается на уровне УС. В этом случае нагрузку определим по формуле:

Уус-цс = , Эрл., где

Сус – число вызово, поступающих от УС к ЦС.

Сос – суммарное число вызовов от ОС к вышестоящей станции (УС)

0,6 – коэффициент, учитывающий долю вызовов, поступающих на пучок СЛ к ЦС.

№АТС

Монтир. емкость

Задейст. емкость

Кол-во вызовов в ЧНН

Сумм. Кол-во вызовов от ОС к УС

Нагрузка на СЛ, Эрл

Кол-во СЛ

АТС-2

100

81,1

45

90

9,9

19,8

АТС-5

50

40,55

25

110

9,1

18,2

АТС-9

100

81,1

45

90

9,9

19,8

АТС-12

100

81,1

45

130

12,3

24,6

Нагрузка и число СЛ между ОС и УС.

Нагрузка и число соединительных линий от оконечных станций к узловой станции определяется также, как между оконечной и центральной станцией и равна значениям, рассчитанным для радиального способа построения сети.

№ АТС

Монтируемая емкость

Задействованная емкость

Кол-во вызовов в ЧНН

Нагрузка на СЛ, Эрл.

Кол-во СЛ

АТС-1

150

121,65

65

6,5

12,9

АТС-3

50

40,55

25

2,5

4,9

АТС-4

150

121,65

65

6,5

12,9

АТС-6

100

81,1

45

4,5

8,9

АТС-7

150

121,65

65

6,5

12,9

АТС-8

150

121,65

65

6,5

12,9

АТС-10

50

40,55

25

2,5

4,9

АТС-11

150

121,65

65

6,5

12,9

АТС-13

150

121,65

65

6,5

12,9

3. Определение объема оборудования и сооружений СТС.

Радиальный способ.

Характеристика линейных сооружений.

№АТС

Монтир. емкость

Задейст. емкость

Протяженность СЛ к ЦС, км

Тип СЛ

Количество необслуживаемых УС

АТС-1

150

121,65

24,1

ИКМ-12М

5

АТС-2

100

81,1

18,2

ИКМ-12М

4

АТС-3

50

40,55

31,4

ИКМ-12М

6

АТС-4

150

121,65

25,8

ИКМ-12М

6

АТС-5

50

40,55

18,6

ИКМ-12М

4

АТС-6

100

81,1

30,3

ИКМ-12М

6

АТС-7

150

121,65

13,7

ИКМ-12М

3

АТС-8

150

121,65

26,5

ИКМ-12М

6

АТС-9

100

81,1

18

ИКМ-12М

4

АТС-10

50

40,55

28,3

ИКМ-12М

6

АТС-11

150

121,65

26,4

ИКМ-12М

6

АТС-12

100

81,1

16,8

ИКМ-12М

3

АТС-13

150

121,65

27,1

ИКМ-12М

6

Итого

1450

1175,95

305,2

65

Примечание : на участках АТС-1 – ЦС и АТС-2 – ЦС используются многопарные кабели. Затухание на данных участках составляет 2,5 дБ и 3,5 дБ соответственно, что не превышает норму в 4,3 дБ.

Количество необслуживаемых УС рассчитано с учетом расстояния между ОС и ЦС и того, что максимальное расстояние между необслуживаемыми промежуточными усилительными станциями для аппаратуры ИКМ-12М (ИКМ-15) составляет 7,2 км, а расстояние между необслуживаемыми регенерационными пунктами для аппаратуры ИКМ-30С составляет 4 км.

Радиально-узловой способ.

№АТС

Монтир. емкость

Задейст. емкость

Протяженность СЛ к ЦС, км

Тип СЛ

Количество необслуживаемых УС

АТС-2

100

81,1

18,2

ИКМ-30

3

АТС-5

50

40,55

18,6

ИКМ-15

3

АТС-9

100

81,1

18

ИКМ-30

3

АТС-12

100

81,1

16,8

ИКМ-15

3

Итого

350

283,85

71,6

12

Характеристика линейных сооружений для ОС.

№АТС

Монтир. емкость

Задейст. емкость

Протяженность СЛ к ЦС, км

Тип СЛ

Количество необслуживаемых УС

АТС-1

150

121,65

8,2

ИКМ-12М

2

АТС-3

50

40,55

12

ИКМ-12М

2

АТС-4

150

121,65

10,1

ИКМ-12М

2

АТС-6

100

81,1

12,3

ИКМ-12М

2

АТС-7

150

121,65

13,7

ИКМ-12М

3

АТС-8

150

121,65

9,4

ИКМ-12М

2

АТС-10

50

40,55

28,3

ИКМ-12М

6

АТС-11

150

121,65

13

ИКМ-12М

3

АТС-13

150

121,65

14,1

ИКМ-12М

3

Итого

1100

892,1

121,1

25

Протяженность абонентских линий (для обоих вариантов).

Суммарная емкость сети (монт./задейст.)

Протяженность абон. линий, км/пары

1 4 50/1 177,95

2 009,7

4. Схема организации связи.

Рисунок 3. Радиальный способ



Рисунок 3. Радиально-узловой способ


5. Расчет капитальных вложений.

Радиальный способ.

Наименование оборудования и видов работ

Единица измерения

Стоимость, руб.

Количество единиц

Суммарные затраты, руб.

1. Строительство кабельных линий связи кабелем КСПП-1х4х0,9

км

3100

305,2

946120

2. Строительство абонентских линий

км-пара

700

2009,7

1406790

3. Строительство оконечных станций АТСК-50/200М

на 50 номеров

1 номер

1490

150

223500

на 100 номеров

1 номер

1460

400

584000

на 150 номеров

1 номер

1430

900

1287000

4. Установка и монтаж систем передачи оконечного пункта

ИКМ-12М

полукомплект

87400

13

1136200

5. Установка и монтаж систем передачи ЦС

ИКМ-12М

полукомплект

87400

13

1136200

6. Установка и монтаж необслуживаемых промежуточных усилительных станций

ИКМ-12М

шт.

15150

65

984750

Итого

-

-

-

7704560

Радиально-узловой способ.

Наименование оборудования и видов работ

Единица измерения

Стоимость, руб.

Количество единиц

Суммарные затраты, руб.

1. Строительство кабельных линий связи кабелем КСПП-1х4х0,9

км

3100

192,7

597370

2. Строительство абонентских линий

км-пара

700

2009,7

1406790

3. Строительство оконечных станций АТСК-50/200М

0

на 50 номеров

1 номер

1490

100

149000

на 100 номеров

1 номер

1460

100

146000

на 150 номеров

1 номер

1430

900

1287000

4. Строительство узловых станций АТСК-50/200М

на 100 номеров

1 номер

1480

300

444000

на 50 номеров

1 номер

1500

50

75000

5. Установка и монтаж систем передачи оконечного пункта

ИКМ-12М

полукомплект

87400

9

786600

6. Установка и монтаж систем передачи узлового пункта

ИКМ-12М

87400

9

786600

ИКМ-15

полукомплект

95000

2

190000

ИКМ-30С

полукомплект

109700

2

219400

7. Установка и монтаж систем передачи ЦС

ИКМ-15

полукомплект

95000

2

190000

ИКМ-30С

полукомплект

109700

2

219400

8. Установка и монтаж необслуживаемых промежуточных усилительных станций

ИКМ-12М

шт.

15150

25

378750

ИКМ-15

шт.

15400

6

92400

9. Установка и монтаж необслуживаемых регенерационных пунктов системы ИКМ-30С

шт.

15900

6

95400

Итого

-

-

-

7063710

В результате приведенных расчетов видно, что величина капитальных вложений на организацию сети по радиально-узловому принципу выше вложений при организации сети по радиальному принципу. Таким образом, при одной и той же монтированной емкости сети и аналогичном качестве связи, с точки зрения капитальных затрат на организацию сети, радиальный способ построения сети оказывается предпочтительней.

6. Расчет численности работников для обслуживания проектируемой сети СТС.

Радиальный способ

Наименование показателей

Единицы измерений

Нормативы, чел/ч в месяц

Квалификация обслуживающего персонала

Кол-во обслуживаемых единиц

Суммарные затраты, чел/ч в месяц

Кабели межстанционных соединительных линий СТС

Уплотнение до 30 каналов

км кабеля

3,6

эл. монтер – 100%

305,2

1098,72

Неуплотненые (типа КСПП)

км кабеля

1

эл. монтер – 100%

0

0

Абонентские линии СТС

км кабеля

0,8

эл. монтер – 100%

2009,7

1607,76

Абонентские пункты СТС

абон. пункт

0,4

эл. монтер – 100%

1218

487,2

ИКМ-12М, ИКМ-15

оконечная

10

эл. механик – 62%

13

130

ИКМ-30С

оконечная

13,5

эл. монтер – 38%

-

0

Сельские АТС типа К-50/200

монт.емкость

0,4

эл.монтер-100%

1450

580

Расчет необходимого количества персонала.

При расчете количества персонала численность работников определим исходя из среднемесячной нормы одного работника, равной 173 ч., и коэффициента отпусков К=1,06.

Численность электромонтеров

Чэ.мон. = 3773,68/173*1,06 = 23 чел.

Численность электромехаников

Чэ.мех. = 130*0,62/173*1,06 = 1 чел.

Численность работников для обслуживания СТС.

Должность

Количество чел.

Начальник ЛТЦ

1

Начальник КУ

1

Ст. электромеханик

1

Электромеханик

1

Электромонтер

23

Радиально-узловой способ.

Наименование показателей

Единицы измерений

Нормативы, чел/ч в месяц

Квалификация обслуживающего персонала

Кол-во обслуживаемых единиц

Суммарные затраты, чел/ч в месяц

Кабели межстанционных соединительных линий СТС

Уплотнение до 30 каналов

км кабеля

3,6

эл. монтер – 100%

192,7

693,72

Неуплотненые (типа КСПП)

км кабеля

1

эл. монтер – 100%

0

0

Абонентские линии СТС

км кабеля

0,8

эл. монтер – 100%

2009,7

1607,76

Абонентские пункты СТС

абон. пункт

0,4

эл. монтер – 100%

1218

487,2

ИКМ-12М, ИКМ-15

оконечная

10

эл. механик – 62%

11

110

ИКМ-30С

оконечная

13,5

эл. монтер – 38%

2

27

НРП ИКМ-30С

Контейнер

5

эл.механик – 50%

6

30

эл.монтер – 50%

Сельские АТС типа К-50/200

монт.емкость

0,4

эл.монтер-100%

1450

580

Численность электромонтеров:

Чэл.монт. = (3368,68+27*0,38+30*0,5)/173*1,06 = 21 чел.

Численность электромехаников:

Чэл.мех. = (110*0,62+30*0,5)/173*1,06 = 1 чел.

Численность работников для обслуживания СТС

Должность

Количество чел.

Начальник ЛТЦ

1

Начальник КУ

1

Ст. электромеханик

1

Электромеханик

1

Электромонтер

21

7. Определение годовых эксплуатационных затрат по техническому обслуживанию и ремонту проектируемой сети СТС района.

Радиальный способ.

Затраты на заработную плату и отчисления в соцстрах.

Оклады работников, занятых обслуживанием СТС (в месяц)

Должность

Количество чел.

Должностной

Всего по должности,

Всего, с учетом премии 40%, руб.

оклад, руб.

руб.

1. Начальник ЛТЦ

1

1650

1650

2310

2. Начальник КУ

1

1350

1350

1890

3.Ст. электромеханик

1

1270

1270

1778

4. Электромеханик

1

1110

1110

1554

5. Электромонтер

23

920

21160

29624

ИТОГО:

-

-

26540

37156

Помимо производственного штата, в работе по обслуживанию и содержания хозяйства СТС принимает участие еще и административно-управленческий персонал РУС (ЭТУС). Учтем расходы на их заработную плату в размере 5% от рассчитанной зарплаты техперсонала сети СТС.

З/Пупр. = 37156 * 0,05 = 1857,8 руб.

Ежемесячный фонд оплаты труда (с учетом отчислений в соцстрах 36%):

ФОТмес. = (37156 + 1857,8)/0,64 = 60959,06 руб.

Годовой фонд оплаты труда:

ФОТгод. = 60959,06 * 12 = 731508,72 руб.

Затраты на материалы и запасные части.

Годовые расходы на материалы и запасные части

Наименование сооружений

Единицы измерения

Норматив, руб.

Количество

Суммарные

и оборудования

единиц

затраты, руб.

Кабель однопарный

км.

10

2009,7

20097

Кабель многопарный

км.

28

305,2

8545,6

Абонентские пункты

Шт.

4,1

1218

4993,8

АТСК-50/200

монт. номер

15

1450

21750

Система передачи ИКМ-12М, ИКМ-15.

п/комплект

100

26

2600

ИТОГО:

-

-

-

57986,4

Затраты на производственную электроэнергию

Годовые затраты на электроэнергию

Наименование сооружений

Норматив,

Годовой

Количество

Суммарные

и оборудования

кВт/ ч, суточн.

норматив кВт/ ч,

единиц

Затраты, руб.

(норм. сут.* 365)

Сельские АТСК-50/200:

На 50 номеров

2,8

1 022

3

1686,3

На 100 номеров

5,5

2 008

4

4417,6

На 150 номеров

8,5

3 103

6

10239,9

Системы передачи:

ИКМ-12М.

0,8

292

26

4175,6

ИКМ-15

1

365

-

ИКМ-30

1,7

620,5

-

ИТОГО:

-

-

-

20519,4

Установленная стоимость 1 кВт-ч электроэнергии – 0,55 руб.

Расчет амортизационных отчислений.

Наименование оборудования

Стоимость оборудования, руб.

Норма амортизации

Сумма

(годовая), %

амортизационных отчислений., руб.

1. Кабельные линии с многопарным кабелем

946120

9,6

90827,52

2. Кабельные линии с однопарным кабелем

1406790

8,6

120983,94

3. Сельские АТСК-50/200

2094500

5,5

115197,5

4. Системы передачи*

3257150

6,1

198686,15

ИТОГО:

-

-

525695,11

* - в стоимость оборудования систем передач включена стоимость систем передачи оконечного пункта, ЦС, а также необслуживаемых промежуточных усилительных станций.

Прочие производственные и транспортные расходы.

Прочие производственные и транспортные расходы, а также административно-управленческие и эксплуатационно-хозяйственные расходы примем равными 3,2% от фонда заработной платы работников:

Рпроч. = 731508,72 * 0,032 = 23408,28 руб.

Радиально-узловой способ.

Затраты на заработную плату и отчисления в соцстрах.

Оклады работников, занятых обслуживанием СТС (мес.)

Должность

Количество чел.

Должностной

Всего по должности,

Всего, с учетом премии 40%, руб.

оклад, руб.

руб.

1. Начальник ЛТЦ

1

1 650

1 650

2 310

2. Начальник КУ

1

1 350

1 350

1 890

3.Ст. электромеханик

1

1 270

1 270

1 778

4. Электромеханик

1

1 110

1 110

1 554

5. Электромонтер

21

920

19 320

27 048

ИТОГО:

-

-

24 700

34 580

Помимо производственного штата, в работе по обслуживанию и содержания хозяйства СТС принимает участие еще и административно-управленческий персонал РУС (ЭТУС). Учтем расходы на их заработную плату в размере 5% от рассчитанной зарплаты техперсонала сети СТС.

З/Пупр. = 34580 * 0,05 = 1729 руб.

Ежемесячный фонд оплаты труда (с учетом отчислений в соцстрах 36%):

ФОТмес. = (34580 + 1729)/0,64 = 56732,8 руб.

Годовой фонд оплаты труда:

ФОТгод. = 56732,8 * 12 = 680793,75 руб.

Расходы на материалы и запасные части.

Годовые расходы на материалы и запасные части.

Наименование сооружений

Единицы измерения

Норматив, руб.

Количество

Суммарные

и оборудования

единиц

затраты, руб.

Кабель однопарный

км.

10

2009,7

20097

Кабель многопарный

км.

28

192,7

5395,6

Абонентские пункты

Шт.

4,1

1218

4993,8

АТСК-50/200

монт. номер

15

1450

21750

Система передачи ИКМ-12М, ИКМ-15, ИКМ-30

п/комплект

100

26

2600

ИТОГО:

-

-

54836,4

Затраты на производственную электроэнергию

Годовые затраты на электроэнергию

Наименование сооружений

Норматив,

Годовой

Количество

Суммарные

и оборудования

кВт/ ч, суточн.

норматив кВт/ ч,

единиц

Затраты, руб.

(норм. сут.* 365)

Сельские АТСК-50/200:

На 50 номеров

2,8

1 022

3

1686,3

На 100 номеров

5,5

2 008

4

4417,6

На 150 номеров

8,5

3 103

6

10239,9

Системы передачи:

ИКМ-12М.

0,8

292

18

2890,8

ИКМ-15

1

365

4

803

ИКМ-30

1,7

620,5

4

1365,1

ИТОГО:

-

-

-

21402,7

Установленная стоимость 1 кВт-ч электроэнергии 0,55 руб.

Расчет амортизационных отчислений

Наименование оборудования

Стоимость оборудования, руб.

Норма амортизации

Сумма

(годовая), %

амортизационных отчислений., руб.

1. Кабельные линии с многопарным кабелем

597370

9,6

57347,52

2. Кабельные линии с однопарным кабелем

1406790

8,6

120983,94

3. Сельские АТСК-50/200

2101000

5,5

115555

4. Системы передачи*

2958550

6,1

180471,55

ИТОГО:

-

-

474358,01

* - в стоимость оборудования систем передач включена стоимость систем передачи оконечного пункта, ЦС, а также необслуживаемых промежуточных усилительных станций.

Прочие производственные и транспортные расходы.

Прочие производственные и транспортные расходы, а также административно-управленческие и эксплуатационно-хозяйственные расходы примем равными 3,2% от фонда заработной платы работников:

Рпроч. = 680793,75 * 0,032 = 21785,4руб.

8. Расчет объема продукции

Радиальный способ.

В развернутом виде формула расчета объема продукции СТС с указанием цены в рублях по каждому показателю номенклатуры имеет вид:

Q = 72*N1 + 154,4*N2 + 294,8*N3 + 682*N4 + 29,2*LУПЛ.СЛ + 7,4*hУСТ ,

N1, N2, N3, N4 - количество обслуживаемых за год телефонных аппаратов с длиной абонентской линии соответственно до 2 км, свыше 2 км до 10 км, свыше 10 до 20км, свыше 20 км;

LУПЛ.СЛ - протяженность обслуживаемых за год соединительных линий, образованных в результате уплотнения кабеля различными системами передачи (кан.-км);

hУСТ - количество установок телефонов в проектном году (принимается в размере 10-15% от монтированной емкости сети).

На основании данных о группировке абонентов по показателю средней длины абонентской линии вычислим значения N:

N1 = 1218 * 85% = 1035,3 ед.

N2 = 1218 * 13,5 % = 164,43 ед.

N3 = 1218 * 1,5 % = 18,27 ед

LУПЛ.СЛ = 305,2 кан-км

hуст = 12% = 174 ед.

Годовой объем продукции СТС Qгод = 1591315,68 руб.

Радиально-узловой способ.

На основании данных о группировке абонентов по показателю средней длины абонентской линии вычислим значения N:

N1 = 1218 * 85% = 1035,3 ед.

N2 = 1218 * 13,5 % = 164,43 ед.

N3 = 1218 * 1,5 % = 18,27 ед

LУПЛ.СЛ = 192,7 кан-км

hуст = 12% = 174 ед.

Годовой объем продукции СТС Qгод = 1567508,38 руб.

9. Расчет показателей экономической эффективности капитальных вложений.

Сравнительная экономическая эффективность рассчитывается при сопоставлении вариантов строительства и выборе предпочтительного варианта построения сети. Эффективным (оптимальным) признается вариант с минимальным значением приведенных затрат.

Приведенные затраты:

Зпр = Эi + Eн Ki

где Ki – капитальные вложения по каждому варианту

Эi – текущие затраты по каждому варианту

Ен – нормативный коэффициент эффективности капитальных вложений, равный 0,12

Радиальный способ.

Э = 731508,72+57986,4+20519,4+525695,11+23408,28 = 1359117,9руб.

Зпр = 1359117,9 + 0,12 * 7704560 = 2283665,11 руб.

Радиально-узловой способ.

Э = 680793,75+54836,4+21402,7+474358,01+21785,4 = 1253176,26 руб.

Зпр = 1253176,26 + 0,12 * 7063710 = 2100821,46 руб.

Годовой экономический эффект рассчитывается как разница между большим (Зпр. max ) и меньшим (Зпр. min ) значением приведенных затрат, рассчитанных по вариантам проектирования.

ЭЭФ = Зпр. max – Зпр. min

ЭЭФ = 2283665,11 – 2100821,46 = 182843,65 руб.

Прибыль рассчитывается как разница между объемом продукции (Оi ) и эксплуатационными затратами (Эi ).

Пi = Оi - Эi

Радиальный способ.

П = 1591315,68 – 1359117,9 = 232197,8руб.

Радиально-узловой способ.

П = 1567508,38 – 1253176,26 = 314332,12 руб.

Абсолютный срок окупаемости капитальных вложений рассчитывается по формуле:

Ток = К/П, лет

Радиальный способ.

Ток = 7704560/232197,8 = 33 года

Радиально-узловой способ.

Ток = 7063710/314332,12 = 22,5 года

Себестоимость 100 руб. продукции определяется делением общей суммы эксплуатационных расходов на объем продукции за год по формуле:

С = Э/Q * 100, руб.

Радиальный способ.

С = 1359117,9/1591315,68 * 100 =85,4 руб.

Радиально-узловой способ.

С = 1253176,26/1567508,38 * 100 = 79,9 руб.

Удельные капитальные вложения рассчитываются как отношение общей суммы капитальных вложений к суммарной монтированной емкости сети по вариантам проектирования.

Куд. = К/№МОНТ., руб.

Радиальный способ.

Куд. = 7704560/1450 = 5313,5 руб.

Радиально-узловой способ.

Куд. = 7063710/1450 = 4871,5руб.

Заключение.

В данной курсовой работе были проведены технико–экономические расчеты для двух вариантов построения СТС (Радиальный и радиально – узловой способ построения сети связи).

По результатам расчетов можно сделать следующие выводы:

1. Оба варианта построения сети отличаются очень низким уровнем прибыли, о чем свидетельствуют показатели себестоимости продукции и абсолютной окупаемости.

2. Удельные капитальные вложения свидетельствуют о достаточно высоком уровне капитальных затрат на организацию сети, что впрочем является характерной чертой СТС.

Сопоставляя данные варианты построения СТС, более экономически – целесообразным следует признать радиально-узловой способ. Он опережает радиальный способ, как по показателям сравнительной экономической эффективности, так и по критериям капитальных вложений на построение сети.
