Курсовая работа: Проект участка первичной сети

Название: Проект участка первичной сети
Раздел: Рефераты по коммуникации и связи
Тип: курсовая работа

Содержание

Задание на курсовое проектирование

1

Введение

2

Выбор эффективного варианта организации связи

3

Расчет оборудования

5

Расчет капитальных затрат

6

Доходы от услуг связи

9

Расчет численности производственных работников

11

Затраты на производство услуг связи

13

Основные экономические показатели, характеризующие эффективность кап. вложений.

15

Оценка эффективности инвестиционных вложений

19

Вывод

21

Литература

22

Задание на курсовую работу.

Исходными данными для проектирования участка первичной сети являются:

- количество оконечных каналов в сетевой станции и в сетевом узле

- протяженность участка

Номер варианта

Количество оконечных каналов

Расстояние, км

10

1600

120

200

Необходимо решить следующие вопросы:

1. Для заданного количества каналов на проектной стадии выбрать наиболее эффективный вариант организации связи по показателям сравнительной экономической эффективности.

2. Для выбранного варианта организации связи определить состав оборудования ЛАЦ сетевой станции (СС), сетевого узла (СУ) и усилительных пунктов с учетом комплектации оборудования.

3. Произвести расчет капитальных затрат на организацию линейно – аппаратных цехов, усилительных пунктов и линейных сооружений.

4. Рассчитать доходы первичной сети от услуг связи.

5. Определить численность работников для обслуживания проектируемого участка сети.

6. Рассчитать затраты на производство (на содержание линейно – аппаратных цехов, усилительных пунктов и линейных сооружений).

7. Определить показатели абсолютной экономической эффективности капитальных вложений.

8. Оценить экономическую эффективность инвестиций.

9. Сделать выводы.

Введение.

Техническая база первичной сети состоит из элементов двух типов: систем передачи и линейных сооружений. В настоящее время не первичной сети применяются разные виды линейных сооружений: кабельные, радиорелейные, воздушные, линии спутниковой связи, волноводы, оптический кабель. Наиболее протяженными являются первые два типа линий (кабельные и радиорелейные), а также оптический кабель. Существующие системы передачи делятся на две группы, различающиеся принципами передачи: аналоговые и цифровые.

Совершенствование линейных сооружений идет в направлении снижения затрат и повышения пропускной способности. Так, протяженность малоэкономичных воздушных линий связи, имеющих низкую пропускную способность, постоянно уменьшается, они вытесняются кабельными и радиорелейными линиями, используемыми для передачи всех видов сообщений. Однако, у традиционных кабельных линии связи (КЛС) и радиорелейных линий (РРЛ) появился серьезный конкурент – ВОЛС. Достоинствами ВОЛС являются отсутствие меди, высокая помехозащищенность, малые габариты и масса, отсутствие искрения и короткого замыкания. Работают ВОЛС только с цифровыми системами передачи (ЦСП).

ЦСП в настоящее время являются последними достижениями на пути совершенствования систем передачи. Долгое время использовались только аналоговые системы с частотным разделением каналов (ЧРК). ЦСП имеют ряд преимуществ перед ними: оконечные станции дешевле за счет отсутствия полосовых канальных фильтров; высокая помехозащищенность и нечувствительность к изменению уровня сигнала в линии, поскольку передается не амплитуда сигнала, а ее код.

Передача сообщений через ЦСП ведется двоичными сигналами, что позволяет:

- согласованно работать ЦСП с системами передачи данных (СПД);

- использовать для создания ЦСП компоненты электронно-вычислительной техники.

В последнее время при проектировании и строительстве новых линий связи, а так же реконструкции существующих линии связи, все более широкое применение находит аппаратура PDH и SDH (плезиохронная и синхронная цифровые иерархии). Преимуществами данной аппаратуры являются: гибкая конструкция, обеспечивающая возможность использования каналов с различными интерфейсами и легко перестраиваемые конфигурация системы, высокая надежность, встроенная система контроля и исправления ошибок, низкое потребление электроэнергии, минимальная площадь для установки, легкость эксплуатации и техобслуживание через портативный выносной путь управления.

В данном курсовом проекте при таких исходных условиях необходимо выбрать аналоговую систему передачи, которая позволит в кратчайшие сроки сделать производство рентабельным.

1 Выбор эффективного варианта организации связи

Выбор эффективного варианта организации связи из двух или нескольких возможных вариантов осуществляется по системе технико-экономических показателей сравнительной эффективности (Таблица 1.1).

Объем капитальных вложений на проектной стадии (К) определяется ориентировочно по формуле:

где N – производственная мощность проектируемого объекта строительства (количество каналов или протяженность каналов в кан./км.).

КУД - норматив удельных капитальных затрат или удельные капитальные затраты для аналогичных объектов строительства, руб/кан или руб/кан.-км. (Приложение 1[1] ).

Аналогично по удельным показателям рассчитываются затраты на производство услуг связи (на обслуживание проектируемого участка первичной сети). (Приложение 1[1] ).

Эффективным по экономическим показателям является вариант с меньшими приведенными затратами.

В некоторых случаях при отсутствии данных для расчета затрат на производство выбор эффективного варианта осуществляется по капитальным затратам с учетом варианта по надежности, расходу цветных металлов, количеству НУП (НРП) и т.д. Для выбранного варианта организации связи рассчитываются показатели абсолютной экономической эффективности.

Таблица 1.1 - Технико-экономические показатели сравнительной эффективности для выбора организации связи

Наименование показателей

Условные обозначения или расчетная формула

Варианты

1

2

1.Производственная мощность объекта (количество каналов, протяженность каналов в кан-км.)

N

NL

1600

320000

1600

320000

2. Количество НУП (НРП)

132

264

3. Расход цветных металлов

-

-

4. Капитальные затраты, тыс.руб.

К

13856

26387

5. Затраты на производство услуг связи, тыс.руб.

З

11760

12180

6. Приведенные затраты, тыс.руб

Пр.зат. = З + Ен ·К

25616

38567

7.Годовой экономический эффект, тыс.руб.

Эгод = Δ Пр.зат.

8.Срок окупаемости дополнительных капитальных вложений

На рисунке 1.1 приведена схема магистрали.

Рисунок 1.1 - Схема магистрали

2 Расчет оборудования

Количество оборудования систем передачи в СС, СУ, НУП (НРП) определяется в соответствии с необходимым числом каналов, комплектацией аппаратуры и рисунком 1 [1].

Определение состава и количества оборудования в ЛАЦ сетевой станции.

Для многоканальных систем передачи К-3600, К-1920П используется оконечная аппаратура ОКОП, которая имеет существенные преимущества перед унифицированной аппаратурой:

- дальность связи до 12,5 тыс. км;

- устойчивость к механическим и климатическим воздействиям;

- гибкость использования на сети;

- возможность комплектации оборудования по числу каналов.

Комплекс аппаратуры оконечных станций разработан в новой сборной – функциональной конструкции.

В основу положены следующие конструктивные единицы:

- каркас стойки 2600680225 (несущая конструкция на 19 комплектов);

- комплект.

Наименование затрат

Единица измерения

Кол-во единиц

Стоимость ед.

Стоимость общая

1

2

3

4

5

СИП-300

шт.

6

319000

1914000

СППР-ПРГ

шт.

2

45000

90000

СОТ ПГ

шт.

1

16700

16700

КОТ ПГ

шт.

144

20000

2340000

КГОТ ПГ

шт.

78

14700

1146600

СПП

шт.

2

16700

33400

КП ПГ

шт.

24

24200

580800

КАРУ ПГ

шт.

3

12800

38400

СОТ ВГ

шт.

2

16700

33400

КОТ ВГ

шт.

24

20200

484800

КГОТ ВГ

шт.

78

19500

1521000

СВП

шт.

1

16700

16700

КП ВГ

шт.

5

65000

325000

КГ ПГ

шт.

1

31600

31600

СП ВГ ТГ

шт.

1

59000

59000

СОТ ТГ

шт.

1

16700

16700

КОТ ТГ

шт.

5

7650

38250

СС-1920

шт.

1

315000

315000

Стойка ген. Управл. Частот

шт.

2

163000

326000

СВТ

шт.

1

21650

21650

КРМ-2

шт.

1

3800

3800

СДП-4

шт.

1

82000

82000

СЛУК-ОП

шт.

1

160000

160000

СТМ-ОП

шт.

1

75000

75000

ССС-3

шт.

1

195000

195000

СВ ВГ

шт.

1

40000

40000

СВТГ

шт.

1

80000

80000

Контейнер НУП рег.

шт.

13

90000

1170000

Контейнер НУП осн.

шт.

53

45500

2411500

УОК

шт.

132

4500

594000

Контейнер телемеханики

шт.

1

14700

14700

Всего:

13856000

Каркас стойки и комплекты заказываются и поставляются самостоятельно по числу каналов, действие которых должна обеспечивать аппаратура.

3 Расчет капитальных затрат

Капитальные затраты рассчитываются по договорным ценам либо в ценах до инфляционного периода с последующим пересчетом в цены текущего года:

- на оборудование линейно-аппаратных цехов СУ и СС(КЛАЦ );

- на оборудование усилительных пунктов (КОУПНУП );

- на линейные сооружения (КЛИН );

- на гражданские сооружения – технические здания ЛАЦ, СС, СУ, ОУП (КЗД );

- на оборудование электропитающих установок (КЭПУ ).

Капитальные затраты на оборудование ЛАЦ и УП определяется по смете (Таблица 3.1). Стоимость разных типов аппаратуры систем передачи оконечных и промежуточных усилительных станций приведена в приложении 4 [1].

Сметная стоимость оборудования (капитальные затраты) определяются с учетом затрат на тару и упаковку оборудования, транспортных затрат и заготовительно-складских расходов.

Транспортные расходы на доставку оборудования до места установки определяются в зависимости от веса оборудования с учетом веса тары, расстояния, на которое доставляется оборудование и тарифа на перевозку одной тонны груза на данное расстояние. В курсовой работе транспортные расходы рассчитываются укрупнено в размере 13,1% от стоимости оборудования и измерительных приборов.

Стоимость монтажных работ и настройки оборудования определяется ориентировочно по аналогичным объектам строительства в размере 24% от стоимости оборудования.

Таблица 3.1– Смета капитальных затрат на оборудование ЛАЦ СС, СУ, ОУП, НУП.

Наименование работ или затрат

Кол-во ед.

Сметная стоимость, т. руб

единицы

Общая

А. Затраты на оборудование ЛАЦ СС, СУ, ОУП, НУП

ИТОГО: 5805

Стоимость неучтенного оборудования (10%)

ИТОГО: 580,5

Тара и упаковка (от стоимости оборудования), %

Транспортные расходы (от стоимости оборудования), %

0,3

13,1

41,57

1801,3

ИТОГО:

1842,87

Заготовительно-складские расходы (от предыдущего итога), %

5,5

101,36

ИТОГО ПО РАЗДЕЛУ А:

17185,8

Б. Монтаж и настройка оборудования с учетом накладных расходов и плановых накоплений (укрупненно в % от предыдущего итога)

23,9

4124,6

ВСЕГО ПО СМЕТЕ (А+Б)

21310,4

Капитальные затраты на линейные сооружения определяются путем составления сметы (Таблица 3.2).

Таблица 3.2 – Смета капитальных затрат на линейные сооружения

Наименование работ или затрат

Кол-во

единиц

Сметная стоимость, руб

Ед.

Общая

А. Приобретение кабеля типа КМБ – 4

204

38500

7854000

ИТОГО:

Тара и упаковка (от стоимости кабеля), %

Транспортные расходы (от стоимости кабеля), %

0,3

13,1

23562

1021020

ИТОГО:

8898582

Заготовительно-складские расходы (от предыдущего итога), %

5,5

489422,01

ИТОГО ПО РАЗДЕЛУ А:

9388004

Б. Строительные и монтажные работы по прокладке (с учетом транспортировки кабеля по трассе, накладных расходов и плановых накоплений)

Укрупненно в %от предыдущего итога

80

1689840

ВСЕГО ПО СМЕТЕ (А+Б)

26286411

Потребность в кабеле при строительстве магистрали определяется общей длиной трассы с учетом следующих норм запаса:

- на бронированный кабель, укладываемый в грунт - 2%;

- на подводный кабель, прокладываемый через реки – 14,6%;

- на оптический кабель - 2%.

Стоимость строительно-монтажных работ рассчитываются укрупненно для электрического кабеля в размере 80% от затрат на приобретение кабеля с учетом всех наценок, для оптического кабеля – в размере 60%.

Капитальные затраты на гражданские сооружения определяются по формуле:

КЗД (СС,СУ) = 1,25·Shk = 1,25*860*3,5*2=7525т.руб.,

S=1720*0,5=860м2

где S – площадь ЛАЦ (м2 ), определяется из расчета 0,5 м2 на один канал ТЧ;

h – высота производственного помещения, м; h=3,5м.

1,25 – коэффициент, учитывающий объем здания по внешнему обмеру;

k – удельные капитальные затраты на 1м3 здания для СС и СУ.

Капитальные затраты на строительство здания ОУП определяются так же, как и затраты на строительство зданий для ЛАЦ, но в комплексе сооружений УП кроме основных технических зданий имеются здания дизельных электростанций, трансформаторных подстанций и т.д.

Поэтому объем здания одного ОУП определяется по формуле:

VОУП = VЛАЦ + VДОП =2450+1920=4370м3

Vлац =Sлац *h=700*3,5=2450м3 ;

VДОП для одного ОУП на коаксиальном кабеле составляет 1920 м3 .

Капитальные затраты на электропитающие устройства составляют 1,1 % от стоимости линейных сооружений.

Результаты расчета капитальных затрат приводятся в итоговой таблице 3.3.

Таблица 3.3 – Расчет капитальных затрат на участок первичной сети

Наименование капитальных затрат

Капитальные затраты, тыс. руб

Структура капитальных затрат в % к итогу

1. Технические здания СС, СУ, ОУП

6125

9,98

2. Каналообразующая аппарату-ра СС, СУ, ОУП, НУП

21310,4

34,7

3. Кабельная линия

33622,199

54,8

4. ЭПУ

326,759

0,53

Всего

61384,4

100

Ориентировочно стоимость основных производственных фондов, вводимой в эксплуатацию кабельной магистрали, приравнивается к рассчитанным капитальным затратам.

4 Доходы услуг связи

Доходы (Д) рассчитываются по количеству предоставляемых услуг связи (Сi ) и средней доходной таксе по видам услуг связи ().

D =

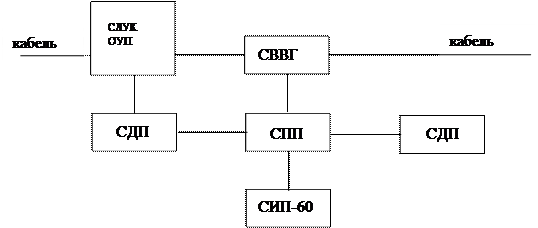

Доходы от услуг связи по группам потребителей, определяются по схеме расчетов (рисунок 4.1). В качестве исходных данных используется суммарное количество оконечных каналов в СС и СУ.

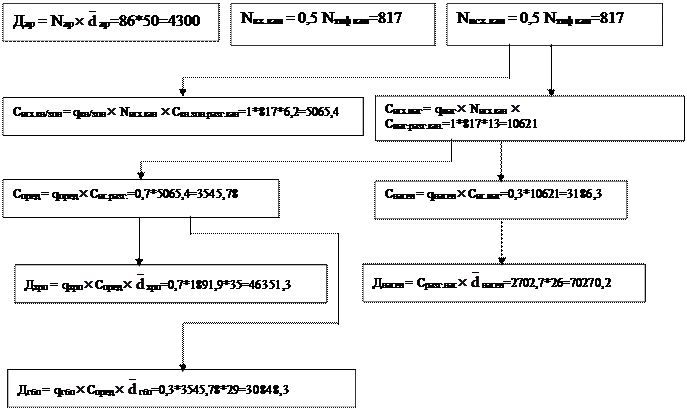

Рисунок 4.1 – Порядок расчета доходов от услуг связи

Условные обозначения к рисунку 4.1:

Сразг.кан. – среднее количество разговоров на 1 канал;

Сисх.разг. – исходящий междугородный обмен за год;

qмаг – удельный вес (доля) обмена, исходящего на магистральные направления (qмаг =100%);

qвн.зон - удельный вес (доля) обмена, исходящего на внутризоновые направления;

qнасел - удельный вес разговоров, предоставляемых населению (qнасел =30%);

qпред - удельный вес разговоров, предоставляемых предприятиями (qпред =70%) в том числе 70% - хозрасчетным предприятиям, 30% - госбюджетным предприятиям;

- среднедоходная такса (средняя стоимость одного междугородного разговора по группам потребителей):

- от населения - насел = 25,027,2 руб/разг

- от хоздоговорных предприятий - хрп = 35,038,0 руб/разг

- от госбюджетных предприятий - гбп = 28,231,2 руб/разг

ар – средний доход от одного арендуемого канала за год

ар = 1200060000 руб.

Рассчитанная величина доходов (Д) увеличивается на 10%, в которые входят доходы от услуг, не определяемые прямым счетом при проектировании, и прочие доходы.

Добщ = (Дар + Днас.маг. + Дхрп.маг. + Дбюдж.маг. + Днас.вн.зон. + Дхрп.вн.зон. + Дбюдж.вн.зон ) 1,1= 3650+70270,2+46351,305+16459,443+33513,480+22106,007+7849,888)*1,1= 136730,9т.руб;

Дперв.сети =0,6*136730,9=82038,5т.руб;

Двтор.сети =0,4*136730,9=54692,36т.руб;

Дуч.первич. сети*Lуч. /Lср. =82038,5*420/1000=34456,2т.руб.

Общие доходы от услуг связи необходимо перераспределить между предприятиями, участвующими в производственном процессе по установлению соединений на исходящем, транзитном, входящем этапе (вторичная телефонная сеть) и предприятиями, предоставляющими каналы (первичная сеть).

Дперв.сети = 0,6 Добщ ; Двтор.сети = 0,6 Добщ

Если длина проектируемого участка (Lучаст ) существенно отличается от средней протяженности (Lсредн = 1000км), учитываемой через средне доходную таксу, то определение доходов в расчете на проектируемый участок производится по формуле:

5 Расчет численности производственных работников

Для определения численности работников по обслуживанию проектируемого участка кабельной магистрали необходимо рассчитать производственный персонал:

- по обслуживанию систем передачи в ЛАЦах, на УП;

- по обслуживанию линейных сооружений;

- по обслуживанию ЭПУ.

Численность работников на текущее обслуживание, профилактику и развитие связей ЛАЦ СС (Ч) определяется по нормативной таблице (приложение 9 [1]) в зависимости от числа обслуживаемых каналов в приведенных единицах:

Ч=f(Nприв.кан. )=19*0,7=13ед.

Число приведенных каналов (Nприв.кан. ) определяется с помощью коэффициентов приведения (kприв ):

Nприв.кан. ==1400*0,7+30*0,3=989

Коэффициент приведения для СП, работающих на коаксиальном кабеле, учитывает соотношение трудовых затрат (Т) на обслуживание 1 оконечного канала, образованного по коаксиальному кабелю (КК) по отношению к симметричному кабелю (СК):

Линейные сооружения в зависимости от выполняемых ими функций на сети обслуживаются различными предприятиями:

- магистральные линии связи обслуживаются территориальным центром управления магистральных связей ТЦМС и ТУСМ;

- внутризоновые линии связи эксплуатационно-техническим узлом связи (ЭТУС).

Для обслуживания кабельных линий связи в составе предприятия создаются кабельные участки (КУ). При совмещенном обслуживании линейно-кабельных сооружений и усилительного пункта вместо КУ организуется линейно-технический цех (ЛТЦ). Численность работников на обслуживание кабельной линии связи (или ОУП, СУ) определяется по формуле:

=420*6*1,08/173=16ед.

где Ni – протяженность i-го кабеля в км (или количество оборудования ОУП, СУ);

Hi – норматив обслуживания в чел-час в месяц для i-го типа кабеля (или оборудования ОУП,СУ) –приложения 5,7,8 [1];

Фмес – месячный фонд рабочего времени (173 часа в месяц);

h – коэффициент, учитывающий резерв на отпуска (1,08).

Количество работников на обслуживание НУП определяется по формуле:

=132*1,08/66=2ед.

где NНУП – количество обслуживаемых НУП;

H – норматив обслуживания, задается количеством НУП в расчете на одного работника (НУП/чел) – приложение 6 [1].

Численность работников для обслуживания электропитающих устройств в ЛАЦе примем равной 4 единицам.

Численность работников по обслуживанию кабельной линии связи, ОУП и НУП рассчитывается с точностью до десятых долей единиц. Суммарная численность работников для обслуживания магистрали округляется до целого числа.

Чэпу лац =4ед.

Чобщ =113+16+2+4=35ед.

6 Затраты на производство услуг связи

Затраты на производство услуг связи рассчитываются по статьям затрат:

- годовой фонд оплаты труда;

- отчисления на социальные нужды;

- материальные затраты;

- амортизационные отчисления на полное восстановление основных производственных фондов (ОПФ);

- прочие расходы.

Годовой фонд оплаты труда (ФОТ) работников, обслуживаемых проектируемый объект, рассчитывается по формуле:

ФОТ = Чпл kтерр. 12=35*2800*1,6*12=1881,6т.руб..

где Ч – численность работников;

пл – среднемесячная заработная плата, сложившаяся в эксплуатационных предприятиях аналогичного типа;

kтерр – территориальный коэффициент.

Отчисления на социальные нужды определяются в процентах от годового ФОТ.

Материальные затраты включают:

- затраты на материалы и запасные части;

- расходы на электроэнергию со стороны производственных нужд.

Материалы и запасные части - приобретаемые запасы сырья, материалов, запасных частей. Определяются ориентировочно по удельному весу данных затрат на аналогичных предприятиях.

Расходы на электроэнергию со стороны для производственных нужд определяются:

1)по одноставочному тарифу для большинства предприятий в зависимости от потребляемой мощности и тарифа за один КВт-час, установленного для определенной энергосистемы:

=(5*217+196*17+31*63+24*16+8*62)*

*10-3 *8760*0,6/0,8=47,6т.руб..

где Ni – количество единиц оборудования определенного вида;

Wi – мощность, потребляемая за час работы единицей оборудования, кВт

ti – время действия оборудования за год в часах (36524);

- коэффициент полезного действия электропитающей установки (0,8);

m – тариф 0,6 руб за 1кВт-час (по счетчику).

2) по двухставочному тарифу (при условии, что установленная мощность трансформатора более 750 кВт). В этом случае затраты на электроэнергию определяются по двум тарифам:

а) за 1 кВт установленной мощности трансформатора (как гарантируемый минимум оплаты);

б) за 1 кВт-час потребляемой электроэнергии по счетчику.

Примем установленную мощность трансформатора на МТС меньше 750 кВт.

Амортизационные отчисления на полное восстановление (А) определяются исходя из сметной стоимости основных производственных фондов (кабельных линий связи, аппаратуры систем передачи, ЭПУ, зданий) и норм амортизации на полное восстановление по формуле:

А = =3463,3 т.руб..

где Фосн. i – стоимость основных производственных фондов i-го вида;

ni – действующие нормы амортизации на полное восстановление соответствующего вида ОФП, в процентах.

Расчет амортизационных отчислений производится в таблице 6.1

Таблица 6.1 – Расчет амортизационных отчислений

Виды основных производственных фондов

Стоимость основных производственных фондов, т. руб.

Нормы амортизации на полное восстановление, %

Амортизационные отчисления, т.руб.

Здания

6125

2,0

122,5

Оборудование СП

21310,4

6,7

1427,8

КЛС

33822,199

5,6

1894,04

ЭПУ

326,759

5,6

18,9404

Всего

61584,4

3463,3

Прочие расходы определяются укрупненно по удельному весу этих затрат на аналогичных предприятиях.

Результаты расчета всех статей затрат на производство услуг связи сведены в таблицу 6.2.

Таблица 6.2 – Затраты на производство услуг связи

Наименование статей затрат

Сумма затрат, тыс. руб.

Структура затрат на производство, в % к итогу

1. Годовой фонд оплаты труда

1881,6

27,9

2. Отчисления на социальные нужды

675,494

10

3.Материальные затраты

173,3

2,5

4. Амортизационные отчисления на полное восстановление ОПФ

3463,3

51,5

5. Прочие расходы

536,39

7,9

ВСЕГО

6730,1

100

7 Основные экономические показатели, характеризующие эффективность капитальных вложений

Удельные капитальные вложения показывают величину капитальных затрат в расчете на один канал или один канало – километр. Расчет этого показателя необходим при определении сравнительной эффективности нескольких вариантов строительства участков первичной сети. Расчет удельных капитальных затрат можно производить по следующим формулам:

= тыс. руб. ,

где Куд.кан – удельные капитальные вложения на 1 канал, тыс. руб.;

Кобщ – общая сумма капитальных вложений, тыс. руб.;

N – количество каналов.

= тыс. руб./ кан.-км ,

где Куд.кан/км – удельные капитальные вложения на 1 канало-километр, тыс. руб./кан-км;

L – длина участка, км.

При сравнении вариантов строительства участка сети помимо показателя удельных капитальных вложений применяется показатель удельных затрат на производство услуг связи. Его расчет производится по формулам:

= тыс. руб./канал ,

где Зуд.кан – удельные затраты на производство услуг связи на канал, тыс. руб./канал;

З – затраты на производство услуг связи, тыс. руб.;

N – количество каналов.

= тыс. руб./канал - км ,

где Зуд.кан/км – удельные затраты на производство услуг связи на 1 канало-км.

Себестоимость единицы продукции – это общая сумма затрат на производство услуг связи, приходящаяся на 100 рублей доходов участка сети. Этот показатель показывает соотношение величины затрат и чистого дохода с прибыли. Снижение себестоимости единицы продукции влечет за собой в расходовании материальных, трудовых и денежных ресурсов. Чем ниже этот показатель, тем выше эффективность производства. Себестоимость единицы продукции рассчитывается по формулам:

= руб./ 100 руб. доходов,

где Сед – себестоимость единицы продукции, руб./100 руб. доходов;

З – затраты на производство услуг связи, тыс. руб.;

Ду - доходы участка, тыс. руб.

Прибыль – это абсолютный показатель эффективности производства. Его расчет производится по формуле:

П = Ду – З=34456,2-6730,1=27726,1 тыс.руб.

где П- прибыль от оказания услуг, тыс. руб.;

Ду - доходы участка магистральной сети, тыс. руб.;

З – затраты на производство услуг связи.

Рентабельность производства – относительный показатель эффективности производства. Его расчет производится по формуле:

= %,

где Р – рентабельность производства, %;

П – прибыль от оказания услуг, тыс. руб.;

З – затраты на производство услуг связи, тыс. руб.

Помимо показателя рентабельности производства существует показатель рентабельности капитальных вложений. Его расчет производится по формуле:

= %,

где Кобщ – общая сумма капитальных вложений, тыс. руб.

Расчет рентабельности капитальных вложений во многом схож с расчетом коэффициента экономической эффективности, который рассчитывается по формуле:

=

где - расчетный коэффициент экономической эффективности (причем нормативный коэффициент экономической эффективности =0,12).

Помимо коэффициента экономической эффективности необходимо рассчитать срок окупаемости капитальных вложений:

= года ,

где ТОК - расчетный срок окупаемости (причем нормативный срок окупаемости

капитальных вложений ТОК.Н. =8,3 года).

Показатель фондоотдачи характеризует степень использования основных фондов. Фондоотдача определяется отношением объема выручки к среднегодовой стоимости основных фондов:

=.

Показатель фондовооруженности характеризует степень оснащенности работников средствами производства. Чем выше этот показатель, тем выше техническое оснащение производства. Фондовооруженность определяется отношением среднегодовой стоимости основных фондов к среднегодовой численности работников:

= тыс. руб./чел. ,

где ФВ – фондовооруженность, тыс. руб./ чел.;

- среднегодовая стоимость ОФП, тыс. руб.;

- среднесписочная численность, чел.

Уровень производительности труда определяется в денежном выражении по формуле:

= тыс. руб/чел,

где ПТР – производительность труда, тыс. руб.;

В – выручка ( в данном случае ДУ ), тыс. руб.;

- среднесписочная численность, чел.

Расчет основных экономических показателей абсолютной эффективности приведены в таблице 7.1.

Таблица 7.1. – Технико – экономические показатели эффективности капитальных вложений

Наименование показателей

Условные обозначения или расчетная формула

Количество

1. Протяженность трассы, км

L

420

2. Количество каналов, кан.

N

1460

3. Капитальные затраты, тыс.руб.

K

61584,4

4. Удельные капитальные затраты:

Kуд

42,28

- на кан., руб./кан

Kуд (кан)

42,18

- на кан.км., руб./кан.-км

Kуд (кан-км)

0,1

5.Затраты на производ-ство, тыс. руб.

З

6. Удельные затраты на производство услуг связи

Зуд

6730,1

- на кан.,руб./кан.

Зуд (кан)

4,6

- на кан.км., руб./кан.-км

Зуд (кан-км)

0,011

7. Доходы от услуг связи, тыс. руб

Д

136730,9

8. Себестоимость 100 руб. доходов, руб.

С

19,5

9. Прибыль, тыс.руб.

П

27726,1

10. Рентабельность, %

Р

42

11.Фондоотдача на 100 руб. ОПФ, руб.

ФО

0,6

12. Количество работни-ков, ед.

Ч

35

13. Производительность труда одного работника, тыс. руб./чел.

Птр

984,5

14. Фондовооруженность, руб./чел.

ФВ

1759,6

15. Срок окупаемости, лет

ТОК

3

8 Оценка эффективности инвестиционных проектов

Оценка эффективности инвестиций осуществляется по двум методикам:

- в условиях стабильности по методике “Оценка эффективности капитальных вложений”;

- в динамических условиях (с учетом постепенного задействования производственной мощности объекта – по методике “Оценка эффективности инвестиционных проектов”).

Недостатком первой методике является то, что прибыль рассчитывается с учетом полного задействования производственной мощности, которое наступит через какой-то неопределенный срок, когда предприятие будет получать прибыль в полном объеме.

Второй способ имеет преимущества: он более реален, так как учитывает степень задействования производственной мощности. Расчеты осуществляются на период от 3 до 10 лет перспективы, т.е. за период времени Т, который называется расчетным периодом. Этот период разбивается на шаги, кратные одному году.

Рассчитываются четыре основных показателя:

1. Чистый дисконтированный доход (ЧДД)

,

где Rt – результат (доходы);

Зt – затраты на эксплуатацию;

(Rt – Зt)* - чистый приток от операций с учетом налогов на прибыль и амортизационных отчислений;

Кt – капитальные затраты;

Е – норма дисконта, принимается в соответствии с действующим депозитным процентом по вкладам в банке (в курсовой проекте 10%);

- коэффициент дисконтирования;

Т – расчетный период;

t – шаг расчета.

2. Индекс доходности:

3.Внутренняя норма доходности ВНД, представляет ту норму дисконта, при которой величина эффекта за период Т равнялась бы капитальным затратам, т.е.

,

где Е – внутренняя норма доходности.

Расчет произведем в Excel.

t

1

2

3

4

5

6

7

8

9

10

ЧДД

67739,31

196453

325166,6

453880,3

582593,9604

711307,62

840021,3

968734,95

1097449

1226162,28

t

1

2

3

4

5

6

7

8

9

10

ИД

2,069353

8,277414

18,62418

33,10966

51,7338366

62,080604

72,42737

82,774139

93,12091

103,467673

t

1

2

3

4

5

6

7

8

9

10

ВНД

128713,7

257427,3

386141

514854,7

643568,3168

772281,98

900995,6

1029709,3

1158423

1287136,63

60974,36

121948,7

182923,1

243897,4

304871,7822

365846,14

426820,5

487794,85

548769,2

609743,564

Разность

67739,31

135478,6

203217,9

270957,2

338696,5347

406435,84

474175,1

541914,46

609653,8

677393,069

4. Срок окупаемости капитальных затрат рассчитывается по расчетным таблицам для года, когда достигнуто положительное сальдо.

По этой методике производится расчет эффективности инвестиций при разработке бизнес – планов с целью привлечения потенциальных вкладчиков в строительство данного объекта.

5. Вывод.

Из полученных технико-экономических показателей видно, что большую часть затрат составляют затраты на строительство технических зданий СС, СУ, НРП и линейных сооружений связи. Коэффициент экономической эффективности и срок окупаемости капитальных вложений выше нормативных и составляют 0,45 и 3 года соответственно. Из выше сказанного можно сделать вывод, что выбранная система передачи К-1920П на заданную емкость 1460 каналов связи и расстоянии между СС и СУ 420км является эффективной.

Литература:

1. Е.А. Ионова, Технико-экономический проект участка сети. Задание и методические указания для выполнения курсовой работы;. Новосибирск,2001г.

2. Основы менеджмента: Учебное пособие – М.: Издательский дом «Дашков и Ко ; 2000г.
