ПРОЕКТНЫЙ ЦИКЛ
ПРОЕКТНЫЙ ЦИКЛ
Промежуток времени между моментом появления проекта и моментом его ликвидации называется проектным циклом (говорят также «жизненным циклом проекта»).
Жизненный цикл проекта исходное понятие для исследования проблем финансирования работ по проекту и принятия соответствующих решений.

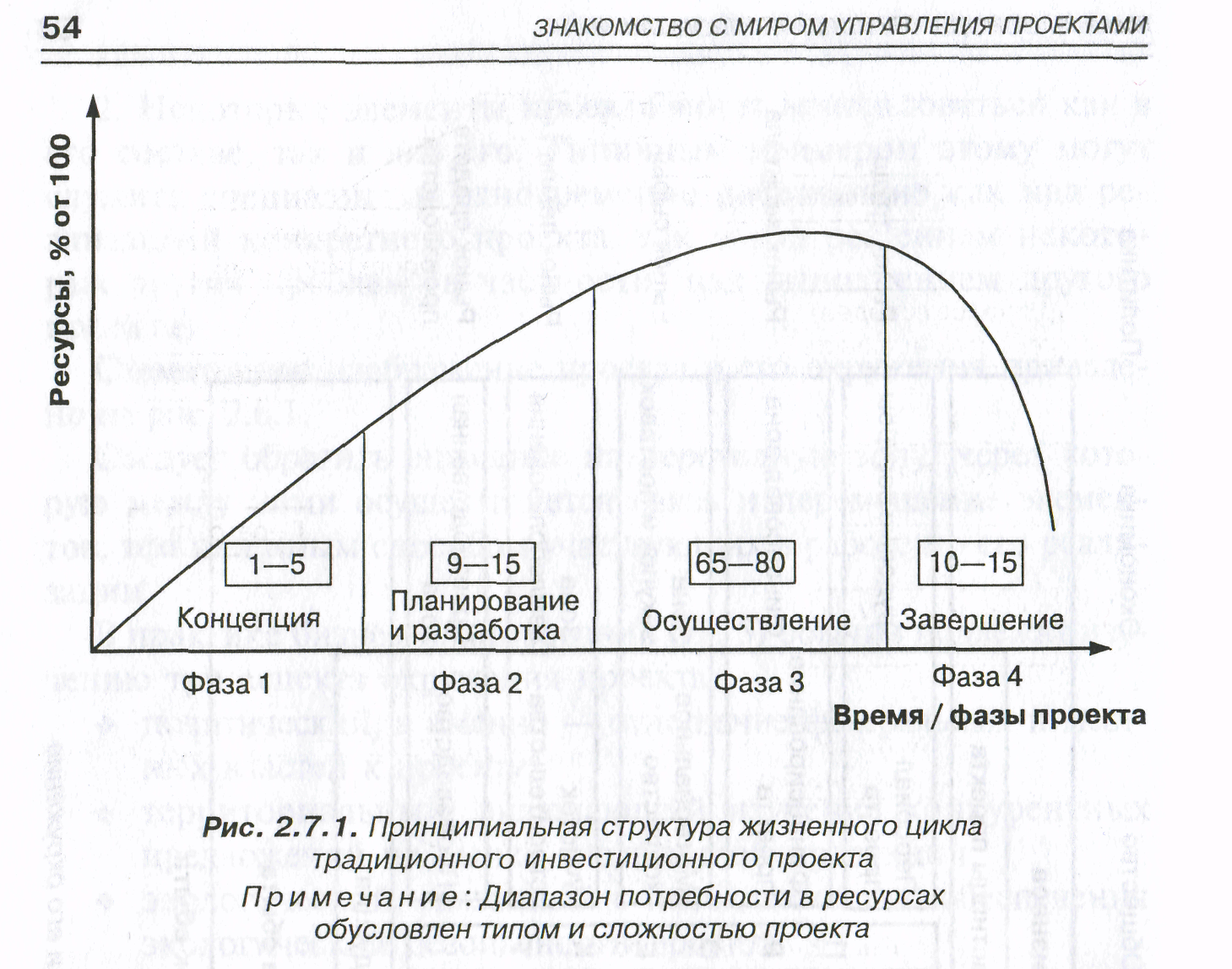

Каждый проект, независимо от сложности и объема работ, необходимых для его выполнения, проходит в своем развитии определенные состояния: от состояния, когда «проекта еще нет», до состояния, когда «проекта уже нет». Принципиальная структура проектного цикла показана на рис. 2.7.1.
Для деловых людей начало проекта связано с началом его реализации и началом вложения денежных средств в его выполнение.
Окончанием существования проекта может быть:
ввод в действие объектов, начало их эксплуатации и использования результатов выполнения проекта; перевод персонала, выполнявшего проект, на другую работу;
•:• достижение проектом заданных результатов;
прекращение финансирования проекта;
начало работ по внесению в проект серьезных изменений, не предусмотренных первоначальным замыслом (модернизация);
•:• вывод объектов проекта из эксплуатации.
Обычно как факт начала работ над проектом, так и факт его ликвидации оформляются официальными документами.
Состояния, через которые проходит проект, называют фазами (этапами, стадиями).

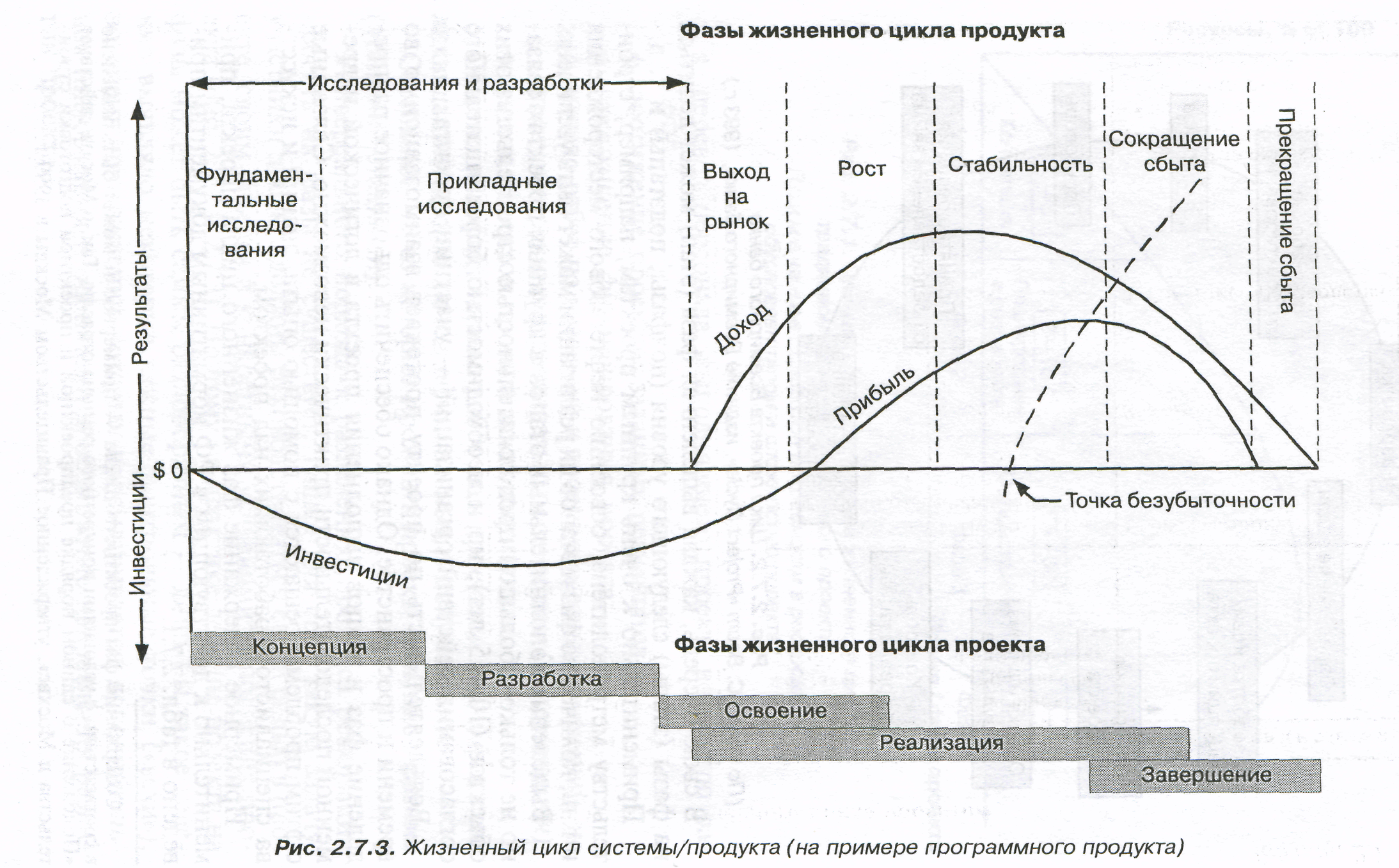

Универсального подхода к разделению процесса реализации проекта на фазы не существует. Решая для себя такую задачу, участники проекта должны руководствоваться своей ролью в проекте, своим опытом и конкретными условиями выполнения проекта (рис. 2.7.2 и 2.7.3). Поэтому на практике деление проекта на фазы может быть самым разнообразным лишь бы такое деление выявляло некоторые важные контрольные точки («вехи»), во время прохождения которых просматривается дополнительная информация и оцениваются возможные направления развития проекта.
В свою очередь, каждая выделенная фаза (этап) может делиться на фазы (этапы) следующего уровня (подфазы, подэтапы) и т. д.
Применительно к очень крупным проектам, например, строительству метрополитена, освоению нефтегазового месторождения и т. п., количество фаз и этапов их реализации может быть увеличено.
Выделение дополнительных этапов в крупных проектах связано не только с большой продолжительностью строительства этих объектов (1015 лет), но и необходимостью более тщательного согласования действий организаций участниц проекта.
Вся деятельность по проекту протекает взаимозависимо во времени и пространстве. Однако обеспечить однозначное распределение фаз и этапов выполнения проекта в логической и временной последовательности практически невозможно. Связанные с этим проблемы решаются с помощью опыта, знаний и искусства специалистов, работающих над проектом.

Примерное содержание фаз жизненного цикла проекта, применительно к действующим в РФ нормативным документам приведено в табл. 2.7.1.1
Таблица 2.7.1
Начальная (предынвестиционная) |
Инвестиционная (строительная) |
Эксплуатационная |
|||
Предынвести-ционные исследования |
Разработка проектно-сметной документации, планирование проекта и подготовка к строительству |
Проведение торгов и заключение контрактов; организация закупок и поставок, подготовительные работы |
Строительно-монтажные работы |
Завершение строительной фазы проекта |
|
1. Изучение прогнозов и направлений развития страны (региона, города) 2. Формирование инвестиционного замысла 3. Подготовка ходатайства (Декларации) о намерениях 4. Предварительное согласование инвестиционного замысла |
1. Разработка плана проектно-изыска-тельских работ 2. Задание на разработку ТЭО (проекта) строительства и разработка 3. Согласование, экспертиза и утверждение ТЭО (проекта) строительства 4. Выдача задания на проектирование |
1.Тендеры на про-ектно-изыскатель-ские работы и заключение контрактов 2. Тендеры на поставку оборудования и заключение контрактов 3. Тендеры на подрядные работы и заключение контрактов 4. Тендеры на услуги консультантов и заключение контрактов |
1. Разработка опе-эативного плана строительства 2. Разработка графиков работы машин 3. Выполнение строительно-монтажных работ 4. Мониторинг и контроль |
1. Пуско-наладочные работы 2. Сдача-приемка объекта 3. Закрытие контракта 4. Демобилизация ресурсов |
1, Эксплуатация 2. Ремонт 3. Развитие производства 4. Закрытие проекта • вывод из эксплуатации • демонтаж оборудования • модернизация (начало нового проекта) |
2.8. СТРУКТУРИЗАЦИЯ ПРОЕКТОВ
Структуризация, суть которой сводится к разбивке проекта на иерархические подсистемы и компоненты, необходима для того, чтобы проектом можно было управлять.
Структура проекта призвана определить продукцию, которую необходимо разработать или произвести, и связывает элементы работы, которые предстоит выполнить как между собой, так и с конечной целью проекта.
Кроме того, процесс структуризации проекта неотъемлемая часть общего процесса планирования проекта и определения его целей, а также подготовки сводного (генерального) плана проекта и матрицы распределения ответственности и обязанностей.
Подробно вопросы структуризации рассмотрены в гл. 13.
2.9. ФУНКЦИИ И ПОДСИСТЕМЫ УПРАВЛЕНИЯ ПРОЕКТАМИ
Управленческие функции включают основные, базовые виды деятельности, которые должны осуществлять управляющие работники на всех уровнях и во всех предметных областях по проекту.
Функции управления проектом осуществляются на всех этапах и фазах управления проектом и включают: планирование (гл. 13), контроль проекта (гл. 15), анализ (гл. 12 и 17), принятие решений (гл. 15), составление и сопровождение бюджета проекта (гл. 15), организацию осуществления (гл. 17), мониторинг (гл. 15), оценку (гл. 13), отчетность (гл. 17), экспертизу (гл. 10), проверку и приемку (гл. 16), бухгалтерский учет, администрирование.
Подсистемы управления проектами формируются в зависимости от структуры предметных областей и управляемых элементов проекта, относительно самостоятельных в рамках проекта. Предметные области и управляемые элементы в рамках проекта в самом общем виде включают: сроки, трудовые ресурсы, стоимость и издержки, доходы (гл. 13 и 14), закупки и поставки ресурсов и услуг (гл. 19), ресурсы (уже закупленные), изменения по проекту (гл. 15), риски проекта (гл. 21), информацию и коммуникации (гл. 22), качество (гл. 18) и пр. Эти подсистемы присутствуют практически в любом проекте. В каждом конкретном проекте могут добавляться специфические подсистемы
3.1. ФОРМИРОВАНИЕ
ИНВЕСТИЦИОННОГО ЗАМЫСЛА (ИДЕИ) ПРОЕКТА
Основные причины появления (источники идей) проектов: неудовлетворенный спрос; избыточные ресурсы; инициатива предпринимателей; реакция на политическое давление; интересы кредиторов. После формирования определенного числа альтернативных идей проекта специалист аналитик проекта должен выполнить предварительную экспертизу и исключить из дальнейшего рассмотрения заведомо неприемлемые. Причины, по которым идея может быть отклонена, имеют весьма общий характер. Например:
недостаточный спрос на продукцию проекта или отсутствие его реальных преимуществ перед аналогичными видами продукции;
•:• чрезмерно высокая стоимость проекта (имеется в виду не только экономическая, но и социальная или, например, экологическая);
отсутствие необходимых гарантий со стороны заказчика проекта (или правительства);
чрезмерный риск;
•:• высокая стоимость сырья. В процессе формирования инвестиционного замысла проекта должны быть получены ответы на следующие вопросы:
цель и объект инвестирования, место (район) размещения-продукция проекта характеристика и объем выпуска; срок окупаемости; доходность проекта;
назначение, мощность и основные характеристики объекта инвестирования;
предполагаемые источники и схема финансирования. Инвестиционный замысел существенно зависит от специфики результата проекта. Для строительных проектов действуют основные положения рекомендаций по формированию инвестиционного замысла (целей инвестирования), одобренные Министерством строительства РФ 13.03.97 г.
3.2. ПРЕДВАРИТЕЛЬНАЯ ПРОРАБОТКА ЦЕЛЕЙ И ЗАДАЧ ПРОЕКТА
Цели и задачи проекта должны быть четко сформулированы, т. к. только при этом условии может быть проработан следующий шаг формирование основных характеристик проекта. К числу таковых можно отнести:
наличие альтернативных технических решений;
спрос на продукцию проекта;
продолжительность проекта в том числе его инвестиционной фазы;
оценка уровня базовых, текущих и прогнозных цен на продукцию (услуги) проекта;
перспективы экспорта продукции проекта; сложность проекта;
исходно-разрешительная документация; инвестиционный климат в районе реализации проекта; соотношение затрат и результатов проекта.
3.3. ПРЕДВАРИТЕЛЬНЫЙ АНАЛИЗ ОСУЩЕСТВИМОСТИ ПРОЕКТА
Предварительный анализ осуществимости проекта производится на основе приведенных выше показателей. Для этой цели обычно используют несложную экспертную систему типа представленной ниже.
Экспертная оценка вариантов инвестиционных решений
Первый шаг реализации данной методики определение фак-торов, которые могут в значительной степени повлиять на успешность выполнения проекта. Среди факторов, оказывающих первостепенное влияние на эффективность инвестиционного проекта, могут быть характеристики, представленные выше.
Второй шаг факторы располагаются в порядке убывания приоритетности. Для этого определяется, какой из них в наибольшей степени повлияет на ход реализации проекта. Далее устанавливается наиболее существенный фактор из оставшихся, и т. д. Получившаяся последовательность заносится в таблицу 3.3.1.
Третий шаг оценка весомости (ранга) каждого из перечисленных факторов. Сумма рангов всех факторов должна быть равна единице. Иначе говоря, сумма по столбцу 3 таблицы 3.3.1 должна быть равна единице.
Четвертый шаг проект(-ы) или варианты одного проекта необходимо оценить по каждому из факторов (критериев) оценки.
Максимальный балл по любому из факторов для проекта равен 100, минимальный 0. Например, если эксперты признают, что спрос на продукцию проекта будет неограниченным, то значение фактора «спрос на продукцию (услуги) проекта» для данного варианта проекта равен 100 баллов.
Пятый шаг экспертная оценка влияния каждого фактора (графы 913) получается путем перемножения веса каждого фактора на оценку этого фактора для каждого варианта (графа 3 умножается на графы с 4 по 8 соответственно). Интегральная экспертная оценка приоритетности вариантов проекта определяется как сумма по графам 913.
Таблица 33.1 Форма для экспертной оценки вариантов инвестиционных решений
Ко п/п |
Характеристика, фактор |
Показатель весомости |
Номер проекта (или варианта проекта) |
Интегральная оценка проекта |
||||||||
1 |
2 |
3 |
4 |
1 |
2 |
3 |
4 |
|||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 |
1 2 3 4 5 |
||||||||||||
Всего: |
- |
1,0 |
- |
- |
- |
- |
- |
.
Данная методика может применяться как для предварительного отбора наиболее перспективных вариантов осуществления проекта, так и для предварительного определения осуществимости проекта. В первом случае для дальнейшего рассмотрения остаются альтернативы, получившие наивысшие результаты, во втором полученная интегральная экспертная оценка проекта сравнивается с определенным заранее «ограничением снизу». Если полученное экспертным путем значение выше установленного предела, проект признается осуществимым.
Если проект достоин дальнейшего рассмотрения, определяют состав сведений, которые потребуются для его разработки,
включая:
* детальный маркетинг;
инженерно-геологические изыскания; оценку окружающей среды и местных источников сырья; политическую обстановку в регионе, республике, стране; социокультурную характеристику населения.
ПРОЕКТНЫЙ ЦИКЛ
