АНАЛИЗ ХОЗЯЙСТВЕННОЙ ДЕЯТЕЛЬНОСТИ ТОО «САПАР»

ВВЕДЕНИЕ

В процессе эксплуатации автомобиля его надежность и другие свойства постепенно снижаются в следствии изнашивания деталей, также коррозии и усталости материала, из которого они изготовлены. В автомобиле появляются различные неисправности, которые устраняют при ТО и ремонте.

Известно, что создать равнопрочную машину, все детали которой изнашивались бы равномерно и имели бы одинаковый срок службы, невозможно. Следовательно, ремонт автомобиля даже только путем замены некоторых его деталей и агрегатов, имеющих небольшой ресурс, всегда целесообразен и с экономической точки зрения оправдан. Поэтому в процессе эксплуатации автомобили проходят на автотранспортных предприятиях (АТП) периодическое ТО и при необходимости текущий ремонт (ТР), который осуществляется путем замены отдельных деталей и агрегатов, отказавших в работе. Это позволяет поддерживать автомобили в технически исправном состоянии.

При длительной эксплуатации автомобили достигают предельного технического состояния и они направляются в капитальный ремонт (КР) на АРП. Задача капитального ремонта состоит в том, чтобы с оптимальными затратами восстановить утраченные автомобилем работоспособность и ресурс до уровня нового или близкого к нему.

КР автомобилей имеет большое экономическое и, следовательно, народнохозяйственное значение. Основным источником экономической эффективности КР автомобилей является использование остаточного ресурса их деталей. Около 70-75% деталей автомобилей, прошедших срок службы до первого КР, имеют остаточный ресурс и могут быть использованы повторно, либо без ремонта, либо после небольшого ремонта.

Таким образом, основным источником экономической эффективности КР автомобилей является использование остаточного ресурса деталей второй и третьей групп.

КР автомобилей позволяет также поддерживать на высоком уровне численность автомобильного парка страны.

1.АНАЛИЗ ХОЗЯЙСТВЕННОЙ ДЕЯТЕЛЬНОСТИ ТОО «САПАР»

1.1 История развития ТОО «Сапар»

На основании приказа №8 (5) по Костанайскому отделению «Союзсовхозтранса» от 29. 02. 36 года была организована в сентябре 1936 года Рудненская автоколонна с резиденцией (как гласит выписка из Госархива) в Костанайском районе.

На автобазу возлагались обслуживание автомобилями перевозками грузов совхозов, автобаза обслуживала 20 совхозов, специализировались на перевозке зерна, продуктов животноводства, нефтепродуктов, лесоматериалов, твердого топлива, строительных материалов.

14 марта 1958 года предприятие переименовано в Костанайский автобусный парк на основании приказа №11 министерства автомобильного транспорта и шоссейных дорог от 14.03.58 г. Автобусный парк осуществлял перевозки пассажиров районных и междугородних маршрутов, а с 1960 г. Началась активная переброска автобусов районных маршрутов на городские. Первыми городскими маршрутами, ставшими историческими для предприятия, были: гор. Костанай – пос. дальний, Аэропорт – Центр, Кожевенный завод – ст. Костанай – всего 14 и 3 пригородных.

С развитием города Костанай развивалось и предприятие. Параллельно с развитием маршрутной сети развивалась и производственная база парка: построены гаражи, котельная, материальный склад, производственный корпус, малярный цех, проложены канализация, водопровод, силовой кабель, телефон, заасфальтирована и благоустроена территория.

На генеральном плане показан главный производственный корпус объединенный с административным зданием. Открытая стоянка автобусов расположена на асфальтированной площадке. Работы по ежедневному обслуживанию производятся в производственном корпусе, в зоне ЕО. Механизированная мойка находится отдельно от производственного корпуса. Рядом расположены очистные сооружения. Трансформаторная подстанция расположена в 20-ти метрах от территории ТОО «Сапар». Кроме главного производственного корпуса на территории предприятия расположены: боксы хранения подвижного состава, здание диспетчерской службы, КТП.

Технико-экономические показатели по генеральному плану.

  1. Площадь участка, м2 – 65660;
  2. Площадь застройки, м2 – 24888;
  3. Площадь асфальтового покрытия, м2 – 40400;
  4. Площадь стоянки, м2 – 11100,6;
  5. Коэффициент застройки, – 0,38;

В архитектурно-планировочное решение по генеральному плану включен: главный производственный корпус – одноэтажное здание, второй степени огнестойкости, бесфонарное, бескровное. Здание имеет пролеты. Высота корпуса 6,6 метра, что удовлетворяет требованиям ремонтного производства для данного типа подвижного состава.

Конструктивная схема здания – каркасная, стены – панельные. На колонны марки КП-11–16 положены формы марки ФС-24–3А с пролетом 24 метра. Формы сверху закрываются железобетонными плитами марки ПНТП-1. покрытие крыши – мягкая кровля с утеплителем на битумной пластине. Фундамент – бетонный, глубина заложения – 1,6 метра. Форма фундамента – монолитная, стаканного типа. Перегородки в здании выполнены из кирпича, ширина перегородки 350 мм. наружные стены – кирпичные, утепленные из ячеистого бетона. Оконные проемы – ленточные. Высота пояса остекленения – 3,6 м, что позволяет получить достаточную освещенность производственного корпуса. Искусственное освещение корпуса осуществляется люминесцентными лампами.

Въезд и выезд автотранспорта производится через двое ворот. Размеры ворот 4х3,6 метра. Ворота с автоматическим приводом. В закрытой стоянке имеется 8 ворот такого же размера с северной стороны бокса, и 8 ворот с южной стороны. Все ворота – распашные. Пол в производственном корпусе, вспомогательных цехах и на стоянке выполнен согласно технологическому процессу асфальтированным, керамическим.

Стены производственного корпуса, за исключением кирпичных не штукатурятся. Для защиты от коррозии стен применяются различные окрасочные и клеевые материалы.

Отопление и вентиляция. Расчетная температура воздуха = – 300С. Теплоноситель – горячая вода. Теплоснабжение идет от теплопункта ТОО «Сапар». В качестве нагревательных элементов применены сварные стальные трубы, обладающие тепловыми показателями, нагревательные приборы устанавливаются под окнами наружных стен вдоль стен производственного корпуса.

Вентиляция цехов, имеющих вредные выбросы – местная, в остальных помещениях – вытяжная, через шахты с дефлекторами.

Водоснабжение ТОО «Сапар» осуществляется от городской сети водопровода. Пожаротушение – от кольцевой цепи сетей. Вода на промышленные нужды подается из сети промышленного водопровода. Расход воды на производственные нужды составляет 1000 л на один автобус в сутки. Расход воды на бытовые нужды определяется исходя из нормы на 1 рабочего:

25 л – 1 рабочий, 15 л – 1 водитель, 40 л – 1 душ.

3 л – на 1м2 пола.

1.2 Обоснование реконструкции шиномонтажного участка ТОО «Сапар»

Подвижной состав парка разделен на 2 колонны автобусов, выполняющих перевозку пассажиров и вспомогательное подразделение.

Списочный состав автомобилей предприятия 207 автобус: ЛиАЗ-5256 157 единиц и ПАЗ-4230–03 50 единиц. Всего на линию ежедневно выходит 184 единицы остальной подвижной состаав находится в резерве. По решению ПТО часть машин которые имеют значительный пробег, находятся на консервации.

Вспомогательное подразделение:

ГАЗ-3102 (1 ед.), ГАЗ-31105 (2 ед.), ГАЗ-3110 (1 ед.), ГАЗ-2705 (1 ед.), ГАЗ-330210 (2 ед.), ЗИЛ-431212 (1 ед.), ЗИЛ-431412 (1 ед.), КамАЗ-5411 (1 ед.), КамАЗ-5320 (1 ед.), КамАЗ-5511 (1 ед.), Урал-375 (1 ед.), ЛиАЗ-677 (1 ед.), трактор (щетка) (1 ед.), трактор (экскаватор) (1 ед.), автопогрузчик. Всего по подразделению 17 ед.

По годам выпуска подвижной состав эксплуатируется с 2005 года. Но год выпуска отдельных частей автобусов колеблется от 1996 года (кузов автобуса 1996 год).

По даны ТОО «Сапар»с начала эксплуатации подвижного состава наблюдалось снижение коэффициента технической готовности, а следовательно и коэффициента выпуска.

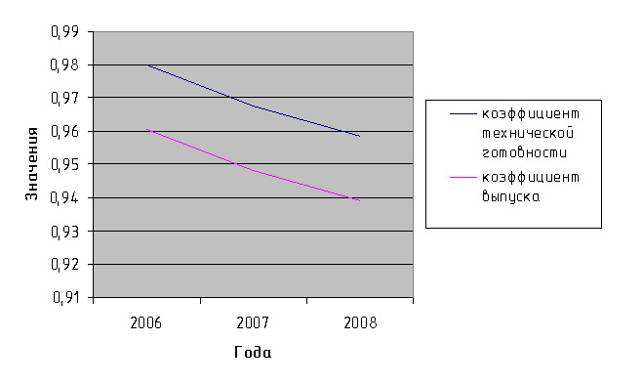

Рисунок 1. Показатели технической готовности и выпуска автобусного парка

С начала эксплуатации пробег подвижного состава равен в среднем 200 тыс км. Это говорит о том что автобусы выполняют большой объем перевозок. Это приводит к отказам и поломкам систем и агрегатов, что неизбежно влечет за собой снижение показателей технической готовности парка ТОО «Сапар». На рисунке 1. видно, что коэффициент технической готовности ТОО «Сапар» изменяется с 2006 до 2008 от 0,98 до 0,94. А так как коэффициент выпуска находится в следующей зависимости от коэффициента технической готовности 0,98·Т, то он тоже снижается.

Я провел анализ отказов и число их появления в течении 3-календарных месяцев. Общее количество отказов за это время составило 2593. При этом выделяется несколько групп отказов: системы охлаждения, топливной системы, системы смазки, рулевого управления, тормозной системы, трансмиссии, ходовой части, колес, электрооборудования и кузова. На рисунке 1.2 это показано в процентном соотношении. Работы по устранению неисправностей и отказов выполняют бригады текущего ремонта и рабочие различных участков.

Рисунок 2. Распределение основных отказов автомобилей

За рассмотренный период количество отказов колес составило 268. А в процентном выражение – 12%. Эксплуатация шин проходит в тяжелых условиях. В процессе качения на шину действуют различные по величине и направлению силы. В зависимости от скорости движения и состояния дорожного покрытия, температуры окружающего воздуха, величины уклонов, характера поворотов дороги износ шин и наработка на отказ могут быть различными. Основными причинами отказов колес, выявленных в процессе анализа, являются механические повреждения шин, трещины и повреждения диска колес, повреждения посадочных отверстий диска под шпильки. Процентное соотношение причин отказов колес показано на рисунке 3.

Рисунок 3. Причины неисправностей автомобильных колес

Из рисунка 3. видно, что основными отказами колес являются механические повреждения шин. Которые устраняются на шиномонтажном участке. Автомобиль поступает на участок, затем производится снятие неисправного колеса с автомобиля. Если же отказ произошел на линии, то замена колеса производится на маршруте службой тех помощи. Затем по приходу с линии восстановленное колесо ставится обратно на тот же автомобиль, с которого снималось. Рассмотрим шиномонтажный участок. Наиболее трудоемкие операции это вывешивание автобуса, снятие колеса, демонтаж шины и ее монтаж. Замена ручного труда на механизированный значительно снижает трудоемкость работ, время выполнения и существенно облегчает труд рабочего. На шиномонтажном участке вывешивание автобуса, снятие колеса и установка на автомобиль производится вручную, увеличивая простой автобуса на посту. На рисунке 4 показана доля простоя на шиномонтажном участке.

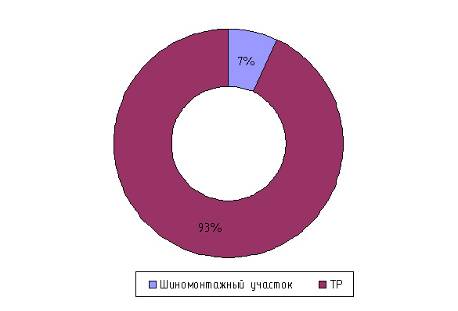

Рисунок 4. Доля простоя автобуса на шиномонтажном участке

С целью уменьшения простоя автобусов на шиномонтажном посту предлагаю внедрить подъемник на пневмоподушках. Трудоемкость замены колеса составляет порядка 25 чел х мин, после внедрения, с учетом использования подъемника, гайковерта, тележки для снятия колес предполагаю что трудоемкость снизится до 17 челхмин. А суточная производственная программа увеличится с 15 до 20 замен колес.

Шины применяемые на подвижном составе ОАО ПАТП-2 это 11/70R22,5 «MЕDVЕD», 11/70R22,5 «BЕLSHINА», 275/70R22,5. Нормативный пробег этих шин составляет 80 тыс. км. Стоимость шин 6700 тенге.

С начала эксплуатации подвижного состава потребность в новых шинах была не высока (94 шины за 2006 год). Но по мере увеличения побега автопарка, потребность в новых шинах возрастает и составляет 1072 шины за 2008 год. Это объясняется уменьшением пробега восстановленных шин до 60 тыс. км. и менее. На рисунке 5 представлена статистика замены автомобильных шин за 3 года.

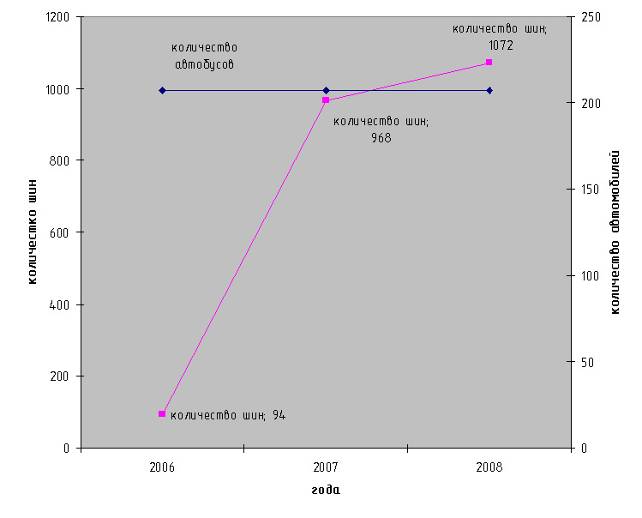

Рисунок 5. Статистика по количеству замены автомобильных шин

Проблемой, выявленной на АОА ПАТП-2 является: повышенная трудоемкость и простой автобусов из-за повреждения колес.

Целью данного дипломного проекта является снижение трудоемкости и простоя автобусов из-за отказов колес. Для этого в проекте нужно выполнить следующие задачи:

1. Провести технологический расчет предприятия.

2. Произвести подбор технологического оборудования шиномонтажных работ.

3. Провести организацию работ в шиномонтажном комплексе.

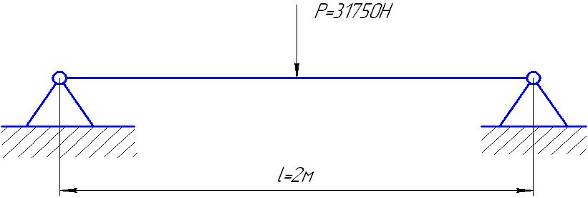

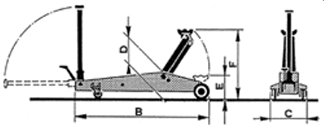

4. Разработать стенд для вывешивания автомобиля в шиномонтажном комплексе.

5. Оценить экономическую эффективность принятых инженерных решений.

2. ОРГАНИЗАЦИЯ ТЕХНОЛОГИЧЕСКОГО ПРОЦЕССА

Минавтотранс РСФСР является крупным потребителем шин. Затраты на приобретение составляют значительную часть в смете затрат на эксплуатацию подвижного состава, в тоже время около 50% шин разрушается преждевременно вследствие нарушения правил эксплуатации. В условиях необходимости рационального и экономного использования, улучшение их технологического обслуживания и ремонта задача весьма актуальная. Исходя из актуальности задачи в АТП предусмотрена реорганизация шинного комплекса, выполняющего следующие основные функции: замена колес, монтаж и демонтаж шин, их ремонт и хранение. Организация комплексного участка позволяет централизовать все функции по содержанию шин небольшой бригадой высококвалифицированных специалистов. Перечень оборудования, необходимого для шиномонтажных работ, приведены на рисунке 6.

шиномонтажн

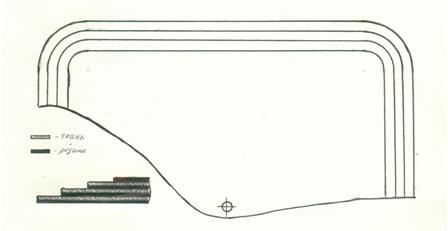

Рисунок 6. Схема технологической оснащенности шиномонтажного комплекса

2.1 Описание технологической планировки поста смены колес

Пост смены колес расположен в помещении. Пост позволяет обслуживать не только легковые и грузовые автомобили, но и автобусы, он имеет длину 18 метров, ширину 6 метров, тупиковый. Пост предназначен для снятия и установки колёс и оборудован подъемником для вывешивания колёс автомобиля, электрогайковёртом и тележкой для снятия колёс. А Так же кран – балкой для транспортирования колес в шиномонтажное отделение.

2.2 Описание шиномонтажного отделения

Под шиномонтажное отделение отведено помещение граничащее с постом смены колёс. Помещение обеспечивает расстановку технологического оборудования, а также временное хранение находящихся в отделении колёс в сборе, покрышек, камер и дисков колёс.

Поступающее в отделение для перемонтажа колесо устанавливается в стеллаж и регистрируется; перед демонтажем колесо моют в установке для мойки колёс и сушат в сушильной камере. Затем колесо подают на настил шиномонтажника и на стенд демонтажа шин. После демонтажа покрышку осматривают с наружной и внутренней стороны. Для удобства осмотра изнутри предназначен ручной борторасширитель. Камеру направляют в вулканизационное отделение для контроля и ремонта (при необходимости).

При необходимости дисковый обод колеса очищают от ржавчины на станке для очистки ободов и складывают на стеллаж.

Погнутые замочные кольца правят на установке для правки замочных колец. При необходимости замочные кольца очищаются от ржавчины на верстаке металлической щеткой. Очищенные диски и кольца направляются в малярное отделение для окраски.

Исправленные покрышки хранят в стеллаже, а камеры и ободные ленты на вешалке. После комплектации шина монтируется на обод на шиномонтажном стенде. Затем колесо устанавливается в предохранительную клеть где накачивается воздухом, подаваемым от воздухораздаточной колонки. Балансировка смонтированных колёс производится на стенде для статической балансировки колёс грузовых автомобилей. Готовые колеса хранятся в стеллаже.

2.3 Описание вулканизационного отделения

Вулканизационное отделение расположено в отдельном помещении непосредственно граничащим с постом смены колёс и шиномонтажным отделением. В помещении размещено оборудование для ремонта камер и местного ремонта покрышек. Для удобства подачи шин в ремонт на участке установлен консольно-поворотный кран.

Шины и камеры поступающие в ремонт помещают на стеллаж и вешалку. У принятых в ремонт шин определяют группу и способ восстановления, а затем эти шины маркируют.

Шины осматривают с наружи и изнутри, поврежденные места вырезают на спредере и шерохуют. Наносятся починочные материалы и устанавливают в шкаф для просушки, а затем вулканизируют. Готовые покрышки отделывают.

Камеры проверяют в ванне на герметичность, и отмечают места проколов. Затем камеру шерохуют в месте повреждения, наносят починочные материалы и вулканизируют. Готовые остывшие камеры отделывают.

2.4 Описание склада хранения автошин

Склад автошин находится на территории АТП в отдельном помещении от производственного комплекса. С центрального склада шины поступаю в оборотный склад, находящегося рядом с шиномонтажным комплексом. С оборотного склада шины поступают на шиномонтажный участок.

2.5 Перечень и последовательность выполнения технологического процесса в шиномонтажном и шиноремонтном отделениях

Схема последовательности выполнения основных операций технологических процессов шиномонтажного отделения приведена на рисунке

Регистрация поступления в отделение и выдачи колёс и шин ведётся в журнале по форме, установленной действующими «Правилами эксплуатации шин».

Подлежащее перемонтажу колесо в сборе должно быть предварительно тщательно вымыто в машине для мойки колёс. Если мойке подверглась покрышка, то после мойки из нее удаляют воду пылесосом. Для улучшения мойки вода, подаваемая к машине, подогреваемая до 40 – 50 0С.

После мойки колесо помещают в сушильную камеру. Сушка колеса проводится при температуре 80 – 90 0С и наличии в камере приточно-вытяжной вентиляции продолжается 10 мин.

После проверки влажности сухое чистое колесо кран-балкой направляется к монтажно-демонтажному столу.

Колесо, прошедшее очистку, демонтируют, после чего осуществляют контрольный осмотр покрышки, камеры, ободной ленты, обода, диска, колец. Демонтаж шин выполняется на стенде. Для облегчения и ускорения извлечения камеры из покрышки предварительно из камеры отсасывают воздух.

Вынутые из покрышки камера и ободная лента подлежат контрольному осмотру для определения дальнейшей их пригодности. Камеры и ободные ленты во избежание загрязнения подвешивают на вешалках, шины и колёса в сборе и диски хранят в стеллажах.

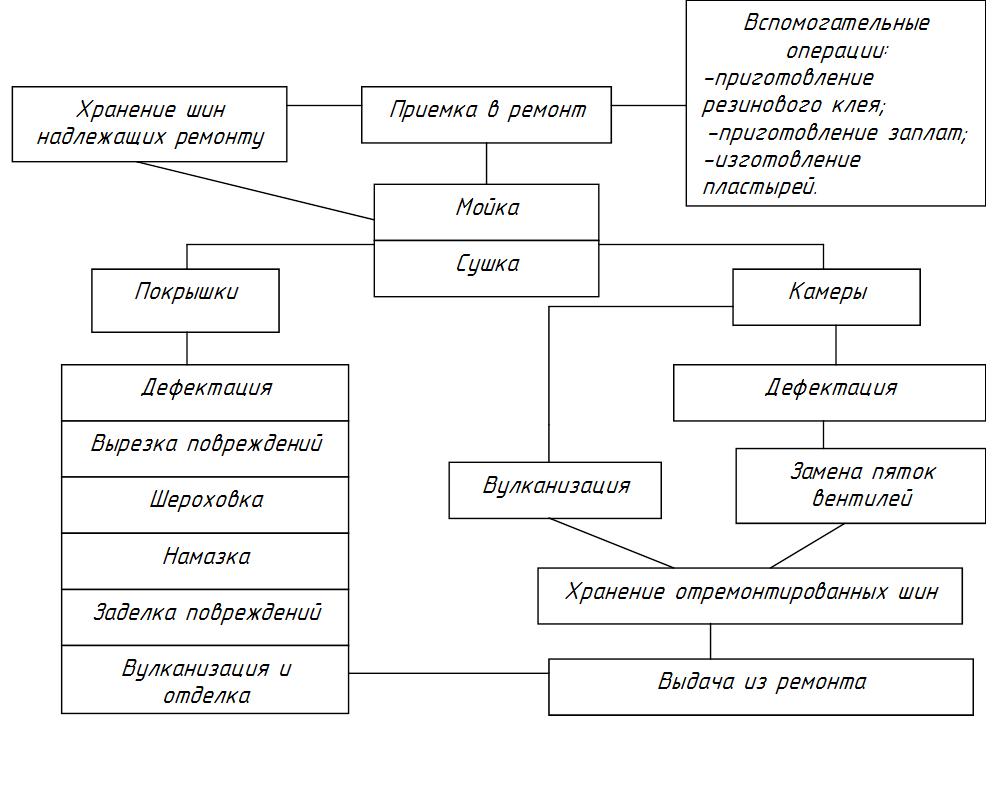

Рисунок 7. Схема основных операций технологического процесса монтажа и демонтажа колес

Годность ободной ленты и камеры определяют наружным осмотром. Проколы в камере обнаруживают уталкиванием её в слегка накаченном состоянии в ванне с водой. Места проколов обводят химическом карандашом. Вынутую из воды камеру насухо вытирают и направляют в зависимости от её состояния в монтаж или в ремонт.

Покрышки осматривают с наружной и внутренней стороны. Для осмотра внутренней поверхности применяют переносную лампу с защитной сеткой. Для облегчения и лучшего выявления повреждений применяют спредер, на котором операции подъёма, разведения бортов и вращения покрышки при контроле её составления механизированы.

Обнаруженные в покрышке застрявшие предметы удаляют изогнутым шилом и плоскогубцами. Проникшие в глубь протектра через видимые на глаз порезы мелкие камни обнаруживают щупом (тупым шилом), металлические предметы, застрявшие в шинах и не видимые на глаз, выявляются с помощью электронного дефектоскопа.

Покрышки при наличии повреждений направляются в ремонт. Покрышки, не пригодные к ремонту и эксплуатации, отсортировывают для последующего списания.

Ободья и всю поверхность колёс, съёмные бортовые и замочные кольца осматривают для выявления неисправностей (трещин, ржавчины, разработанных отверстий под шпильки, заусенцев, вмятин, изгибов) и проверки состояния окраски.

Очистка ободьев колёс, конических полок, замочных и бортовых колец от ржавчины производится на станке модели Р – 101 или в ручную металлической щёткой. Окрашивают ободья и кольца в малярном цехе автотранспортного предприятия.

Монтажу подлежат только совершенно исправные (согласно ГОСТу или техническим условиям), сухие, чистые и соответствующие по размеру покрышки, камеры, ободные ленты, ободья, съёмные бортовые и замочные кольца. Монтаж покрышек с манжетами без вулканизации не допускаются. Монтаж шин производят на стенде для демонтажа шин.

В смонтированную шину воздух до установленной «Правилами эксплуатации» нормы давления.

Во избежание соскакивания замочного кольца, что может привести к несчастным случаям, при накачивании шин применяют защитную клетку, в которую ставят колесо. Для накачивания шин применяют воздухораздаточную колонку модели С – 413. Статическую балансировку колёс выполняют на стационарном станке модели К – 126. Покрышки, камеры, ободные ленты и смонтированные шины хранят на складе, согласно существующим правилам. Покрышки следует хранить в вертикальном положении и время о времени (через 2–3 месяца) поворачивать их, меняя точки опоры. Камеры хранят в подкаченном состоянии, вложенными внутрь покрышек.

Каждой прикреплённой к автомобилю шине присваивается внутригаражный номер, который выжигается на обеих боковинах покрышки специальным электроклеймителем.

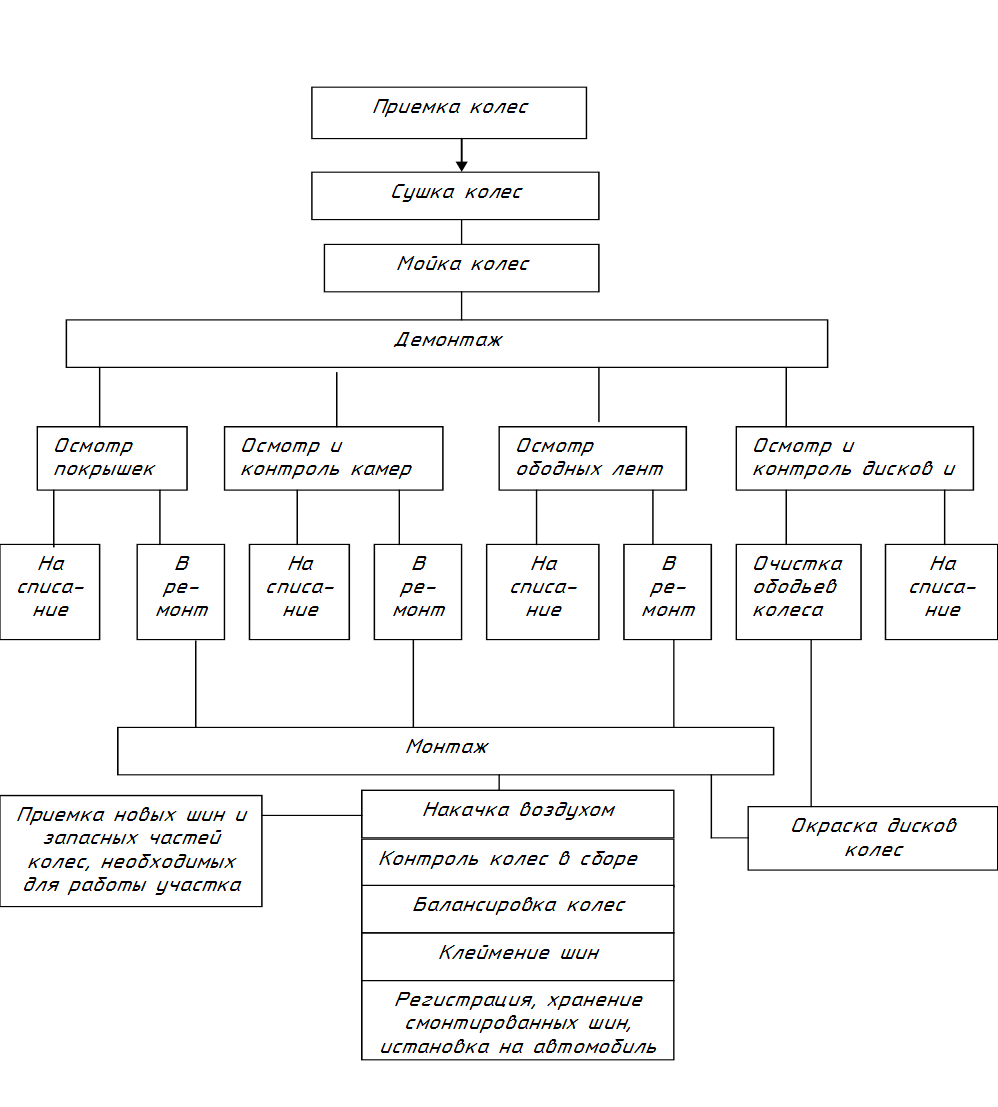

На рисунке 8. приведена схема последовательности выполнения основных операций технологического процесса вулканизационного отделения.

Технологический процесс ремонта покрышек включает в себя следующие операции: приема, подготовка к ремонту, шероковка, подготовка починочного материла, промазка клеем, сушка и заделка повреждений, вулканизация, отделка и контроль.

Рисунок 8. Схема технологического процесса ремонта местных повреждений шин

Сушку перед ремонтом в отличии от сушки перед монтажом проводят при температуре 40–60 0С в течении двух часов, после чего проверяют влажность и если она превышает установленные нормы её продолжают.

Подготовка поврежденных участков предусматривает удаление из покрышки инородных тел и вырезку поврежденных участков. Вырезку производят для выравнивания ремонтируемых повреждённых участков и очистки его от повреждённых резины и корда.

Шероховка производится для улучшения промазки ремонтируемого места резиновым клеем и увеличения поверхности контакта его с починочным материалом.

Места повреждения в каркасе и брекере шерохуют дисковой дисковой проволочной щёткой, а в протекторе и боковине фигурными шарошками, закреплёнными на конце гибкого вала шероховального привода, и затем очищают пылесосом от пыли.

Подготовка починочного материала заключается в предварительной заготовке пластырей, манжет и подманжетников, по форме вырезки манжеты подвергают шероховке со всех сторон. Методы обработки поврежденных участков покрышек различного типа шарошками показаны на рисунке 9.

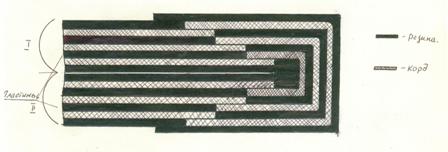

Рисунок 9. Методы обработки поврежденных участков покрышек:

а – дисковой шарошкой, б – фигурной шарошкой, в-конусной шарошкой

Промазка клеем и сушка – это наиболее ответственные операции от качества выполнения которых зависит прочность связи ремонтируемого места покрышки с починочным материалом.

Первоначально клеем малой концентрации покрывают ремонтируемые участки на внутренней, а затем и на наружной поверхности, а также манжеты. Последующую сушку производят в сушильном шкафу при температуре 30–40 0С в течении 25–30 мин. или при комнатной температуре в течении 1 часа. Вторичную промазку осуществляют клеем высокой концентрации с просушкой при этой же температуре только в течении 35–45 мин.

Заделка повреждений – это процесс положения подготовленного починочного материала на ремонтируемые участки с последующей прикаткой роликом. Заделывание повреждений начинают с внутренней стороны покрышки, а заканчивают с наружной.

При заделки сквозных повреждений стенки отверстий обкладывают прослоечной резиной толщиной 0,7 мм. Такой же резиной обкладывают починочные материалы: манжету (выпуклая сторона), подманжетник (с обеих сторон), пластырь (ступенчатая сторона). Прослоечная резина обеспечивает хорошую связь ремонтируемого участка с починочным материалом. После обкладки прослоечной резиной повреждённый участок заделывают протекторной резиной (вырезанные места в протекторе и брекете) и прослоечной резиной толщиной 2,0 мм (вырезаемые места в каркасе). Манжеты и пластыри накладываются так, чтобы направление нитей корда и их наружного слоя совпадало с направлением нитей наружного слоя покрышки.

Их накладывают постепенно (для предотвращения воздушных пузырей), затем прокатывают роликом, а края покрывают прослоечной резиной толщиной 0,7 мм. Затем проверяют плотность прилипания починочного материала, а места вздутий прокалывают шилом для выпуска воздуха.

При вырезке в рамку на все ступеньки укладывают прослоечную резину толщиной 0,7 мм и прикатывают роликом. Затем последовательно накладывают (вставляют в рамку) ряд заплат, последний верхний слой должен перекрывать края на 30–50 мм во всех направлениях.

При заделки наружных повреждений всё ремонтируемое место обкладывают прослоечной резиной толщиной 0,7 мм, а по углублениям в каркасе – прослоечной резиной толщиной 2,0 мм. Повреждённый участок протектора заполняют протекторной резиной. Починочная резина должна быть выше поверхности покрышки на 2–3 мм со скосом на кроя для обеспечения опресовки при вулканизации.

Края наложенных манжет, пластырей и вставок корда следует покрывать ленточной прослоечной резины толщиной 0,7 мм. Заделка ремонтируемого участка не должна увеличивать толщину покрышки, так как это приведет к дисбалансу покрышки и излишнему расходу материала.

Вулканизация осуществляется для создания прочного соединения участков покрышки с починочным материалом, превращая их в монолитную прочную и эластичную массу. Вулканизация ведется при температуре 143 +- 2 0С и давлении около 0,5 МПа. Процесс вулканизации состоит из времени прогрева материала и времени самого процесса вулканизации и продолжается от 30 до 180 мин. в зависимости от толщины ремонтируемого участка и вида повреждения.

Отделка – процесс удаления заусенцев и излишков резины, снятие всех неровностей при помощи шероховки. (Шины, идущие на восстановление протектора, отделки не подвергаются.)

Контроль качества ремонта покрышки осуществляется внешним осмотром. На отремонтированном участке покрышки не должно быть отслоения починочного материала, утолщений, искажений формы, недовулканизации складок. На поверхности отремонтированного участка допускается наличие одной раковины или поры размером до 10 мм и глубиной до 2 мм.

Технологический процесс ремонта камер включает следующие операции: подготовка камеры к ремонту, шероховка, подготовка починочного материала, намазку клея, сушку, заделку повреждений, отделку и контроль.

Подготовка камеры к ремонту предусматривает снятие заплаты наложенной холодным способом путём нагрева на вулканизационной плите в течении 2–3 мин. и вырезка поврежденного места. В повреждённых местах края разрывов закругляют ножницами.

При повреждении камеры в месте установки вентиля пробивают отверстие в другом месте. В местах проколов камеру не вырезают.

Шероховку производят шлифовальным кругом на ширину 20–25 мин. по всему периметру вырезки. У концов вставляемого сектора шерохуют внутреннюю поверхность, а у камеры – наружную на ширину 50–60 мм. Места проколов шерохуют на участке диаметром 15–20 мм. Зашерохованные места очищают от пыли и просушивают в течении 20–30 минут. Подготовка починочных материалов заключает в себе следующее.

При проколах и мелких разрывах (размером до 30 мм) в качестве починочного материала используют сырую камерную резину.

Размер заплаты должен быть на 20–30 мм больше вырезки и не достигать границ шероховки на 2–3 мм. Для замены поврежденных участков камеры длинной более 500 мм заготавливают из старых камер того же размера сектора, их длинна должна быть на 80–100 мм больше удаляемой части камеры.

Намазка клеем и сушка – двухразовая, первая клеем малой концентрации, вторая – большой концентрации с последующей просушкой каждой намазки при температуре 20–30 0С в течении 20 минут.

Заделка повреждений заключается в наложении заплат и прикатывания их роликом. На поверхности камеры, покрытые клеем по периметру стыка или отверстия, накладываются полоски прослоечной резины шириной 15–20 мм.

Вулканизацию производят на плите вулканизационного аппарата. Камеру накладывают заплатой на плиту, припудренную тальком, так, чтобы центр заплаты был совмещён с центром прижимного винта, затем на участок камеры накладывают резиновую прокладку и прижимную плиту, которая должна перекрывать края заплаты на 10–15 мм, и не зажимать краёв сложенной вдвое камеры. Если ремонтируемый участок не помещается под прижимной плитой, то камеру вулканизируют в несколько приемов. Время вулканизации зависит от размеров заплаты. Мелкие заплаты вулканизируют в течении 10 минут, более крупные и стыки – в течении 15 минут, фланцы вентилей – 20 минут.

Отделка камер включает в себя срезание краёв заплаты и стыков заподлицо с поверхностью камеры, шлифование заусенцев, наплывов и других неровностей.

Контроль камер производится наружным осмотром для обнаружения невулканизированных участков, пористости резины, отслаивания фланцев, заплат и стыков, вздутия, наплыва резины, перевулканизации отдельных мест, образующих трещин при сгибании и др. Кроме того, камеры проверятся на герметичность воздухом под давлением 0,15 МПа в ванне с водой.

2.5.1 Режим труда и фонды времени работы рабочих оборудования

Режим работы участка определяется количеством рабочих дней в неделю – 5, количеством рабочих дней в году – 252, количеством рабочих смен в сутки и продолжительностью рабочей смены – 8 часов исходя из режимов работы оборудования и рабочих. Различают два вида фондов времени: номинальный и действительный.

Номинальным годовым фондом времени работы оборудования называется время в часах, в течении которого может работать оборудование при заданном режиме работы.

Фно = Др х t , (1)

где Др = 252 дня – количество рабочих дней в году,

t = 8 часов – продолжительность рабочей смены

Фно = 252 х 8 = 2016 час.

Номинальный годовой фонд времени работы не может быть полностью использован, т.к. имеются неизбежные простои оборудования в ремонтах и обслуживании.

Действительный (расчетный) годовой фонд времени работы оборудования Фдо представляет собой время в часах, в течении которого, оборудование может быть полностью загружено производственной работой

Фдо = Фно х П, (2)

где П = 0,98 – коэффициент использования оборудования учитывающий простой оборудования в ремонтах

Фдо = 2016 х 0,98 = 1776

Годовым фондом рабочего места Фрм называется время в часах, в течении которого рабочее место используется, численное значение годового номинального фонда времени рабочего места практически равно годовому номинальному фонду времени работы оборудования.

Номинальный годовой фонд рабочего времени рабочего Фнр равен произведению числа работы часов в смену на число рабочих дней в году.

Действительный (расчетный) годовой фонд времени работы одного рабочего Фдр определяют исключая из номинального фонда времени которое приходится на очередной отпуск, выполнение государственных обязанностей, болезни и т.п.

Таблица 1. Годовой фонд рабочего места

ЭЛЕМЕНТЫ ВРЕМЕНИ

Единица измерения

Принятые данные

Календарное время

Дни

365

Выходные

Дни

104

Праздничные дни

Дни

9

Номинальное время

Дни

252

Планированные невыходы, всего

Дни

30

Очередной отпуск

Дни

24

По болезни

Дни

1

По уважительным причинам

Дни

2

Рабочее время

Дни

222

Продолжительность рабочей смены

Час

8

Годовой номинальный фонд времени

Час

2016

Годовой действительный фонд времени

Час

1776

Ученический отпуск

Дни

1

2.5.2 Годовая производственная программа

Годовая производственная программа производственного участка определяется величиной годовой производственной программы авторемонтного предприятия, указанной в задании на дипломное проектирование и составляет:

автомобилей FОRD L9000 - 100 штук.

автомобилей STЕRLING АSTЕRА - 100 штук.

Авторемонтное предприятие предназначено для выполнения капитального ремонта грузовых автомобилей разных моделей поэтому для упрощения расчетов его производственную программу приводят по трудоемкости к одной модели, принятой за основную модель.

Приведенную производственную программу участка определяют по формуле:

Nпр=N+N1КМ (шт)

где N = 100 шт. - годовая производственная программа капитальных ремонтов автомобилей FОRD L-9000-, принятой за основную модель;

N1 = 100 шт. - годовая производственная программа капитальных ремонтов автомобилей STЕRLING АSTЕRА.

КМ = 1,75 - коэффициент приведения трудоемкости автомобиля FОRD L-9000 к автомобилю STЕRLING АSTЕRА принятого за основную модель;

тогда

Nпр = 100 + 1001,75 = 275 (штук)

2.5.3 Годовой объем работ

Под годовым объемом работ понимается время, которое нужно затратить производственным рабочим для выполнения годовой производственной программы. Годовой объем работ представляет собой годовую трудоемкость ремонта определенных изделий и выражается в человеко-часах.

Трудоемкостью продукции называется время, которое нужно затратить производственным рабочим непосредственно на выработку данной продукции. Трудоемкость выражают в человеко-часах, под которым понимается нормативное время по действующим плановым нормам.

При дипломном проектировании используют укрупненные нормы времени, полученные на основании анализа существующих проектов для эталонных условий производственной годовой программы приведенных капитальных ремонтов 200штук. При производственной программе, отличающейся от эталонных условий, производится корректирование нормативной трудоемкости по формуле:

t = tн К1 К2 К3 (чел-час)

где t н = 10,73 чел.ч.- нормативная трудоемкость ремонта агрегатов;

К1- коэффициент коррекции трудоемкости в зависимости от годовой производственной программы, определяется по формуле:

К1=КN2+ [КN1- КN2]/ N2- N1х(N2-NПР)

при N1 = 3000 КN1 = 0,95 из таблицы[2.табл.10]

N2 = 4000 КN2 = 0,9 NПР = 275

тогда

К1 = 0,9 +

К2 - коэффициент коррекции трудоемкости, учитывающий многомодельность ремонтируемых агрегатов автомобилей (с карбюраторными и дизельными двигателями). = 1,05 из[2.табл.10].

К3 - коэффициент коррекции трудоемкости, учитывающий структуру производственной программы завода (соотношение капитальных ремонтов полнокомплектных автомобилей и комплектов агрегатов, при соотношении 1:0) = 1,03

тогда

t = 10,73 1,03 1,05 1,03 = 11,95 (чел-час)

Годовой объем работ определяется по формуле:

ТГОД = t NПР (чел-час)

где t = 11,95 (чел-час) - трудоемкость на единицу работ на один автомобиль;

NПР = 275 - годовая приведенная производственная программа капитальных ремонтов автомобилей;

тогда

ТГОД = 11,95 275 = 3286,25 (чел-час)

2.5.4 Численность работающих

Состав работающих различают списочный и явочный.

Списочный – полный состав работающих, числящихся по спискам на предприятии, включающим как фактически являющихся на работу, так и отсутствующих по уважительной причине (по болезни, в трудовом отпуске, командировке и т.п.)

Явочным называется состав работающих, фактически являющихся на работу.

Число произведенных рабочих определяется по формуле:

ТЯВ= ТГОД / Ф НР (чел), (3)

ТСП= ТГОД / Ф ДР (чел), (4)

где ТЯВ -явочное число производственных рабочих;

ТСП – списочное число производственных рабочих;

ТГОД = 3286 (чел-час) – годовая трудоемкость ремонтных работ;

ФНР = 2016 час – годовой номинальный фонд времени работы рабочего;

ФДР = 1776 час – годовой действительный фонд времени работы рабочего;

тогда

ТЯВ = 3286/ 2016 = 1,6 (чел)

ТСП = 3286 / 1776 = 1,85 (чел)

Расчет численности производственных рабочих сведем в таблице 2.

Таблица 2 Ведомость расчета производственных рабочих

Наименование работ

Трудоемкость на единицу, чел-час

Годовое кол - во кап ремонтов

Годовой объем работ, чел-час

Годовой фонд времени

Число работающих

расчетное

принятое

ФНР

ФДР

ТЯВ

ТСП

ТЯВ

ТСП

Ремонт кузовов и кабин

11,95

275

3286

2016

1776

1,6

1,85

2

2

Кроме производственных рабочих, занятые непосредственно в операциях по выпуску основной продукции (капитальный ремонт агрегатов) на участке имеются также вспомогательные рабочие, занятые обслуживанием основного производства. К ним относятся рабочие, инструментальщики, разнорабочие и т.д.

Численность вспомогательных рабочих определяется от списочного состава производственных рабочих по формулам:

ТВСП = П1ТСП (чел), (5)

где П1 = 0,25 0,35 – процент вспомогательных рабочих;

ТВСП = 0,26 2,55 = 0,66

принимаем

ТВСП = 0,66 чел.

Списочный состав производственных и вспомогательных рабочих распределяется по профессиям и разрядам. Разряд рабочих назначают согласно тарифно-квалификационного справочника в зависимости от характера и сложности работ выполненных на участке.

Принимаем: производственные рабочие – слесарь по ремонту автомобилей 6 разряда – 1 чел.;

5 разряда - 1 чел.;

итого: 2 чел.

вспомогательные рабочие – разнорабочий 2 разряда - 1 чел.;

транспортный рабочий 3 разряда – 1чел.

итого: 2 чел.

Средний разряд рабочих участка определяется по формуле:

RСР =, (6)

где М1 М6 – число рабочих соответствующего разряда;

R1 R6 – разряды рабочих;

тогда

RСР =

Полученные данные о списочном составе производственных и вспомогательных рабочих сведем в таблицу 3.

Таблица 3. Списочный состав производственных и вспомогательных рабочих

Профессия рабочих

Всего

Численность рабочих

по сменам

по разрядам

Производственные рабочие:

I

II

2

3

4

5

6

слесарь по ремонту

2

1

1

1

1

вспомогательные рабочие:

разнорабочий

1

1

1

1

-

-

-

-

транспортный рабочий

1

1

1

-

1

-

-

-

итого:

4

2

1

1

1

1

Число инженерно – технических работников, служащих и младшего обслуживающего персонала определяется в процентах от общей численности производственных и вспомогательных рабочих по формуле:

, (7)

где Пi = 0,1 – процент инженерно-технических работников;

тогда:

Mi = 0,13 (2+2) = 0,52

Принимаем одного (1) мастера.

Полученные данные о общем составе работающих на участке сведем в таблицу 4.

Таблица 4. Состав работающих участка

Наименование групп работающих

Число работающих

средний разряд рабочих

обоснование расчета

всего

в первой наибольшей смене

Основные производственные рабочие

2

1

5,3

Вспомогательные рабочие

2

1

2,4

30% от числа основных рабочих

Итого рабочих

4

2

3,8

Инженерно-технические рабочие и служащие

1

1

10% от числа всех рабочих

Всего работающих

5

2

2.5.5 Выбор оборудования для участка

Таблица 5. Оборудования для участка

Наименование оборудования

Марка или тип

Кол-во

Устан. мощ-сть

Габариты

Заним. площадь

1

2

3

4

5

6

Слесарный верстак

2240

2

-

1000х750

0,75

Подъемник для вывешивания автомо-лей

1

4,0

1000х750

0,75

Установка для мойки колес

2А-55

1

1,5

1765х660

1,66

Вертикально-сверлильный станок

2А-135

1

3,0

1245х815

1,0

Стеллаж для деталей

2269

3

-

1500х400

0,6

Настольно-сверлильный станок

2Н-12А

1

0,8

800х600

0,48

Настольный гидравлический пресс

163

1

0,6

600х400

0,24

Стенд для монтажа и демонтажа шин

Гаро

1

2,2

1130х805

0,9

Пресс гидравлический

2135м

1

1,7

1465х760

1,11

Бортораширитель

3Г-71

1

2,2

2080х1100

2,2

Круглошлиф. станок

312М

1

3,5

1510х1560

2,3

Установка для накачивания шин

6Р-13Б

1

4,5

1540х1830

2,8

Вешалка для камер

6Н-82Г

1

-

1340х1785

2,39

Стол для подготовки шин к монтажу

6Н-83-Ж

1

-

2600х2135

5,55

Стеллаж для дисков

7М-36

1

-

2950х1430

4,22

Электра- вулканизационный аппарат

6134

1

3,0

1160х185

1,74

Стенд для балансировки колес

1А-625

1

5

2160х975

2,1

Ванна для испытаний камер

1А-616

1

-

1700х900

1,5

Стенд для окраски дисков

163

1

3,0

1900х1225

2,3

Стеллаж для дисков

1К-36

1

3,0

2990х835

2,5

Электромеханический гайковерт

1

0,8

525х96

1,35

Итого:

23

38,8

38,6

3. ТЕХНОЛОГИЧЕСКАЯ ЧАСТЬ

3.1 Расчет площади участка

Производственную площадь участка определяют детальным методом по площади пола, занятого оборудованием и инвентарем и коэффициенту перехода от площади оборудования и инвентаря к площади участка, учитывающему рабочие места перед оборудованием и элементами здания, с последующим уточнением площади после планировочного решения участка.

Производственную площадь участка определяют по формуле:

FУ = FО ·КП [м2], (8)

где FО= 38,6 м2 – площадь пола занятая оборудованием и инвентарем из тобл. 5

КП = 4,5 – коэффициент перехода от площади участка для ремонта аккумуляторных батарей [2. стр.45].

Тогда

FУ = 38,6 х 4.5 = 173,7 м2

После выполнения планировочного решения из графической части производят уточнение площади участка в соответствии с КМК.

FУ =b·t·n = 9·6·3 = 174 м2

где b=9м – пролет здания;

t=6м –шаг колонн;

n=3шт. – количество колонн.

Принимаем площадь участка FУ =174м2.

3.2 Расчет потребности электроэнергии

Годовой расход потребности силовой электроэнергии определяется укрупненным способом:

[кВт.ч (9)

где =38,8 кВт – установленная мощность токоприемников участка из табл.5;

= 1776 час – годовой действительный фонд времени работы оборудования.

= 0,75 – коэффициент загрузки оборудования в течении смены, принимается из[2. стр. 46].

Тогда

Годовой расход электроэнергии на освещение определяется по формуле:

[кВт], (10)

где R = 20Ватт – удельная норма расхода электроэнергии на 1м2 площади пола за один час работы;

= 2100 час – время работы освещения в течении года;

= 174м2 – площадь участка;

Тогда:

Общий расход электроэнергии составляет:

[кВт·ч], (11)

3.3 Расчет потребности сжатого воздуха

Сжатый воздух применяется для обдувки деталей при сборке механизмов и агрегатов, для питания механических, пневматических инструментов, пневматических приводов, приспособлений и стендов, а также краскораспылителей для нанесения лакокрасочных покрытий, установок для очистки деталей крошкой, для перемешивания растворов.

Потребность в сжатом воздухе определяется исходя из расхода его отдельными потребителями (воздухоприемниками) при непрерывной работе коэффициента использования их в каждой смене коэффициента одновременности работы и годового действительного фонда времени их работы.

Годовой расход сжатого воздуха определяют как суммму расходов разными потребителями по формуле:

Qсж. = 1,5q х П х Кч х Кодн. х Фдо, м3 (12)

где q = 5/час – удельный расход сжатого воздуха одним потребителем

1,5 – коэффициент, учитывающий эксплуатационные потери воздуха в трубопроводах.

П – Количество односменных потребителей сжатого воздуха.

Кч – коэффициент использования воздухоприемников в течении смены.

Кодн, - коэффициент одновременной работы воздухоприемников.

Фдо = часовой действительный фонд времени работы воздухоприемников при 1 сменой работе

Qсж. = 1,5 х 5 х 4 х 0,9 х 0,7 х 1776 = 33566 м3

3.4 Расчет потребности воды и пара

Вода на производственные нужды расходуется в ваннах и ее потребность ориентировочно может быть принята по формуле:

Qв = g х n х Фдо, м3 ( 13)

где q = 0,05 - удельный расход воды за час работы одной ванны

П = 1 – ванна

Фдо = 1776 – годовой действительный фонд времени работы оборудования.

Qв = 0,05 х 1 х 1776 = 88,8, м3 (14)

Необходимое количество пара для отопления определяется исходя из максимального часового расхода тепла Qм.ч. по формуле:

Qм.ч. = Vn (qо + qb) х (tв – tn); (15)

где Vn = 648 - объем отапливаемого помещения.

qо + qb – удельный расход тепла на отопление

qо = 0,45 ккал.ч.

qb = 0,15 ккал.ч.

tв = внутренняя температура помещения = +18С

tn = минимальная наружная температура = -10С

Принимая, что теплоотдача 1 кг. пара равна 550 кКал. (2300Дж).

Продолжительность отопительного периода равна 4320 часов.

Q т.ч. = 648 х (0,45 + 0,15) х (+18 -10) = 3110 м.ч.

3.5 Панировочное решение

Оборудования и инвентаря должны быть расставлены согласно СНиП и технологического процесса. Изделия, требующие ремонта поступают на стеллажи в чистом виде после наружной мойки. При разборке детали, не годные к дальнейшей сборке бракуются, а годные без разукомлектовки собираются с заменой всех резинотехнических изделий. Верстаки слесарные установлены в таком расположении у основной стены, где имеется рабочее искусственное освещение, где основное рабочее время проводят рабочие. На участке имеется рукомойник, ящик с песком и пожарным щитом. Полы покрыты бетонными плитками.

Рациональное расположение оборудования позволяет с наименьшими потерями времени выполнять ремонт рессор

4. КОНСТРУКТОРСКАЯ ЧАСТЬ

4.1 Назначение, устройство и принцип работы подъемника

Подъемник предназначен для вывешивания автомобилей и автобусов типа ЛиАЗ на посту замены колес. Подъемник монтируется на полу в помещении поста замены колес.

Подъемник представляет собой жесткую металлическую конструкцию, состоящую из двух рам: нижней неподвижной и верхней подвижной. Они шарнирно соединены между собой. Подъемный механизм состоит из двух платформ: нижней неподвижной и верхней подвижной, между которыми помещен пневмоэлемент. Пневмоэлемент представляет собой квадратный мешок, на одну сторону которого вулканизируется вентиль. Верхняя и нижняя платформы подъемного механизма связаны направляющими, по которым перемещается верхняя платформа. Платформа имеет роликовые опоры через которые она давит на верхнюю раму и поднимает ее.

Подъемник имеет два подъемных механизма, размещенных в крайних секциях подъемника. Шарнирное соединение, верхняя и нижняя рамы образуют параллелограмм, что обеспечивает равномерное поднятие верхней рамы при неравномерных нагрузках в разных ее частях.

Подъемник имеет следующие технические характеристики:

Грузоподъемность – 15000 кг.

Привод – пневматический.

Рабочее давление воздуха, МПа (кг/см2) – 0,5 (5).

Высота подъема – 250 мм.

После установки автомобиля на подъемник, на пульте, поворотом рукоятки пневмораспределителя открывается доступ сжатого воздуха в пневмобаллон. Пневмобаллон, наполняясь воздухом, поднимает верхнюю платформу подъемного механизма, которая в свою очередь через роликовую опору поднимает верхнюю раму, вывешивая автомобиль. Высота подъема ограничивается длиной шарниров. В вывешанном состоянии автомобиль удерживается сжатым воздухом. Для того, чтобы при резком падении давления воздуха, не произошло резкого падения автомобиля в питающую пневмосеть установлен обратный клапан.

В целях поддержания рабочего давления в сети установлен клапан регулирования давления, а для контроля за давлением – монометр.

Для опускания автомобиля нужно повернуть ручку распределителя в обратном направлении, при это пневмобаллон соединится с атмосферой и, по мере выпуска воздуха, верхняя рама начнет опускаться. Для обеспечения плавности опускания, в выпускную сеть установлен регулируемый дроссель. При наладке подъемника дроссель регулируется таким образом, чтобы автомобиль опускался не менее чем за 20 секунд.

Для глушения шума при выпуске воздуха, на наконечник выхлопной трубы устанавливается глушитель.

Для глушения ударов рам, при опускании подъемника, между ними крепится полоса резиновая, поглощающая энергию удара.

На рисунке 10. показана принципиальная пневматическая схема подъемника.

Рисунок 10. Схема пневматическая

КМ – компрессор, ВН – вентиль, КР – клапан регулировочный, ПК – клапан предохранительный, МН – манометр, Др – дросель регулируемый, Г – глушитель, Р – распределитель трехсекционныйс электроклапаном,

ПБ – пневмобаллон.

4.2 Анализ конструкторских разработок

Для выполнения работ по замене колес применяются различные специализированные подъемники. В настоящее время разработано несколько типов подъемников, которые можно классифицировать по типу привода, по способу установки, по грузоподъемности, по месту установки, по количеству рабочих органов.

Рисунок 11. Классификация подъемников

После изучения различных литературных- и интернет-источников, содержащих информацию о конструкциях напольных осмотровых устройств для автомобилей, выделим несколько конструкций подъемников.

а) Подъёмник пневматический для шиномонтажа, модель GIULIАNО S 202 (Италия)

Предназначен для подъема легковых автомобилей, микроавтобусов и малотоннажных грузовиков при выполнении шиномонтажных работ. Плоская платформа в форме параллелограмма обеспечивает беспрепятственный заезд автомобиля. Она состоит из двух частей: верхней и нижней. Которые соединены между собой пневмобаллонном и складными консолями в форме ножниц. Подъем автомобиля осуществляется за днище, на высоту 550 мм. Конструкция подъемника GIULIАNО S 202 представлена на рисунке 12.

Рисунок 12. Подъёмник для шиномонтажа, модель GIULIАNО S 202

Технические характеристики подъемника

Грузоподъёмность, т – 2,0

Высота подъёма, мм – 550

Масса, кг – 260

Давление воздуха, атм. – 7bаr

Диапазон рабочих температур град С – +5 +40

б) Подъемник пневматический для шиномонтажа, модели WЕRTHЕR 260А, аналог ОМА 535А (Италия)

Подъемник предназначен для вывешивания легковых автомобилей, микроавтобусов и малотоннажных грузовых автомобилей при шиномонтажных работах. Подъем автомобиля осуществляется за раму. В комплекте с подъемником идет набор лап для разных типов кузовов. Состоит из двух платформ. Нижняя, более массивная, соединена с верхней пневмобаллонном и складными консолями в форме ножниц. Конструкция подъемника WЕRTHЕR 260А представлена на рисунке 13.

Рисунок 13. Подъёмник для шиномонтажа, модель WЕRTHЕR 260А

Технические характеристики подъемника

Грузоподъёмность, т – 2,5

Время подъёма, сек – 15

Высота подъёма, мм – 500

Масса, кг – 450

Диапазон рабочих температур град С – +5 +40

Набор лап – опция (на рисунке не указаны)

в) Подъёмник электрогидравлический для шиномонтажа, модели WЕRTHЕR 262 (Италия)

Предназначен для вывешивания автомобилей за раму для проведения шиномонтажных работ. Представляет собой две платформы, соединенные между собой. Подъем автомобиля осуществляется складными консолями, приводимыми в действие гидроцилиндрами. Конструкция подъемника WЕRTHЕR 262 представлена на рисунке 14.

Рисунок 14 Подъёмник для шиномонтажа, модель WЕRTHЕR 262

Технические характеристики подъемника

Грузоподъёмность, т – 2,5

Напряжение питания, В – 380

Время подъёма, сек – 12–35

Высота подъёма, мм – 930

Масса, кг – 4180

Высота подъемника мин., 95–930 мм

Диапазон рабочих температур град С – -10 +40

г) Подъемник электрогидравлический стационарный многорычажный модель 3000/Н-02

Подъемник 3000/Н-02 предназначен для подъема за днище автомобиля общей массой до 3 тонн. Пневматическая широкозубая замочная самоблокирующаяся страхующая система и противовзрывные шланги обеспечивают безопасную и надежную работу устройства. Устанавливается на бетонируемое в пол основание – «ровный пол». Раздвижные платформы позволяют использовать его обслуживания различных типов автомобилей. Конструкция подъемника 3000/Н-02 показана на рисунке 15.

Рисунок 15. Подъемник 3000/Н-02.

Технические характеристики подъемника

Максимальная грузоподъемность – 3т

Максимальная высота подъема – 2030 (1700) мм

Минимальная высота подхвата – 0 мм

Способ подъема – за днище автомобиля

Количество эл. Двигателей – 1 шт.

Установленная мощность – 2,2 кВт

Скорость подъема – 0,6 м/мин

Габариты подъемника – 1540х1900 мм

Масса – 840 кг

д) Домкрат передвижной усиленной конструкции, модели 629

Служит для вывешивания колеса автомобиля при проведении шиномонтажных работ. Домкрат передвижной, на роликах. Привод гидравлический. Конструкция домкрата модели 629 показана на рисунке 16.

Рисунок 16. Домкрат передвижной усиленной конструкции, модели 629

Технические характеристики домкрата

Грузоподъемность 15000 кг

Высота подъема 800 мм

Минимальный клиренс 120 мм

Масса 80 кг

Длина 1400 мм

Ширина 440 мм

Из всего разнообразия конструкций подъемников можно увидеть то, что наиболее сложной частью подъемников является привод подъемного механизма. В электромеханических подъемниках это передача винт-гайка, редуктор и электродвигатель, в гидравлических это гидроцилиндр и насосная станция. В условиях АТП изготовить подобные узлы не представляется возможным, а их покупка дорога. Из этого следует, что простота подъемного механизма, возможность его изготовления и ремонта в условиях АТП является в конечном счете определяющим условием работоспособности подъемника.

Поэтому рассмотрев все типы приводов останавливаемся на пневматическом. Пневмопривод обладает рядом существенных преимуществ перед иными, он прост по конструкции, надежен в работе, безопасен (по сравнению с электрическим), обладает высокой плавностью и чистотой хода (по сравнению с гидравлическим).

4.3 Расчет конструктивных элементов

Для расчета грузоподъемного механизма примем следующие исходные данные: грузоподъемность – 15000 кг, т.е. вес 150000Н; высота подъема l=250 мм; рабочее давление воздуха Р=0,5МПа (5 кг/см2); высота пневмобаллона в свободном состоянии l0= 40 мм; количество подъемных механизмов n=2

Площадь рабочей поверхности пневмобаллона.

, (16)

где: Sр – площадь рабочей поверхности, м2.

GА – сила тяжести автомобиля, действующая на подъемный механизм, Н.

Р – рабочее давление воздуха в пневмобаллоне, Па.

n – количество подъемных механизмов.

Геометрические параметры пневмобаллона.

Геометрические параметры пневмобаллона приведены на рисунке 17.

Рисунок 17. Схема пневмобаллона

Размер рабочей поверхности найдем из расчетной площади:

Высота пневмобаллона складывается из размера баллона в свободном состоянии и высоты подъема рамы:

, (17)

Тогда , а периметр баллона

, (18)

Размеры пластин для изготовления пневмобаллона 760х760 мм

Разрывающее усилие, действующее по периметру пневмобаллона

, (19)

где: N – разрывающее усилие, действующее по периметру пневмобаллона, Н.

Р – рабочее давление воздуха в пневмобаллоне, Па.

S – площадь пневмобаллона, м2.

, (20)

Из условия предельной прочности на разрыв [Р]=90·105Па определим толщину стенки баллона и марку резиновой пластины. [10]

, (21)

Принимаем резиновую пластину: пластина II, лист ПБМ-С-3–9–1000х2000х4.8 ГОСТ 7338–77 – пластина типа II с тремя тканевыми прокладками, толщиной 9 мм, размером 1000х2000 мм, повышенной масло-бензостойкости, работоспособной в среде нефтяных масел при температуре от -40 до +80 °С. [10]

Расчет лонжерона верхней рамы на прогиб.

Лонжероны рамы проверяем на прогиб из условия максимальной нагрузки размещенной в центре лонжерона. Схема нагружения представлена на рисунке 18.

, (22)

где: IХ = 491см4 – осевой момент инерции швеллера №14; [10]

Е = 2·106 кг/см2 = 2·1011Па – модуль упругости для Ст3; [10]

Р = 3175 кг = 31750Н – половина массы автобуса ЛиАЗ-5256 приходящейся на заднюю тележку;

L = 2 м = 200 мм – пролет балки;

[y] = 8 мм – допускаемый прогиб.

Рисунок 18. Схема нагружения

Проверка на прогиб лонжеронов подъемного механизма.

Лонжероны подъемного механизма проверяем на прогиб из условия действия в центре него грузоподъемного механизма. Схема нагружения представлена на рисунке 19.

, (23)

где: Р = 7500 кг = 75000Н – грузоподъемность механизма;

l = 1,3 м = 130 см – расстояние между опорами;

Е = 2·106 кг/см2 = 2·1011Па – модуль упругости для Ст3; [10]

IY = 45,4см4 – осевой момент инерции швеллера №14 по оси у; [10]

N =3 – количество лонжеронов;

[y] = 4 мм – допустимый прогиб.

Рисунок 19. Схема нагружения

Расчет болтов соединяющих лонжерон подъемного механизма с верхней рамой.

Определим диаметр впадин болта из условия действия на него растягивающей нагрузки от действия подъемного механизма.

, (24)

где: Р = 75000Н – грузоподъемность механизма;

к = 1,1 – коэффициент неравномерности загрузки болтов; [10]

n = 12 – количество болтов;

[Р] = 733·105Па – допускаемое напряжение на растяжение для Ст3; [10]

Выбираем: Болт М16х40.58 ГОСТ 7805–70 с ближайшим большим значением диаметра впадин.

Проверка осей шарниров на срез.

Рисунок 20. Схема нагружения

, (25)

где: Р = 18750Н – нагрузка на ось;

d = 30 мм = 0,03 м – диаметр оси;

[С] = 600·105Па – допускаемое напряжение на срез для Ст3; [10]

Проверка осей шарниров на смятие.

, (26)

где: S = 60 мм = 0,06 м – длина втулки;

[СМ] = 800·105Па – допускаемое напряжение на смятие для Ст3; [10]

Проверка нижней опоры шарнира на кручение.

При работе подъемника может произойти нагружение двух нижних опор моментом, созданным стойкой шарнира от грузоподъемного механизма. При этом плечо действующей силы будет равно проекции шарнира на пол l = 320 мм, а действующая сила Р = 7500 кг откуда момент скручивания равен:

Проверим нижнюю опору на скручивание.

, (27)

где: WР = 0,2·d3 = 0,2·73 = 68,6см3 – момент сопротивления сечения нижней опоры (при условии ее изготовления из прутка диаметром 70 мм);

[K] = 1800·105Па – допускаемое напряжение на кручение для стали 50 улучшенной; [10]

Расчет и выбор фундаментальных болтов.

Внутренний диаметр болта найдем из условия прочности болта при растяжении.

, (28)

где: Р = 20000 кг = 200000Н – максимально возможная сила;

n = 14 – количество фундаментальных болтов;

[Р] = 900·105Па – допускаемое напряжение на растяжение для Ст3; [10]

4.4 Изготовление пневмобаллона

Пневмобаллон подъемного механизма изготовлен из резиново-текстильной пластины по ГОСТ 7338 – 77.

Изготовление пневмобаллона начинают с изготовления вентиля. Вентиль

изготавливают из трубы 15х2,5 по ГОСТ 3262 – 75 (см. рис. 1) с установкой на нижнем конце мостика из стальной пластины толщиной 4 мм.

Затем из сырой резины толщиной 2 мм изготавливают три круглые заготовки диаметром 180, 170 и 90 мм. Между двумя первыми из этих заготовок укладывают два слоя прорезиненного чефера (также в форме круга диаметром 150 мм), и предварительно на обе стороны заготовок наносят клей концентрации 1:10, который затем просушивают.

В центре заготовок делают отверстие диаметром 20 мм и заготовки диаметром 180 и 170 мм надевают на вентиль. На мостик вентиля накладывают третью заготовку. Собранную заготовку (рис. 1) прикатывают роликом, после чего в сборе с вентилем вулканизируют в специальной форме при температуре 145±5С в течении 25 мин при одностороннем обогреве. Образовавшиеся в процессе вулканизации заусенцы срезают.

Вторым этапом из резиново-текстильной пластины вырезают две квадратные заготовки 760х760 мм, углы заготовок закругляют радиусом 100 мм (см. рис. 2). Края пластин срезают по слоям ткани ступенями по периметру пластин, при этом ширина каждой ступени должна быть не менее 20 мм. Каждую из ступеней и верхний слой резины шерохуют.

Затем в центре одной из пластин пробивают отверстие диаметром 15 мм и поверхность вокруг отверстия (со стороны меньшей ступени) шерохуют на 100 мм вокруг отверстия. На зашерохованный участок пластины, а также зашерохованную внутреннюю поверхность пятки вентиля наносят дважды клей концентрации 1:10, каждый раз просушивая клеевую пленку. Края пятки вентиля обкладывают прослоечной резиной толщиной 0,9 мм в виде кольца с шириной пояса 40 мм и наружным диаметром 170 мм с предварительно нанесенным и высушенным клеем.

Пятку накладывают на заготовку из листа, так чтобы отверстия в них совпали, затем прикатывают пятку роликом, и применяя специальную форму привулканизируют пятку к пластине при температуре 145±5С в течении 20 минут.

После этого ступени обеих пластин освежают бензином и промазывают дважды клеем концентрации 1:10, просушивая каждый слой при температуре 40С в течении 1 часа. Затем пластины складывают внутренними сторонами и накладывают послойно по периметру на каждую ступень обрезиненный корд толщиной 1,2 мм и прослоечную резину толщиной 0,7 мм, каждый слой тщательно промазывают клеем и прикатывают роликом, внутрь первого слоя корда, в торец длинной части ступени, укладывают шнур из сырой резины толщиной 2 мм и шириной 2 мм по всему периметру (см. рис. 3). Верхний слой прослоечной резины должен заходить на пластину не менее чем на 20 мм. Корд укладывается на ступени таким образом, чтобы направления нитей были параллельны краю пластины – 1 слой и перпендикулярны – 2 слоя, при этом нити соседних слоев корда должны перекрещиваться.

После сборки элемент вулканизируют на настольном вулканизаторе частями, при температуре 145±5С в течении 25 мин каждую часть. Полученный баллон отделывают, и проверяют внешним осмотром на отсутствие трещин в вулканизированных листах, а затем испытывают на герметичность и прочность при давлении 6,3 кг/см3(0,63 МПа).

Рисунок 21. Заготовка вентиля с пяткой в сборе

Рисунок 22. Заготовка пластины

Рисунок 23. Сборка пневмобаллона

4.5 Сборка и испытание подъемника

Сборка подъемника осуществляется на ровной, гладкой, чистой площадке. На площадку укладывается нижняя рама, затем шарниры устанавливаются напротив отверстий нижней рамы, в отверстия которой вставляются колпачки в сборе с осями и регулировочными шайбами. Колпачки крепятся винтами к раме. Затем на нижнюю раму укладывается верхняя, так чтобы отверстия в ней совпали с отверстиями верхней головки шарниров. Совмещая отверстия шарниров и рамы, в отверстия последней устанавливаются колпачки в сборе с осями и регулировочными шайбами. Колпачки крепятся винтами к раме. Перед сборкой колпачки, оси и шарниры следует смазать. После сборки рамы ее следует проверить на работоспособность, для этого зацепив верхнюю раму кран-балкой поднять ее на полную высоту, при этом верхняя рама должна подниматься без перекосов и заеданий. В случае возникновения неисправностей следует установить их причину и устранить.

После сборки рамы ее устанавливают на фундамент и крепят.

Сборку подъемного механизма начинают с установки на нижней опоре пневмобаллона, который укладывают на опорную площадку, а вентиль пропускают в отверстие в ней. На вентиль устанавливают резиновый рукав. Подсобранную таким образом нижнюю опору подъемного механизма устанавливают на фундамент и крепят к нему. Затем в направляющие нижней опоры устанавливают верхнюю платформу подъемного механизма. Перед установкой верхней платформы направляющие и стержни подъемного механизма смазать.

После сборки подъемного механизма испытать его на работоспособность, для этого в Пневмобаллон подать сжатый воздух под давлением 0,050,1 МПа (0,51 кг/см3), при этом верхняя платформа подъемного механизма должна плавно без заеданий и перекосов подняться. А после прекращения подачи воздуха и соединения пневмобаллона с атмосферой верхняя платформа должна без перекосов и заеданий опуститься до упора в направляющие нижней опоры.

После сборки и испытания подъемного механизма, следует, предварительно смазав роликоопоры подъемного механизма установить на поперечины рамы лонжеронов подъемного механизма и закрепить их болтами.

После сборки подъемника следует провести его испытания в трех режимах:

– Режим холостого хода

В пневмосистему подается воздух под давлением 0,20,25 МПа (22,5 кг/см3), без нагрузки на верхнюю раму, при этом проверить герметичность системы, плавность подъема и опускания верхней рамы, отсутствие перекосов и ударов при опускании.

– Режим рабочей нагрузки

На верхнюю раму установить автопоезд КамАЗ – 5410 и полуприцеп ОдАЗ – 9370, в пневмосистему подать воздух под давлением 0,5 ± 0,02 МПа (5 ± 0,2 кг/см3). При этом верхняя рама должна подняться вместе с автопоездом без заеданий, перекосов, разрушения и механических повреждений частей подъемника и автомобиля.

После поднятия отключить подачу воздуха и соединив трубопровод питания с атмосферой проверить герметичность системы, при этом верхняя рама должна опуститься не менее чем за 1 минуту. В случае если это условие не соблюдено следует после удаления с подъемника автопоезда поверить герметичность пневмосистемы и работоспособность обратного клапана. После устранения найденных неисправностей испытание повторить.

Кроме герметичности в этом режиме следует проверить плавность опускания автопоезда при переключении распределителя в режим опускания. При этом время опускания автопоезда не должно быть менее 20 секунд, а если оно не соответствует заданному отрегулировать проходное сечение дросселя.

– Режим полной нагрузки (Риспытания =1,33 Рном)

На верхнюю раму установить автопоезд нагруженный таким образом, чтобы его масса составляла 20 тонн. Отрегулировать давление в пневмосистеме до 0,63 МПа (6,3 кг/см3), а затем отойдя на безопасное расстояние подать, воздух в пневмосистему подъемника. При этом не должно произойти разрушения подъемника и его частей, прогибов рамы, лонжеронов, шарниров и т.д.

После окончания испытания на бирке проставляется срок испытания, и срок когда повторить испытание. Пневмосистема регулируется на рабочее давление – 0,5 ± 0,02 МПа (5 ± 0,2 кг/см3).

4.6 Техническая эксплуатация пневмоподъемника

Пневмоподъемник прост по конструкции и надежен в эксплуатации, но, как и любой механизм требует периодического обслуживания.

В обслуживание входят следующие виды работ: крепежные, регулировочные, смазочные.

Крепежные и смазочные работы следует проводить не реже 1 раза в шесть месяцев, а регулировочные работы и проверку пневмобаллона не реже 1 раза в два месяца, при этом испытание пневмобаллона проводится без нагрузки при давлении 0,63 МПа (6,3 кг/см3), а герметичность как было описано в режиме рабочей нагрузки.

Смазку трущихся узлов следует проводить через установленные для этой цели масленки смазкой УС – 2 ГОСТ 1033 – 75, либо (ролики подъемного механизма) накладкой снаружи.

Периодически следует удалять грязь с подъемника и его частей и восстанавливать их окраску. Выполнение этих простых рекомендаций продлит срок службы подъемника и увеличит надежность его работы. Не следует работать подъемником при снятом ограждении, это может привести к травмам работающего и повреждению подъемника.

Шином

ный реконструкция участок автопредприятие

5. ОХРАНА ТРУДА

Уч

асток шиномонтажный затрата эффективность

Законодательством Республики Казахстан регламентируются основные нормы труда и отдыха работников предприятий.

Главной задачей охраны труда является проведение комплекса мероприятий законодательного, технического, санитарно-гигиенического и организационного порядка, направленных на обеспечение безопасных условий труда и непрерывного облегчения производственных процессов. В результате этих мероприятий должна возрасти производительность труда. Максимальное улучшение условий труда, профилактика производственного травматизма и профессиональных заболеваний, полное проведение мероприятий по технике безопасности и противопожарной технике является основным методом работы в области охраны труда.

Охрана труда законодательно регулирует следующие отношения:

- общие условия трудовой деятельности рабочих и служащих на производстве;

- нормы и Правила по технике безопасности, производственной санитарии и пожарной профилактике;

- порядок планирования и финансирования мероприятий по охране труда;

- нормы и Правила по специальной охране труда женщин, подростков и лиц с пониженной трудоспособностью;

- льгот для лиц с вредными и тяжелыми условиями труда;

- медицинское обслуживание по месту работы;

- порядок обеспечения трудящихся при утрате ими трудоспособности в связи с несчастными случаями и увечьями на производстве, а также профессиональными заболеваниями;

- ответственность предприятий и должностных лиц, а также рабочих и служащих за нарушение требований охраны труда и за последствия этих нарушений.

Все работники, поступающие на работу, проходят вводный инструктаж по основам техники безопасности и производственной санитарии, а также инструктаж на рабочем месте. Один раз в шесть месяцев проводится повторный инструктаж.

На участке на видном месте должны быть вывешены инструкции по техники безопасности для рабочих тех профессий, которые работают на участке. Кроме инструкции должны быть вывешены плакаты по безопасным приемам работы и предупредительные знаки и надписи.

Особое внимание уделяется обеспечению рабочих средствами индивидуальной защиты: спецодеждой, спецобувью, средствами защиты рук, глаз, лица, органов дыхания, а также специальными средствами защиты от поражения электрическим током и вредных производственных испарений.

Стирку, ремонт спецодежды и замену спецодежды и обуви, пришедших в негодность не по вине работника, предприятие производит бесплатно.

В соответствии со списками работ с вредными условиями труда, составляемыми администрацией предприятия, работающим бесплатно выдают питание – спецжиры (молоко), а также мыло (400гр. в месяц).

На участке должна находиться медицинская аптечка, укомплектованная медикаментами, необходимыми для оказания первой помощи.

Ответственность за соблюдение Правил по охране труда и техники безопасности на участке несет мастер, а при его отсутствии бригадир.

5.1 Требования техники безопасности к вентиляции, отоплению и освещению

Вентиляция производственных помещений служит для обеспечения надлежащих санитарно-гигиенических условий воздушной среды работающих.

На участке предусматривается вытяжная и приточная вентиляции. Вытяжная вентиляция удаляет из помещения загрязненный воздух, а приточная подает чистый.

На участке предусмотрена естественная и искусственная вентиляция. Естественная вентиляция осуществляется через окна помещения. Искусственная (механическая) система вентиляции предусматривает удаление загрязненного воздуха центробежными вентиляторами, тип и марку которых подбирают исходя из объема помещения и кратности объема воздуха по формуле:

Qв = V Ко, м3 (27)

где, V = FH = 648 м3 – объем помещения участка

Fу = 162 м2 – площадь участка,

H = 6 м – высота помещения участка

Ко = 5 – кратность объема воздуха

тогда

Qв = 648 х 5 = 3240 м3

Выбираем вентилятор ЭВР-3 производительностью 3000 м3/час в количестве 2-х штук.

На рабочем месте, связанном с выделением вредных для здоровья испарений, т.е. в местах возможных выделений вредных для здоровья ядовитых газов, устанавливается местная вентиляция вытяжного типа вентиляторами ЦАГИ-4, которые обеспечивают боковой отсос вредных испарений на уровне верстака и предотвращают их распространение по всему помещению.

Для соблюдения температурного режима предусмотрена система воздушного отопления за счет принудительной вентиляции нагретого воздуха. Вентиляторы продувают через калорифер, обогреваемый воздух и нагнетают его в отапливаемое помещение.

Предусмотрена также система центрального водяного отопления, при котором горячая вода поступает в нагревательные приборы (радиаторы или трубы), отдающие тепло в помещение. Расчетная температура воздуха в помещении +18оС. Система отопления должна предусматривать равномерный нагрев воздуха, возможность местного регулирования и выключения. Для создания нормальных условий труда в помещении участка предусмотрено естественное и искусственное освещение.

Естественное освещение осуществляется через окна в наружной стене здания.

Искусственное освещение предусмотрено комбинированное, т.е. общее и местное. Общее освещение осуществляется люминесцентными лампами по периметру потолка. Светильники местного освещения, расположенные непосредственно у объекта работы, позволяют управлять световым потоком, создавая высокий уровень освещенности. Напряжение местных светильников 12 или 36 В.

Помимо основного освещения предусмотрено аварийное освещение из расчета 10% от нормированного. Для эвакуации людей аварийное освещение должно быть не менее 0,3лк. Величина фактической освещенности помещения участка должна быть не менее 300лк.

5.2 Требования техники безопасности к инструменту, оборудованию и приспособлениям

Снижение производственного травматизма во многом зависит не только от качества, но и исправности применяемых инструментов.

Все инструменты перед началом работы ежедневно тщательно осматриваются и, в случае неисправности, своевременно сдаются в инструментальную кладовую для замены. Неисправные и ненужные для работы инструменты не должны храниться на рабочих местах. Инструменты на рабочем месте всегда должны быть чистыми и сухими.

Деревянные рукоятки инструментов должны быть гладкими, без сучков, трещин и задиров и быть изготовленными из твёрдых и вязких пород дерева. Во избежание травм не следует делать рукоятки инструментов из мягких пород дерева (сосна, ель, пихта и др.).

Рукоятки инструментов должны быть плотно насажены и правильно укреплены. Рукоятки молотков и кувалд насаживают строго перпендикулярно к продольной оси инструмента и расклинивают завершёнными металлическими клиньями.

Деревянные рукоятки напильников, ножовок, стамесок и отвёрток, закрепляются на инструментах при помощи металлических колец, предохраняющих их от раскалывания.

Молотки и кувалды должны иметь слегка выпуклую, без выбоин и трещин, не косую и не сбитую поверхность бойка.

Гаечные ключи должны быть исправными и строго соответствовать размеру гаек и болтов, обеспечивать удобство пользования ими и обладать высокой прочностью.

Раздвижные инструменты (клещи, ножницы, кусачки, плоскогубцы и разводные гаечные ключи) необходимо содержать в полной исправности и периодически смазывать трущиеся части для предохранения их от ржавчины.

При использовании переносных электроинструментов, работающих на токе напряжением 110-220В в помещениях независимо от их категории, необходимо предусматривать защитный пускатель, обеспечивающий дистанционное управление и мгновенное отключение от сети электроинструмента в случае замыкания на корпус или обрыв заземляющего провода. Запрещается пользоваться ручными электроинструментами с неисправной изоляцией токоведущих частей, а также при отсутствии заземления или вилки для включения в сеть.

Снижение травматизма во многом зависит от состояния оборудования и приспособлений, используемых ремонтными рабочими. Прежде всего оборудование и приспособления должны быть чистыми и исправными. На неисправном оборудовании руководитель участка обязан повесить табличку, что работать на данном оборудовании не разрешается и обесточить его.

Управление оборудованием должно быть удобным и легким. Передаточные механизмы, такие как зубчатые, цепные и ременные передачи, с которыми возможно соприкосновение обслуживающего персонала при эксплуатации, должны быть ограждены. Все ограждения должны иметь электрическую или другую блокировку, отключающую оборудование, если опасная зона открыта.

Поворотные стенды должны иметь фиксирующие приспособления для установки стенда в удобное для работы положение приспособления, обеспечивающие быстрое и надежное крепление агрегатов и узлов.

Передвижные стенды должны иметь надежное тормозное устройство колес, обеспечивающее при необходимости быструю остановку.

Прессы должны быть снабжены оправками для различных выпрессовываемых и невыпрессовываемых деталей.

Стационарное оборудование необходимо устанавливать на фундаменты и надежно крепить к нему болтами.

Основное требование к подъемно-транспортному оборудованию-обеспечивать безопасный плавный подъем, опускание груза и остановку на любой высоте.

Значительно облегчают ремонт автомобиля различные съемники. Применять необходимо только исправные съемники, захваты съемников должны обеспечивать плотное и надежное захватывание снимаемой детали.

5.3 Техника безопасности при выполнении сборочных работ

Для удобства выполнения сборочных работ механизированный инструмент подвешивают над рабочим столом на различных подвесках, которые обеспечивают автоматический подъем инструмента когда его не используют и удерживают на требуемой высоте (обычно на высоте поднятой полусогнутой руки рабочего). Необходимый инструмент должен находиться всегда на предназначенном для него месте.

Детали весом более 20кг необходимо транспортировать и устанавливать при помощи подъемно-транспортных средств.

Основным оборудованием рабочего места слесаря является верстак, оснащенный слесарными тисками. На верстаке должен быть предусмотрен съемный кронштейн с подставкой для размещения чертежа. К рабочему месту слесаря должен быть подведен трубопровод сжатого воздуха с наконечником для обдувки деталей и для привода пневматического инструмента. У рабочих мест предусматриваются стеллажи и площадки для заготовок и деталей. Верх крышки верстака необходимо покрыть листовым железом или прочным пластиком без выступающих кромок и острых углов. Внизу под крышкой верстака необходимо устроить выдвижные ящики для хранения инструментов и чертежей. В выдвижных ящиках верстака должны быть планшеты для мелкого инструмента и гнезда для напильников. Чтобы избежать ранение рук, не следует хранить в ящиках вместе с инструментами металлические обрезки и проволоку. На верстаке прочно закрепляют поворотные слесарные тиски, высота которых должна соответствовать росту рабочего. Если верстаки стоят вблизи проходов или обращены к другим рабочим местам, то на задней стороне верстака устанавливают предохранительную сетку с ячейками не более 3мм, которая предохраняет рабочих от разлетающихся при рубке частиц металла. Если верстак стоит на бетонном полу, то около верстака должна быть деревянная решетка. Лампу местного освещения устанавливают не выше уровня глаз рабочего.

Приступая к работе, слесарь должен привести в порядок спецодежду, проверить наличие и исправность инструмента, оборудования и приспособлений.

Узел, обрабатываемый на прессе, нужно укреплять в оправку так, чтобы во время работы не поддерживать его руками.

Иметь в цехе 10-процентный раствор соды в воде для нейтрализации кислоты в случае попадания электролита на тело.

Электролит приготовляют только резиновом фартуке и резиновых перчатках.

Питающие провода к штырям батареи следует присоединять наконечниками, исключающими возможность искрение.

Запрещается в помещении пользоваться открытым огнем.

Электроустановки в зарядном помещении должны быть взрывобезопасном исполнение.

5.4 Средства индивидуальной защиты

На участке применяются средства индивидуальной защиты к ним относится; Защитные очки в резиновой оправе, перчатки из хлопковолокна, ботинки или сапоги, фартук или костюм из хлобкого материала, защитная каска.

5.5 Пожарная безопасность

Территория участка должна постоянно содержаться в чистоте и порядке. Производственные отходы и мусор должны систематически убираться с территории участка в специально отведенные места. Промасленные обтирочные материалы и производственные отходы собирают и хранят до вывоза их с территории участка в металлических закрытых ящиках.

Проходы, проезды и подходы к пожарному инвентарю должны быть всегда свободными, использовать их для складирования материалов запрещается.

Курение на участке допускается только в специально отведенных для этого местах, оборудованных резервуарами с водой и урнами, в местах курения вывешивается табличка «Место для курения».

В помещении участка запрещается:

- загромождать подходы к месту расположения первичных средств пожаротушения и внутренним пожарным кранам;

- устанавливать на путях эвакуации оборудование и различные предметы;

- убирать помещение с применением бензина, керосина и других легковоспламеняющихся и горючих жидкостей;

- оставлять в помещении после работы электроотопительные приборы, включенное в электросеть не обесточенное оборудование, легковоспламеняющиеся и горючие материалы, неубранные в специально отведенные места или кладовые;

- пользоваться электронагревательными приборами в местах, специально не оборудованных для этих целей, а также электронагревательными приборами кустарного производства;

- работать с применением открытого огня в не предусмотренных для этих целей местах;

- хранить тару из-под легковоспламеняющихся и горючих материалов и жидкостей.

Первичные средства пожаротушения (переносные огнетушители, ящики с песком, водо-пожарные краны) должны содержаться в исправном состоянии и находиться на видных местах, к ним должен быть обеспечен свободный доступ.

Огнетушители, ящики с песком, бачки для воды, ведра, ручки лопат и другое пожарное оборудование должно быть окрашено в красный цвет. Пожарные инструменты и инвентарь можно использовать только по прямому назначению. Пожарные краны должны быть оборудованы рукавами и стволами, установленными в специальные шкафчики, которые закрывают и пломбируют, однако они легко должны открываться.

Огнетушители следует размещать на полу в специальных тумбах или подвешивать на видном месте. Расстояние от пола до днища огнетушителя должно быть не более 1,5м.

На участке ремонта гидравлического оборудования (площадь 108м2) предусмотрены:

Порошковый огнетушитель ОП-5 2шт.

Ящик с песком 0,5м3 и лопатой 1шт.

Углекислотный огнетушитель 2шт.

6. ОХРАНА ОКРУЖАЮЩЕЙ СРЕДЫ

Выбросы загрязняющих веществ на посту выполнения лакокрасочных работ являются более-менее постоянным явлением. Вследствие этого пост был оборудован системой вытяжной вентиляции, оснащенной сухими сменными угольными фильтрами.

Производственная канализация отсутствует, т.к. в ней на данном посту нет необходимости. Бытовые сточные воды отводятся в наружную сеть городской канализации.

Производственный мусор, пустые емкости и проч. складируются в специально отведенном месте (в контейнерах).

В виду отсутствия в городе предприятия по сортировке и утилизации отдельных видов отходов, весь мусор вывозится вместе с бытовыми отходами на городскую свалку.

В соответствии с заключенным договором вывоз мусора осуществляется соответствующими муниципальными службами, несколько раз в неделю.

Для данного дипломного проекта предлагаются следующие мероприятия по охране окружающей среды:

1. Регулярно проводить с работниками участков и отделений инструктажи и занятия по основам экологической безопасности.

2. Экологически вредные отходы складывать только в специально отведенных местах в специальной таре.

3. Регулярно ремонтировать и очищать канализационные фильтры и отстойники.

4. Установить очистительные устройства в помещениях по очистке воздуха.

5. Создать зеленые насаждения в качестве нейтрализаторов шума и отравляющих выбросов в атмосферу.

6. Ввести мероприятия по утилизации жидких отработок.

7. Следить за тем, чтобы не было попадания топлива, масла и других жидкостей на землю.

7. ТЕХНИКО-ЭКОНОМИЧЕСКОЕ ОБОСНОВАНИЕ ПРОЕКТА

7.1 Расчет капитальных затрат

Капитальные затраты на участке представляют собой денежные средства, затраченные на приобретение, доставку, монтаж нового и демонтаж старого оборудования, на строительство части здания под участок. Капитальные затраты учитываются в основных фондах предприятия в течении всего периода эксплуатации по первоначальной стоимости.

Основные фонды участвуют в выпуске продукции (капитальный ремонт автомобилей) в неизменной форме в течении длительного периода времени постепенно изнашиваются и теряют свою стоимость по частям, по мере физического износа. Денежное выражение износа называется амортизацией и в течении года стоимость износа включается в стоимость продукции.

Амортизационные отчисления (перенесение износа по частям стоимости основных фондов на производимый с их помощью продукт) осуществляется для накопления денежных средств с целью восстановления и воспроизводства основных фондов.

Размер амортизационных отчислений, выраженный в процентах от первоначальной стоимости, называется годовой нормой амортизации На. Норма амортизации устанавливается на государственном уровне или может быть принята по формуле 22;

На = 100: Тсл; %, (22)

где Тсл – срок службы оборудования или здания, согласно техническим условиям.

Годовая норма амортизационных отчислений, включаемая в себестоимость норма-часа капитального ремонта, определяется по формуле:

Аr = , Тенге (23)

где ПС – первоначальная стоимость основных фондов.

Основные фонды условно подразделяются на две группы: пассивные основные фонды (здания, сооружения) непосредственно не участвуют в создании продукции, но необходимы для её производства и активные основные фонды – непосредственно участвуют в создании продукции (выполнение капитального ремонта)

Таблица 5. Расчет стоимости основных фондов и амортизационных отчислений

Объект строительства

Объем строительства

Цена 1м3 строительства

Стоимость строительства

Санитарно-бытовые помещения 5%

Сметная стоимость строительства (тыс.тенге)

Амортизационные отчисления

Норма %

тенгема

Шиномонтажный участок S = 174м2 h = 6 м

648

500

3240000

162000

3402000

5

170100

Таблица 6. Расчет стоимости основного оборудования и амортизационных отчислений

Наименование оборудования

Марка или тип

Кол-во

Цена един. оборуд-я (тыс.тенге)

Начисления

Первонач. стоимость

амортизация

Цена всего оборудов.

Транспортные расходы 15%

Монтаж 20%

Норма %

Тенгема (тыс.тенге)

Слесарный верстак

2240

2

1840

1840

276

368

2484

12

298,08

Подъемник для вывешивания автомолей

1

580

580

87

116

7833

12

93,96

Установка для мойки колес

2А-55

1

1920

1920

288

384

12592

12

311,04

Вертикально-сверлильный станок

2А-135

1

2025

2025

303,75

405

27336,75

12

328,05

Стеллаж для деталей

2269

3

820

820

123

164

11073

12

1132,84

Настольно-сверлильный станок

2Н-12А

1

760

760

114

152

102621

12

123,12

Настольный гидравлический пресс

163

1

1950

1950

292,5

390

263200,5

12

315,9

Стенд для монтажа и демонтажа шин

Гаро

1

350

350

157,3

210

14178,5

12

170,1

Пресс гидравлический

2135м

1

310

310

46,5

62

425018,5

12

50,22

Бортораширитель

3Г-71

1

2025

2025

303,75

405

27336,75

12

328,05

Круглошлиф. станок

312М

1

1950

1950

292,5

390

263200,5

12

315,9

Установка для накачивания шин

6Р-13Б

1

2025

2025

303,75

405

27336,75

12

328,05

Вешалка для камер

6Н-82Г

1

820

820

123

164

11073

12

1132,84

Стол для подготовки шин к монтажу

6Н-83-Ж

1

570

570

123

164

11073

12

1132,84

Стеллаж для дисков

7М-36

1

820

820

123

164

11073

12

1132,84

Электра- вулканизационный аппарат

6134

1

2025

2025

303,75

405

27336,75

12

328,05

Стенд для балансировки колес

1А-625

1

820

820

123

164

11073

12

1132,84

Ванна для испытаний камер

1А-616

1

2025

2025

303,75

405

27336,75

12

328,05

Стенд для окраски дисков

163

1

820

820

123

164

11073

12

1132,84

ИТОГО:

8566344,25

180223,32

Таблица 7. Сводный расчет капитальных вложений и амортизационных отчислений по участку

Наименование капитальных вложений

Первоначальная стоимость тыс. тенге

Амортизационные отчисления

Норма %

Тенгема тыс. тенге

Здание под участок

34020

5

1701

Подъездные пути и сооружения (30% от стоимости здания)

8599,5

5

429,98

Основное оборудование

15194,25

12

1823,31

Неучтенное оборудование (10% от стоимости нового оборудования)

1519,43

12

182,33

Приспособления и дорогостоящий инструмент (1% от стоимости оборудования)

151,94

50

75,97

Инвентарь (8% от стоимости оборудования)

1215,54

20

243,11

Подготовка территории (1% от стоимости здания)

340,2

5

17,01

Прочие затраты (1,5% от стоимости здания)

429,98

5

21,5

ИТОГО:

66063

4223,78

Расчет затрат по заработной плате

Оплата труда рабочих по ремонту оборудования построена на тарифной системе в зависимости от сложности работ, условий труда и форм оплаты.

Участок относится к производству с вредными условиями труда. За основу тарифной системы приняты тарифные часовые ставки и шестиразрядная тарифная сетка.

Оплата труда основных производственных рабочих производится по сдельно-премиальной системе за фактически выполненный объем ремонтных работ по часовым тарифным ставкам рабочих сдельщиков в зависимости от условий труда по формуле 28:

3Пт = С1 Кт Тгод Рр; Тенге, (28)

где С1 – часовая тарифная ставка первого разряда, принимается по таблице 8.

Таблица 8. Часовая тарифная ставка первого разряда

Условия труда

Сдельная

Повременная

Вредные, тяжелые

151,5

121,3

Нормальные

132,8

115,9

Кт – тарифный коэффициент, показывающий во сколько раз тарифная ставка принятого разряда больше, чем первого, принимается по таблице 9.

Таблица 9. Тарифный коэффициент

Разряды

1

2

3

4

5

6

Тарифный коэффициент

1,88

2,09

2,32

2,58

2,87

3,18

Тгод = 2689 чел.ч – годовой объем работ по ремонту;

Рр = 2чел. – численность ремонтных рабочих принятого разряда.

Оплата труда вспомогательных рабочих производится по повременной системе за фактически отработанное время по часовым тарифным ставкам рабочих повременщиков в зависимости от условий труда по формуле 29:

3Пвсп = С1 Кт Фдр Рвсп; Тенге, (29)

где Фдр = 1776 час – годовой действительный фонд времени работы одного рабочего,

Рвсп = 1чел. – численность вспомогательных рабочих принятого разряда

Для всех рабочих участка производятся доплаты к заработной плате: премия за своевременное и качественное выполнение ремонтных работ принимается в размере:

- основные рабочие 30%

- вспомогательные рабочие 20%

- инженерно-технические рабочие 40%

- служащие и МОП 15%

Районный коэффициент в размере 60% от тарифа, но не более 15630 тенге в месяц.

Основная заработная плата определяется по формуле 30:

3Посн = 3Пт + П + Кр; тенге, (30)

Помимо основной заработной платы все работники предприятия получают дополнительную заработную плату за время трудового отпуска, болезни, командировок, ученического отпуска, которая определяется в процентах от основной заработной платы по формуле 31:

3Пдоп = Пд 3Посн; тенге, (31)

где Пд – процент дополнительной заработной платы, в целях проектирования может быть принят:

- основные рабочие 22%

- вспомогательные рабочие 15%

- инженерно-технические работники 30%

- служащие и МОП 15%

Фонд заработной платы работников участка определяется по формуле 32:

ФЗП = 3 Посн + 3 Пдоп тенге, (32)

Предприятие от фонда заработной платы всех работников производит отчисления в фонды общественного социального обеспечения в размере:

- фонд социального страхования 31,6%

- пенсионный фонд 0,5%

- фонд занятости населения 0,9%

Всего: 33%

Отчисления в общественные фонды в размере 33% включаются в себестоимость нормо-часа ремонтных работ. Расчет затрат по заработной плате работников участка работников участка представим в форме таблицы 10.

Таблица 10. Расчет фонда заработной платы ремонтных рабочих

Профессия

разряд

Кол-во

Тариф. ставка

Фонд времени

з/плата по тарифу

Доплаты

Основная з/плата

Дополнит. з/плата

Фонд з/платы

Премия

Кр

Основные рабочие

30%

22%

Слесарь

6

1

481,77

1776

855624

256687

171930

1284241

282533

1966774

Слесарь

5

1

434,81

1776

772223

231667

171930

1175820

258680

1434500

ИТОГО:

2

3001274

20%

15%

Разнорабочие

2

1

253,52

1776

450246

90049

171930

712225

106834

819059

Таблица 11. Сводный расчет фонда заработной платы по участку

Категория работающих

Численность

Фонд з/платы

Отчисления в обществен. фонды 33%

Основные производственные рабочие

4

3001274

990421

Вспомогательные рабочие

1

819059

270289

ИТОГО рабочие:

5

3820333

1260710

Инженерно-технические работники

-

Служащие

-

Младший обслуживающий персонал

-

ИТОГО персонал:

-

ВСЕГО работающих:

5

3820333

1260710

Расчет материальных затрат

Материальные затраты на участке складываются из стоимости материалов и запасных частей, необходимых для выполнения ремонтных работ.

Размер материальных затрат определяется исходя из норм расхода на один капитальный ремонт, годовой производственной программы капитальных ремонтов и цены за единицу материальных ценностей.

При расчете общей стоимости материальных затрат учитываются транспортно-складские расходы в размере 15%.

Таблица 12. Расчет стоимости материалов

Наименование материалов

Единица измерения

Расход

Цена единицы

тенгема

На один Кр

На программу

Прокат металлический для листов рессор

Л

1,2

5640

760

4286400

Транспортно-складские расходы

15%

642960

ВСЕГО:

4929360

Расчет прочих цеховых расходов

Прочие цеховые расходы представляют собой расходы, не участвующие в выпуске продукции, но необходимые для её производства. Размер цеховых расходов определяется составлением соответствующей сметы, состоящей из двух разделов, каждый из которых включает расходы соответствующей группы.

Группа А включает расходы, связанные с эксплуатацией оборудования:

- на силовую электроэнергию:

Сэ = W Цэ; тенге, (33)

где W = 113250 кВт/ч – годовой расход электроэнергии,

Цэ = 18,5 тенге – цена одного киловатт-часа,

тогда

Сэ = 113250 х 18,5 = 2095125 тенге

- на сжатый воздух:

Ссж = Qсж Цсж; тенге, (34)

где Qсж = 64997 м3 - годовой расход сжатого воздуха,

Цсж = 2,5 тенге – одного м3 сжатого воздуха.

тогда Ссж = 64997 х 2,5 = 1624925 тенге

- на воду для производственных целей:

Свт = Qвт Цвт; тенге, (35)

где Qвт = 8000 м3 – годовой расход воды для производственных целей,

Цвт = 276 тенге – цена одного м3 технической воды.

тогда

Свт = 8000 х 276 = 2208000 тенге

- на воду для бытовых целей:

Сб = q Др Р Цб; тенге, (36)

где q = 0,08 м3 – удельный расход питьевой воды на одного работника в смену,

Др = 225 дней – количество рабочих дней в году,

Р = 3чел. – численность работников участка,

Цб = 258 тенге – стоимость одного м3 питьевой воды,

тогда

Сб = 0,08 х 225 х 3 х 258 = 13932 тенге

Общий расход воды: 2208000 + 13932 = 2221932

- расход пара на отопление помещения участка:

Сп = V Фдо q / I 1000; тенге, (37)

где V = 648 м3 – объем здания участка,

Фдо = 4140 час – время работы отопления в течении года,

q = 20 ккал/час – удельный расход пара на 1м3 здания за час работы,

I = 540 ккал/ч – теплоотдача одной тонный пара,

Цп = 15450 тенге – стоимость одной тонный пара

тогда

Сп = х 15450 = 1535112 тенге

- на текущий ремонт оборудования принимается 3-5% от его стоимости:

0,05 х 15194300 = 759713 тенге

- на вспомогательные материалы принимается 3-5% стоимости основных материалов:

0,05 х 4929360 = 246468 тенге

- на содержание и ремонт быстроизнашивающихся и малоценных инструментов и приспособлений принимается из расчета 45000 тенге на одного рабочего (основного и вспомогательного):

45000 х 3 = 135000 тенге

- на запасные части для ремонта оборудования принимается 5% от его стоимости:

0,05 х 15194300 = 759713 тенге

Группа В включает общецеховые расходы:

- на заработную плату ИТР, служащих и МОП из таблицы;

- на содержание помещений участка из расчета 3% от стоимости здания

0,03 х 34020000 = 1020600 тенге

- на ремонт здания из расчета 2% от его стоимости:

0,02 х 34020000 = 680400 тенге

- на содержание, ремонт и возобновление инвентаря принимается 10% от его стоимости

0,10 х 1215540 = 121554 тенге

- на охрану труда принимается 5,5% от фонда заработной платы всех рабочих:

0,055 х 3820333 = 210118 тенге

- на технику безопасности принимается из расчета 35000 тенге на одного рабочего (основного и вспомогательного)

35000 х 3 = 105000 тенге

- прочие неучтенные расходы принимаются 10% от тенгемы всех цеховых расходов.

Для определения общей тенгемы расходов составляем смету:

Таблица 13. Смета цеховых расходов

Наименование статей расходов

Тенгема

з/плата ИТР, служащих и МОП

-

Затраты на сжатый воздух

1624925

Затраты на электроэнергию

2095125

Затраты на воду

2221932

Затраты на отопление

1535112

Текущий ремонт оборудования

759713

Вспомогательные материалы

246468

Содержание и ремонт приспособлений и инструмента

135000

Содержание помещений

1020600

Ремонт здания

680400

Запасные части для ремонта оборудования

759713

Содержание, ремонт и возобновление инвентаря

121554

Охрана труда

210118

Техника безопасности

105000

Прочие цеховые расходы

1151566

ИТОГО:

12667226

Смета затрат и калькуляции себестоимости

Смета затрат на содержание участка представляет собой тенгему всех расходов по выполнению ремонтных работ. Под калькуляцией себестоимости понимается тенгема всех расходов на единицу продукции.

На участке выполняется только часть работ по капитальному ремонту, поэтому в качестве единицы продукции условно принимается нормо-час ремонтных работ и затраты на него определяются по формуле 38:

Снч = 3С/Тгод; тенге, (38)

где 3С – тенгема затрат из сметы,

Тгод = 3243 чел.ч – годовая трудоемкость ремонтных работ.

Таблица 14. Смета затрат на содержание участка

Наименование статей затрат

Тенгема

Заработная плата производственных рабочих

3820333

Отчисления на социальное страхование

1260710

Стоимость материалов

4929360

Стоимость запасных частей

-

Амортизационные отчисления

4223780

Прочие цеховые расходы

12667226

ИТОГО:

26901409

Непроизводственные расходы 2%

538028

ВСЕГО:

27439437

Себестоимость нормо-часа составит:

Снч = = 8461 тенге

7.2 Расчет экономической эффективности

Годовой экономический эффект от внедрения определяется по формуле 39:

Э = С1 – (С2 + Ен К); тенге (39)

где С1 и С2 – себестоимость затрат планируемого и базисного годов, тенге.

Ен = 0,15 – нормативный коэффициент сравнительной эффективности

К – капитальные вложения, тенге.

Таблица 15. Сравнительная таблица

Наименование статей затрат

С1

С2

Заработная плата производственных рабочих

3820333

2292199,80

Отчисления на социальное страхование

1260710

756426,00

Стоимость материалов

4929360

2957616,00

Стоимость запасных частей

0

0,00

Амортизационные отчисления

4223780

2534268,00

Прочие цеховые расходы

12667226

7600335,60

Итого

26901409

16140845,40

Непроизводственные расходы, 2 %

538028

322816,91

Всего

27439437

16463662,31

Э = 27439437 – (16463662,31 + 66063000 х 0,15) = 1066324,69 тенге.

7.3 Технико-экономические показатели проекта

Таблица 16. Технико-экономические показатели проекта

Наименование показателей

Ед. измерения

Данные проекта

Годовая производственная программа приведенных кап. ремонтов

шт.

275

Годовой объем ремонтных работ

чел.ч

3286

Численность работающих, всего

Чел.

5

В том числе рабочих

Чел.

-

Фонд заработной платы, всего

тенге

3820333

В том числе рабочих

тенге

3820333

Среднемесячная з/плата:

Одного рабочего

одного работающего

тенге

106120

-

Установленная мощность токоприемников

кВт

90,6

Энерговооруженность

кВт/раб.

50,3

Производственная площадь участка

м2

162

Капитальные вложения

Тыс.тенге

66063

Фондовооруженность

Тыс.тенге/раб

22021

Тенгема затрат на содержание участка

Тыс.тенге

25605

Себестоимость одного нормо-часа ремонтных работ

тенге

7895

Себестоимость одного приведенного капитального ремонта

тенге

5450

ЗАКЛЮЧЕНИЕ

В процессе эксплуатации автомобиля его надежность и другие свойства постепенно снижаются в следствии изнашивания деталей, также коррозии и усталости материала, из которого они изготовлены. В автомобиле появляются различные неисправности, которые устраняют при ТО и ремонте.

При длительной эксплуатации автомобили достигают предельного технического состояния и они направляются в капитальный ремонт (КР) на АРП. Задача капитального ремонта состоит в том, чтобы с оптимальными затратами восстановить утраченные автомобилем работоспособность и ресурс до уровня нового или близкого к нему.

Главными задачами дипломного проектирования является систематизирование и расширение теоретических и практических знаний по специальности и применение этих знаний при решении научных, технических, экономических и производственных задач.

В процессе дипломного проектирования были развиты навыки ведения самостоятельной работы, методики исследования и экспериментирования при решении разработанных в дипломном проекте проблем и вопросов.

Цель данного дипломного проекта заключалась в проектировании станции технического обслуживания по ремонту колес легковых автомобилей. Основными задачами проектируемого предприятия являлись: проведение маркетингового исследования рынка, расчет производственных мощностей и обоснование экономических показателей проектируемого предприятия.

Большую роль в проектировании СТО сыграло решение в принятии технологического оборудования для проведения ТО и ремонта автомобилей. Оборудование принято в соответствии с технологической необходимостью выполняемых с его помощью работ. Оно используется периодически и не имеет полной загрузки за рабочую смену.

Следует сделать ударение на создание специализированных станций по техническому обслуживанию и ремонту автомобилей японского производства с использованием современного диагностического и ремонтного оборудования, так как узконаправленная деятельность способствует повышению скорости и, что самое главное, высокому качеству выполняемых работ.

В данном дипломном проекте рассматривалось создание станции технического обслуживания только по диагностике и ремонту колес автомобилей. С целью уменьшения простоя автобусов на шиномонтажном посту предлагаю внедрить подъемник на пневмоподушках. Трудоемкость замены колеса составляет порядка 25 чел х мин, после внедрения, с учетом использования подъемника, гайковерта, тележки для снятия колес предполагаю что трудоемкость снизится до 17 челхмин. А суточная производственная программа увеличится с 15 до 20 замен колес.

Срок окупамости проекта 2,5 года

ЛИТЕРАТУРА

1. Ухарский В.Б. Техническое обслуживание и ремонт автобусов. - М.: Транспорт, 1986.

2. Семенов Н. В. Техническое обслуживание и ремонт автобусов. - М.: Транспорт, 1987.

3. Наумов Б.А., Чередников А, А., Косарев И. Д. Автомобиль. - М: Транспорт,1973.

4. Лапин В.С, Вольберг В. В. Ремонт и восстановление кузовов автомобилей. - М.: Высшая школа, 1988.

5. Грибков В. М., Карпекин П. А. Справочник по оборудованию для технического обслуживания и текущего ремонта автомобилей. - М.: Россельхозиздат,1984.

6. Еремин В.Г., Сафронов В. В. Методы и средства обеспечения безопасности труда в машиностроении. - Высшая школа, 2002.

7. Рысин Ю.С. Охрана труда: Требования безопасности при ремонте автотранспорта. - М.: Транспорт, 2000.

8. Карташов В.П. Проектирование автотранспортных предприятий: Пособие для дипломного проектирования. - М.: Транспорт, 1981.

9. Кузнецов Е.С. Техническая эксплуатация автомобилей. - М.: Наука, 2001.

10. Дехтеренский Л.В., Абелевич Л.А., Карагодин В.И. Проектирование авторемонтных предприятий. - М.: Транспорт, 1981.

11. Автомобильный справочник BОSСH. - М.: За рулем, 2000.

12. Нормы расхода запасных частей, материалов и инструментов на капи-тальный ремонт автобусов. - М.: Транспорт, 1974.

13. Типовые проекты рабочих мест на автотранспортном предприятии. - М.: Транспорт, 1977.

14. Кузнецов А.С, Белов Н.В. Малое предприятие автосервиса. - М.: Ма-шиностроение, 1995.

15. Веревкин Н. И., Тарасенко В. В. Режимы работы и надежность автобусов в эксплуатации. - ЦНИЛ., 1983.

16. Рудников Ю. М., Дагович В. М, Засорин Ю. Л. Автомобиль катего-рии Д. - М.: Транспорт, 1986.

17. Кошкин К. Т. Технология авторемонтного производства. - М.: Транс-порт, 1969.

18. Б.В. Клебанов «Ремонт автомобилей» 1984г.

19. Б.В. Клебанов «Проектирование производственных участков»

20. Г.А. Малышев «Справочник технолога» 1981г.

21. А.П. Анисимов «Организация планирования работ АТП»

22. В.Н. Александров «Техника безопасности и охрана труда АТП» 1988г.

23. Д.А. Аркуша «Техническая механика» 1990г.

24. Правила охраны труда на автомобильном транспорте.

25. Правила пожарной безопасности на предприятиях автомобильного транспорта.

PAGE \* MERGEFORMAT6

АНАЛИЗ ХОЗЯЙСТВЕННОЙ ДЕЯТЕЛЬНОСТИ ТОО «САПАР»
