Проект строительства сельской амбулатории на 100 посещений в смену

Проект организации строительства объекта разработан на основании исходных данных и в соответствии:

- СНиП 12-01-2004 Вл Организация строительстваВ»

-СНиП 12 тАУ 03-2001 Вл Безопасность труда в строительствеВ» Часть 1. Общие требования,

- СНиП 21 -04 тАУ 2002 Вл Безопасность труда в строительствеВ» Часть 2. Строительное производство.

- СНиП 21 тАУ 01 97 Вл Пожарная безопасность зданий и сооруженийВ»,

-ППБ 01- 98 ВлПравила пожарной безопасности в Российской ФедерацииВ»,

-СНиП 1.04.03 тАУ 85* Вл Нормы продолжительности строительства здании и сооружений и задела в строительстве предприятий, зданий и сооружений. Часть I,IIВ».

Организация строительного производства должна обеспечить целенаправленность всех организационных, технических и технологических решений на достижение конечного результата тАУ ввода в действие объекта с необходимым качеством и в установленные сроки.

ВаТехнология и организация строительства объекта представляет собой проект производства работ (ППР) отдельного здания, сооружения или его части. ППР разрабатывается проектной организацией. В состав ППР для объекта (при двух стадийном проектировании) включается:

-календарный план производства работ по объекту или комплексный сетевой график;

- строительный генеральный план объекта.

- график поступления на объект - строительных конструкций, деталей, полуфабрикатов, материалов и оборудования с приложением комплектовочной ведомости для первого года строительства по месяцам, для последующих лет укрупнено по кварталам;

- сводный график потребности в рабочих кадрах и основных строительных машинах по объекту.

- технологические карты на сложные работы и работы, выполняемые новыми методами, а на остальные работы тАУ схемы организаций работ;

- рабочие чертежи привязки типовых временных сооружений;

- мероприятия по технике безопасности, требующие проектной разработки (укрепление земляных выемок, временное крепление монтируемых конструкций и др.)

- краткая пояснительная записка.

При одностадийном проектировании в качестве ППР используются материалы, содержащиеся в части Вл Организация строительстваВ» техно/рабочего проекта, привязанные к местным условиям строительства. При этом ППР, как для технически несложного объекта состоит из календарного плана работ, стройгенплана, краткой пояснительной записки с расчетами и обоснованиями принятых решений.

2. Технологическая карта

ВаТехнологическая карта разработана для производства работ по возведению каменной кладки стен, перегородок типового этажа.

2.1 Процесс возведение кирпичной кладки

Кладка кирпичных стен по высоте в пределах этажа делится на 3 яруса.

Высота яруса 0,9м. высота каждого яруса стены назначается с таким расчетом, чтобы уровень кладки после каждого перемещения был не мене чем на 2 ряда выше уровня рабочего настила. До начала работ на объекте должны быть доставлены подмости, опоры, инвентарь и материалы. Доставку кирпича на объект осуществлять в бортовых машинах. Складирование кирпича предусмотрено на спланированной площадке в поддоны в зоне работы крана. Разгрузку кирпича с автомашин и подачу на складскую площадку, и рабочее место осуществлять краном в пакетах с помощью 4-х ветвевого стропа. Раствор на объект доставлять автосамосвалом и выгружать в установку для перемешивания и выдачи раствора. Раствор подавать на рабочее место инвентарным раздаточным бункером емкостью 1 м³ в металлические ящики объемом 0,25 м³.

Процесс кирпичной кладки состоит из следующих операций: установка и перестановка причалки, подача и расстилание раствора, подача кирпичей и раскладка их на стене. Кладка кирпичей, расшивка швов, проверка правильности выполнения кладки, укладка утеплителя, отколка и теска кирпичей.

2.2 Установка причалки

До начала кладки устанавливают и закрепляют угловые и промежуточные порядовки, их выверяют по отвесу и нивелиру. Порядовки устанавливают на углах, в местах пересечения стен и не реже 12м одна от другой на прямых участках.

Порядки и причалки следует устанавливать для обеспечения горизонтальности наружных верст кладки, соблюдения необходимой толщины горизонтальных швов и для правильного чередования рядов в сопрягаемых радах стен. На углах стен выкладываются маяки в виде штрабы, которые устанавливаются на границе возводимого участка. Для каждого ряда кладки к порядовкам зачаливать и натягивать прочный крученый шнур тАУ причалку, натягивая его на уровне верха укладываемых кирпичей. При кладке внутренней версты причалку укрепляют за скобы или гвозди, забиваемые в швы, и переставляют их не реже, чем через 2-3 ряда. Чтобы причалка не провисла между маяками, под шнур подкладывают деревянный маячный кирпич, толщина которого равна высоте ряда кладки, а поверх его

кладут обыкновенный маячный кирпич, которым прижимают шнур. Маячные кирпичи укладываются через 4тАж.5 м с выпуском за плоскость стены на 3тАж.4 м.

2.3 Подача и расстилание раствора

ВаРаствор подают и расстилают растворной лопаткой сразу под шесть тАУ семь кирпичей. При кладке под расшивку и с полным швом слой раствора не доходит до края стены на 1тАж1,5см.

2.4 Подача и раскладка кирпичей

ВаКирпич подают и раскладывают таким образом, чтобы было в дальнейшем удобно укладывать его на раствор. Для кладки ложкового верстового ряда целесообразно раскладывать кирпич стопками по два кирпича в каждой, располагая их параллельно или наклонно продольной оси стены. Для тычкового ряда стопки кирпичей располагают перпендикулярно оси стены. При этом кирпич, предназначенный для наружного верстового ряда, раскладывают на внутренней половине стены, для внутреннего верстового ряда тАУ на наружной половине.

2.5 Кирпичная кладка стен

Кладка стен выполняется в соответствии с проектом производства работ и рабочими чертежами.

Кладка стен здания выполняется в соответствии со СНиП 3.01.01 тАУ 87 ВлНесущие и ограждающие конструкцииВ».

Кладку стен и простенков выполняют на цементно-песчаном растворе с добавлением извести (0,1 тАУ 0,2 % по объему) без органических пластификаторов. Запрещается кладка простенков в Вл коринкуВ». При кладке стен по высоте оконных и дверных проемов закладывают деревянные антисептированные пробки по две штуки с каждой стороны.

Кладка стен выполняется по однорядной системе перевязки швов, при которой тычковые и ложковые ряды чередуются. Каждый вертикальный шов нижнего ряда перекрывается кирпичами верхнего ряда. При этом в каждом ряду вертикальные поперечные швы перекрываются на ¼, а вертикальные продольные на ½ кирпича

Процесс кладки представляет собой комплекс работ, которые делятся на основные и вспомогательные. К основным работам относится кладка каменных конструкций из кирпича и раствора с необходимым перемещением материалов и инструмента в пределах рабочего места; к вспомогательным тАУ устройство подмостей и ограждений, транспортирование стеновых материалов и растворов на рабочие места.

Процесс кладки состоит из рабочих операций, выполняемых в следующем порядке: установка порядовок; натягивание причалок для обеспечения правильности укладки кирпичей и рядов; подача и раскладка кирпичей на стене; перелопачивание раствора в ящике; подача раствора на стену и расстилание его под наружную версту; укладка наружной версты; расстилание раствора под внутреннюю версту; укладка внутренней версты; расстилание раствора под забутовку; укладка забутовки; проверка правильности выложенной кладки, рубка и тесание кирпича, расшивка швов, укладка арматуры для укрепления кладки.

Работы по кладке стен выполняются комплексной бригадой, состоящей из звеньев. Рабочее место организуется так, чтобы были обеспечены удобства ведения работы и возможность брать материалы без лишних движений. Рабочая зона, где непосредственно находятся рабочие, располагается между выполняемой кладкой и материалами, ширина зоны составляет 60 тАУ 70 см.

Между выкладываемой стеной и настилом рабочей зоны оставляют зазор 4 тАУ 5см для проверки вертикальности кладки отвесом. Кирпич рекомендуется располагать против простенков, раствор тАУ напротив проемов. Полоса складирования материалов составляет 60 тАУ 70см. Зона предназначенная для движения рабочих должна иметь 60см в ширину.

ВаКладка будет вестись ярусно захватным способом, где в каждой захватке кладка выполняется на высоту яруса 1 тАУ 1,2м, каменщики переходят на другую захватку, а на первой захватке плотники и вспомогательные рабочие устанавливают подмости и подготавливаю материал.

Кладка стен ведется звеньями каменщиков ВлтройкаВ»

Ва- каменщик 5 разряда тАУ 1 чел.;

- каменщик 4 разряда тАУ 1 чел.;

- каменщик 3 разряда - 1 чел.;

В процессе кладки стен работа в звене Вл тройкаВ» распределена следующим образом.

- каменщик четвертого разряда укрепляет причалки для наружных и внутренних верст и начинает укладку наружной версты и укладывает поданные материалы, переставляет причалку и, передвигаясь в обратном направлении, выполняют кладку внутренней или наружной версты следующего ряда;

- каменщик третьего разряда выкладывает забутовку.

При кладке стен применяем однорядную перевязку швов. При данном виде перевязки ложковые и тычковые ряды в кладке чередуются. Поперечные швы в смежных рядах сдвинуты относительно друг друга на четверть кирпича, а продольные тАУ на пол кирпича. Все вертикальные швы нижнего ряда перекрываются кирпичами выше лежащего ряда. Кладка ведется в притык с подрезкой раствора для наружных и внутренних верст. Раствор расстилают с отступом от лица стены на 1см. избыток раствора, выжатый из шва на лицо стены, подрезают кельмой. Подвижность раствора не должна превышать погружение стандартного конуса на 8-9см. Кладку кирпичей в забутовку ведут способом в полупритык. Для этого сначала между внутренней и наружной верстами расстилают раствор. Затем разравнивают и укладывают кирпич в забутовку.

При кладке стен из кирпича: закрепление угловых и промежуточных порядовок, которые располагают на углах, в местах пересечения и примыкания стен, на прямых участках стен на расстоянии 10 тАУ 15м друг от друга;

- по порядковым выкладывают маяки;

- к порядковым зачаливают шнур тАУ причалку;

- для воспрепятствования провисания причалки между маяками под шнур подкладывают деревянный маячный кирпич.

Примыкание стен выполняют:

- в первом ряду кладки ряд примыкающей стены пропускают через основную стену до ее лицевой поверхности и заканчивают ряд трех/четверками, во втором ряду к ложкам основной стены примыкает ряд другой стены.

Пересечение стен выполняют по переменно, пропуская ряды кладки одной стены через другую. Кладка в местах взаимного пересечения стен должна вестись одновременно. В местах временного перерыва кладки выкладывают штрабы.

ВаАрмирование кладки выполняют через каждые 4 ряда. Арматуру укладывают в местах сопряжения стен в горизонтальные швы.

Сборные, железобетонные перемычки устанавливают, поднимая за монтажные петли, укладывая на подготовленную растворную постель. При установке перемычек обращается внимание на точность их установки по вертикальным отметкам, горизонтальность и размер площади опирания перемычек.

3. ТРЕБОВАНИЯ К КАЧЕСТВУ ВЫПОЛНЕНИЯ РАБОТ

Соответствие каменной кладки проекту и требованиям СНиП контролируют в процессе поступления материалов на строительную площадку - входной контроль, в процессе возведения конструкций - операционный контроль и во время приемки - приемочный контроль.

ВаВ процессе входного контроля контролируют поступающие на строительную площадку стеновые материалы и раствор.

ВаСтеновые материалы проверяют производитель работ, мастер и бригадир, чтобы они по форме и точности соответствовали требованиям стандартов; своевременно сообщают в строительную лабораторию о поступившей на строительную площадку новой партии стенового материала и участвуют в отборе пробы для испытаний.

ВаНа строительной площадке визуально определяют качество поступившего материала по внешнему виду и размеру камней. Кирпич любых видов не должен иметь отбитых углов, искривлений и других дефектов. Лицевой кирпич, кроме того, должен иметь ровную чистую поверхность и чистые грани. Кирпич силикатный должен быть однородного цвета, без трещин и включений минерального сырья. Не допускается к приемке керамический кирпич "недожог", а также кирпич, который имеет известковые включения (дутики), вызывающие впоследствии разрушение кирпича.

ВаВ поступившей партии бутового камня должно содержаться не менее 70% кусков массой 20..40 кг; в остальной части не должно быть камней массой менее 5кг. Камни не должны иметь трещин, расслоений и следов выветривания, глинистых и других рыхлых прослоек.

ВаГотовый раствор, поставляемый на строительную площадку, должен иметь паспорт с указанием даты и времени изготовления, марки и подвижности. Поступивший раствор (или изготовленный на строительной площадке) дополнительно проверяют по следующим основным показателям: подвижности, плотности, расслаиваемости и прочности при сжатии. Такие проверки производят ежедневно и при каждом изменении состава раствора.

ВаПодвижность раствора определяют не менее трех раз в смену. Величину подвижности определяют глубиной погружения в него стального эталонного конуса. Для этого сосуд наполняют смесью примерно на 1см ниже его краев. Уложенный раствор штыкуют 25 раз стержнем диаметром 10.. 12мм и несколько раз встряхивают легким постукиванием сосуда о стол. Острие конуса (масса 300г, высота 180мм, диаметр 75мм) приводят в соприкосновение с поверхностью раствора в сосуде. Затем предоставляют возможность конусу погружаться в растворную смесь и по циферблату с погрешностью 0,2см отсчитывают глубину погружения. Подвижность растворной смеси вычисляют как среднее арифметическое результатов двух испытаний.

Способ кладки. Кладка выполняется из отдельных кирпичей, должна иметь требуемую прочность и монолитность. Расположение кирпичей в кладке должно исключать смещение или разрушение их под влиянием действующих усилий.Способ расположения кирпичей в кладке называется разрезкой.Кладку кирпичей и заполнение швов осуществляют способами впристык с подрезкой раствора и вприжим. Выбор способа зависит от положения кирпича в ряду, требуемой полноты образуемого шва.

Способом впристык с подрезкой кирпичи укладывают при полом заполнении швов для последующей расшивки. Раствор загребают гранью кирпича, но при осаживании его часть выжимают на лицевую поверхность и подрезают кельмой. Способ в прижим применяют для кладки под расшивку, при необходимости более полного заполнения шва. Чтобы получить, вертикальные швы, каменщик разравнивает и загребает раствор кельмой в сторону ранее уложенного кирпича, а затем придвигает его вплотную к кельме, одновременно вынимая ее. Излишки раствора срезают.

Каменную кладку ведут горизонтальными рядами. Кирпичи в кладке должны быть расположены таким образом, что бы устранялась возможность сдвига кирпичей или откола их части под влиянием усилий в самой кладке. Вертикальные швы в кладке должны быть не сквозными по высоте, а в следующем ряду или через определенное количество рядов перекрываться целыми кирпичами.

Обычно кирпичную кладку стен ведут, укладывая кирпич плашмя, в зависимости от теплотехнических условий и нагрузок толщина стен кратна кирпичу или полу/кирпичу.

Марка кирпича в кладке стен определяется проектом согласно СНиП.

Средняя толщина горизонтальных швов должна быть не более 12мм

Вертикальных не более 10мм.

Кладка стен может быть сплошная и облегченная. Существует несколько перевязок швов. В сплошной кладке в основном применяют три системы: цепная, однорядная в которой тычковые чередуются с ложковыми, многорядная - когда несколько рядов ложковых чередуются с тычковым рядом, такая кладка повышает производительность труда,

Прочность и теплоизоляционные свойства кладки зависят от ее качества. Правила производства и приемки работ по каменной кладке установлены допускаемые отклонения в размерах и положении каменных конструкций. Отклонение поверхностей и углов кирпичной кладки от вертикали допускается не более 10мм на этаж и не более 30мм на всю высоту здания, отклонение рядов кладки от горизонтали должно быть не более 20мм на 10м длины. Вертикальность проверяется не реже дух раз на 1м высоты кладки с помощью рейки или уровня.

Перемычки. Для перекрытия проемов, как правило, применяются сборные железобетонные брусковые перемычки, укладываемые по ходу возведения стены. При пролетах не более 2м и при отсутствии больших нагрузок, в том числе динамических, взамен сборных перемычек могут, применятся кирпичные рядовые или клинчатые.

Рядовые перемычки над проемом вкладываются из отборного кирпича по опалубке, на которую наносят раствор толщиной 20 тАУ 30мм. На раствор укладывают стальную арматуру из полосовой или круглой арматурной стали, по одному стержню сечением 0,2см² на каждые полкирпича толщины стены. Стержни должны заходить не менее чем на 25см в простенки.

Клинчатые перемычки выкладывают из обыкновенного кирпича на ребро с клиновидными швами, имеющими толщину внизу не менее 5мм и вверху не более 25мм, Кладку ведут по горизонтальной опалубке.

Карнизы. Выкладывают из кирпича на сложном растворе по проекту, не ниже марки Вл25В», путем постепенного напуска кирпича не более 1/3 его длины. Общий вынос карниза допускается не более половины толщины стены.

Перегородки. Тонкостенные кирпичные перегородки в ½ и ¼ кирпича усиливается арматурой из пачечной или круглой стали. К стенам перегородок крепят ершами или выпусками арматуры.

Расшивка швов. Завершающая операция кладки. Выполняют ее после укладки каждых одного двух рядов и с предварительной очисткой лицевой поверхности с помощью инструмента тАУ расшивки соответствующего профиля.

Правильность кладки. Проверяют с помощью контрольно- измерительных инструментов и приспособлений по мере ее возведения, но не реже двух раз на каждый метр высоты, чтобы своевременно вести испытания.

Подмости и леса. Кирпичную кладку начинают после возведения фундаментов или подвальной части здания, поэтому первое рабочее место каменщика находится на уровне земли или настила перекрытия. В зависимости от высоты кладки, производительность труда каменщиков меняется: с увеличением высоты кладки от 0 до 60 см производительность повышается до наибольшей, а при высоте кладки 1,4 м - снижается до 20%. Рекомендуемая высота кладки, при которой производительность труда не падает ниже 50% от максимальной находится, в пределах от 0 до 1,1..1,2м. С учетом этого кладку по высоте делят на ярусы, используя средства подмащивания 100%, для организации рабочих мест на требуемом уровне. В качестве таких средств при производстве каменных работ применяют подмости и строительные леса, а также навесные площадки и другие инвентарные приспособления.

Подмости представляют собой рабочие площадки в виде настила на инвентарных опорах, позволяющие перемещаться по фронту работ и размещать на них необходимые материалы, приспособления и инструменты.

При каменных работах используют подмости различных типов, из которых устраивают ленточное замащивание вдоль стены, или сплошное, по всей площади между стенами здания. При ленточном замащивании ширину подмостей, устанавливаемых на захватке полосой вдоль стен, делают 2,5..2,6 м, что соответствует ширине рабочего места каменщика. Такие подмости должны иметь боковое ограждение. Если ширина помещений не превышает трехкратной ширины настила, т. е. 7,5..8 м, целесообразно устраивать не ленточное, а сплошное замащивание. На сплошных подмостях, для которых не требуется ограждения, удобнее работать и располагать материалы.

Применяют подмости различных конструкций.

Подмости должны иметь ограждения и приставные инвентарные лестницы для подъема по ним рабочих.

Переносную площадку с ограждением применяют для кладки наружной стены лестничной клетки. На время кладки наружной стены площадку устанавливают непосредственно на внутренние поперечные стены лестничной клетки, возведенные до уровня подмостей каменщиков.

Леса - это много ярусная конструкция, позволяющая устраивать рабочие места на различных горизонтах. Леса представляют собой систему стоечных опор, на которых закрепляют переставные рабочие площадки. Для кладки стен леса устанавливают при высоте помещений более 5 м.

Леса делают из деревянных или стальных стоек, прогонов, поперечин, раскосов и рабочего настила. Наиболее рациональными для каменных работ, являются металлические, без болтовые трубчатые леса.

Трубчатые без болтовые леса состоят из стоек и ригелей, соединяемых с помощью крюков. Стойки лесов устанавливают вдоль стены в два ряда на расстоянии 2м одна от другой. К стойкам через каждый метр по высоте приварены патрубки из труб, с помощью которых стойки соединяются между собой ригелями.

По ригелям перпендикулярно стене укладывается щитовой настил из досок толщиной 50мм. Нижние концы стоек опираются на башмаки, устанавливаемые на деревянные подкладки. Для устойчивости леса крепят к стене анкерами, закладываемыми в стену, и крюками из круглой стали. Для жесткости каркаса в первых двух панелях лесов от углов здания устанавливают диагональные связи. Леса собирают по мере возведения стен здания. Настил перемащивают через 1м по высоте. Для подъема рабочих устраивают лестницы. С помощью таких лесов можно возводить кирпичные стены высотой до 40м.

Схема организации кирпичной кладки внутренних стен по ярусам:

Ва 1- подмости

Ва2- ящик с раствором

Ва3- поддон с кирпичом

3.1 Основные указания по организации производства работ

При производстве работ по кирпичной кладке здание разбивается на захватки, а захватки на делянки в зависимости от количества звеньев. Кирпичная кладка этажа, по высоте, разбивается на ярусы высотой не более 1,2 м

В процессе работы, каменщик должен следить за тем, чтобы применялись кирпич и раствор, указанные в рабочих чертежах. Проверять правильность перевязки и качество швов кладки, вертикальность, горизонтальность и прямолинейность поверхностей и углов, правильность установки закладных деталей и связей, качество поверхностей кладки (рисунок и расшивка швов, подбор кирпича для наружной версты, не оштукатуриваемой кладки с ровными кромками и углами), а также качество применяемых материалов.

В сухую, жаркую и ветреную погоду кирпич перед укладкой необходимо смачивать водой, для того чтобы раствор лучше сцеплялся с кирпичом и нормально твердел. При перерывах в работе верхний ряд кладки оставляют не прикрытым раствором.

Продолжение кладки после перерыва необходимо начинать с полива водой поверхности ранее выложенной кладки. Это имеет особо важное значение для кладок в сейсмических районах и выполняемых на растворах с цементным вяжущим. Такое требование вызвано тем, что сухой кирпич после укладки на раствор быстро отсасывает из него воду, уменьшается его водосодержание и прочность раствора снижается. Необходимость и степень увлажнения кирпича перед укладкой в конструкцию устанавливаются строительной лабораторией. Правилами производства и приемки установлены допускаемые отклонения в размерах и отклонениях положения каменных конструкций относительно разбивочных осей и проектных размеров.

В тех случаях, когда отклонения превышают допускаемые, вопрос о продолжении работ должен быть решен совместно с проектной организацией. Если при этом кладку не переделывают, то должны быть даны конкретные решения о способах исправления дефектов. Для проверки качества кладки каменщик пользуется различными инструментами и приспособлениями.

3.2 Организация рабочего места каменщика

- подготовлены к работе необходимые приспособления, инвентарь, средства индивидуальной защиты работающих, средства подмащивания и инструменты;

- рабочие и инженерно-технические работники, занятые на каменных и сопутствующих монтажных работах ознакомлены с проектом производства работ и обучены безопасным методам труда.

При ведении работ по возведению наружных и внутренних несущих стен, межквартирных и межкомнатных перегородок из кирпича должны соблюдаться требования СНиП 12-01-2004 "Организация строительства". Организация строительного производства, СНиП 3.03.01-87. Несущие и ограждающие конструкции, СНиП 12-04-2002 (раздел 9), а также СНиП 12-03-2001. Безопасность труда в строительстве. Часть 1. Общие требования.

До начала производства каменных работ на типовом этаже каждой секции должны быть выполнены следующие работы:

- полностью закончены все работы по монтажу межэтажных перекрытий, лестничных маршей, блоков лифтовых шахт, вентиляционных блоков и мусоропровода нижележащих этажей;

Ва- выполнена геодезическая проверка и составлены исполнительные схемы

Ва- выполнено ограждение участков межэтажного перекрытия, подлежащих замоноличиванию;

- доставлены и складированы на строительной площадке в зоне действия башенного крана все необходимые материалы и изделия.

Ва Рабочее место каменщика при кладке стен включает участок возводимой стены и часть примыкающей к ней площади, в пределах которой размещают материалы, приспособления, инструмент и передвигается сам каменщик. Рабочее место каменщика состоит из трех зон: рабочей 1 - свободной полосы вдоль кладки, на которой работают каменщики; зоны материалов 2 - полосы, на которой размещают кирпич, раствор и детали, закладываемые в кладку по мере ее возведения; транспортной 3 - в этой зоне работают такелажники, обеспечивающие каменщиков материалами и закладными деталями. Общая ширина рабочего места 2,5.. 2,6м.

Запас кирпича или камня на рабочем месте должен соответствовать 2..4-часовой потребности в них. Раствор загружают в ящики непосредственно перед началом работы. Не следует загромождать рабочие места излишним количеством материалов и перегружать подмости и леса.

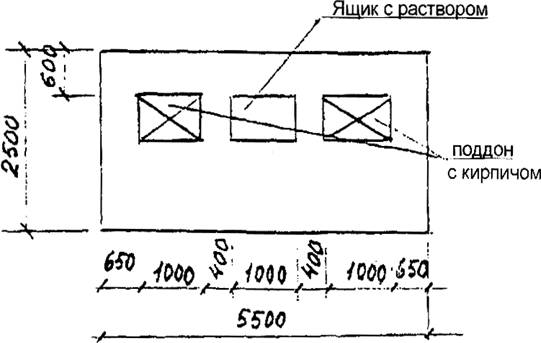

При кладке стен без облицовки поддоны с кирпичом и раствор в ящиках устанавливают в зоне материалов в один ряд. Если кладку выполняют с одновременной облицовкой керамическими камнями или плитами, то материалы в этом случае устанавливают в два ряда: в первом ряду располагают кирпич, во втором - облицовочный материал.

Для кладки простенков поддоны с кирпичом ставят против простенков, а ящики с раствором - против проемов, для столбов - кирпич располагают слева, а раствор - справа.

ВаПри выполнении каменных рядов на производительность труда каменщиков большое влияние оказывает правильная организация рабочего места, представляющего собой ограниченный участок возводимой стены или конструкции и часть подмостей или перекрытия, в пределах которых сложены материалы и перемещаются рабочие. Организация рабочего места должна исключать непроизводительные движения рабочих и обеспечивать наивысшую производительность труда. Поэтому рабочее место должно находиться в радиусе действия крана, иметь ширину около 2,5м и делиться на три зоны: рабочую зонушириной 0,6..0,7 м между стеной и материалами, в которой перемещаются каменщики; зону материаловшириной около 1 м для размещения поддонов с камнем и ящиков с раствором; зону транспортирования0,8..0,9м для перемещения материалов и прохода рабочих, не связанных непосредственно с кладкой.

Число поддонов с камнем, и ящиков с раствором, и чередование их зависит от толщины стены или конструкции, числа проемов на данном участке и сложности архитектурного оформления.

В зависимости от вида возводимых каменных конструкций и применяемых материалов их располагают следующим образом. При кладке глухих стен четыре поддона с кирпичом или камнями. Чередуют вдоль фронта кладки с ящиками с раствором, расположенными на расстоянии 3,6 м между их продольными осями

ВаПри кладке стен с проемами кирпич или камни по два поддона располагают против простенков, а ящики с раствором - против проемов

ВаКирпич и камни подают на рабочие места до начала рабочей смены. Запас их на рабочем месте должен быть не менее чем на 2..4 ч работы каменщиков. Раствор подают на рабочие места перед началом работы и добавляют его по мере расходования, с тем, чтобы запас цементного и смешанного раствора в теплое время года не превышал 40.. 45мин.

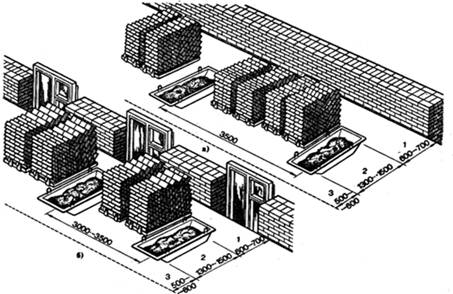

а- при кладке сплошных стен, б- при кладке стен с проемами, зоны: 1- рабочая, 2- материалов, 3- транспортная

Схема загружения подмостей при эксплуатации

Первый ярус выполняется непосредственно с настила перекрытия. Следующие ярусы выкладываются с шарнирно панельных подмостей ППУ-4 или с металлических без болтовых лесов ГОСТ 27321-87 (рис.4). При кладке стен и перегородок на высоту 0,7м от рабочего настила и расстоянии от его уровня за возводимой стеной до поверхности земли (перекрытия) более 1,3м рабочие обязаны применять предохранительные пояса.

4. Выбор экскаватора

Экскаватор ЭО 5126 - предназначен для работы с грунтами 1-4 категорий, а также для работы со скальными грунтами. Экскаватор ЭО 5126 может применяться в работах по рытью котлованов, каналов, разработке различных карьеров.

Экскаватор ЭО 5126 это полноповоротный одноковшовый экскаватор на гусеничном ходу (многоопорный, жесткого типа). Привод механизмов экскаватора ЭО 5126 тАУ гидравлический.

Кабина экскаватора ЭО 5126 оборудована с соблюдением всех норм безопасности и отвечает современным требованиям к комфорту рабочего места: обладает отличной звукоизоляцией, широким обзором, теплоизолирована и оснащена отопителем для работы в условиях холодного климата.

Общие данные ЭО-5126
Эксплуатационная масса, т32
Габаритные размеры в транспортном положении, мм
- длина10050
- ширина с гусеницами 600 мм3170
- ширина с гусеницами 900 мм3470
- высота4000
Кинематическая глубина копания, м, до6,2
Радиус копания, м, до9,6
Высота выгрузки, м, до5,8
Давление на опорную поверхность, МПа (кгс/см2)
- с гусеницами 600 мм70 (0,70)
- с гусеницами 900 мм46 (0,46)
Продолжительность рабочего цикла, с20
Наибольшее усилие копания, кН (тс)175 (17,5)
Вместимость стандартного ковша, м3 (номинальная)1,45
Температурный диапазон работы, С-40..+40
Максимальная частота вращения платформы, об/мин10
Двигатель ЭО-5126
ТипВаВаВаВаВаВаВа V-образный, 8-ми цилиндровый, дизельный, 4-х тактный, ЯМЗ-238ГМ2
Мощность, kBт (л.с.)132 (180)
Частота вращения выходного вала, об/мин1700
ОхлаждениеВаВаВаВаВаВа водяное
Ходовое устройство ЭО-5126
ТипВаВаВаВаВаВаВа гусеничное
База, м3,8
Колея, м2,57
Ширина гусеничного хода (с гусеницами 900 мм), мВместе с этим смотрят:

Авангардизм як явище архiтектури ХХ столiття

Автоматическая автозаправочная станция на 250 заправок в сутки

Амурський мiст

Анализ деятельности строительного предприятия "Луна-Ра-строй"

Анализ проектных решений 20-ти квартирного жилого дома
